2024.10.14, Hétfő
Itt tart az M44-es zárószakaszának kivitelezése

Itt tart az M44-es zárószakaszának kivitelezése

magyarepitok.hu

2024.05.27. 08:01 - Hegedűs Gergely

Elérte a 60 százalékos készültséget a Békéscsabát bekötő gyorsforgalmi út legnyugatibb szakasza, amelyet a Hódút Építő generálkivitelez.

Hirdetés

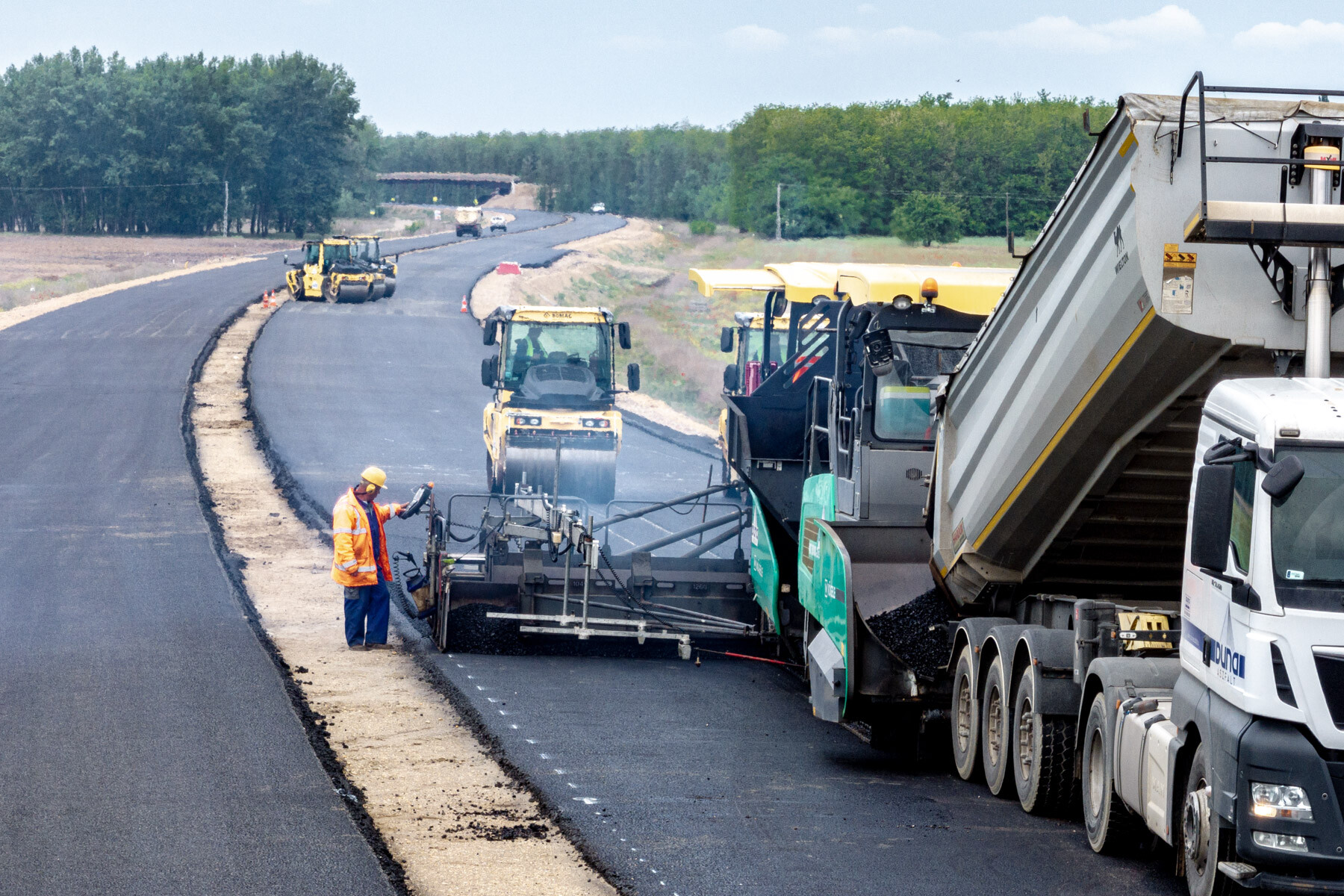

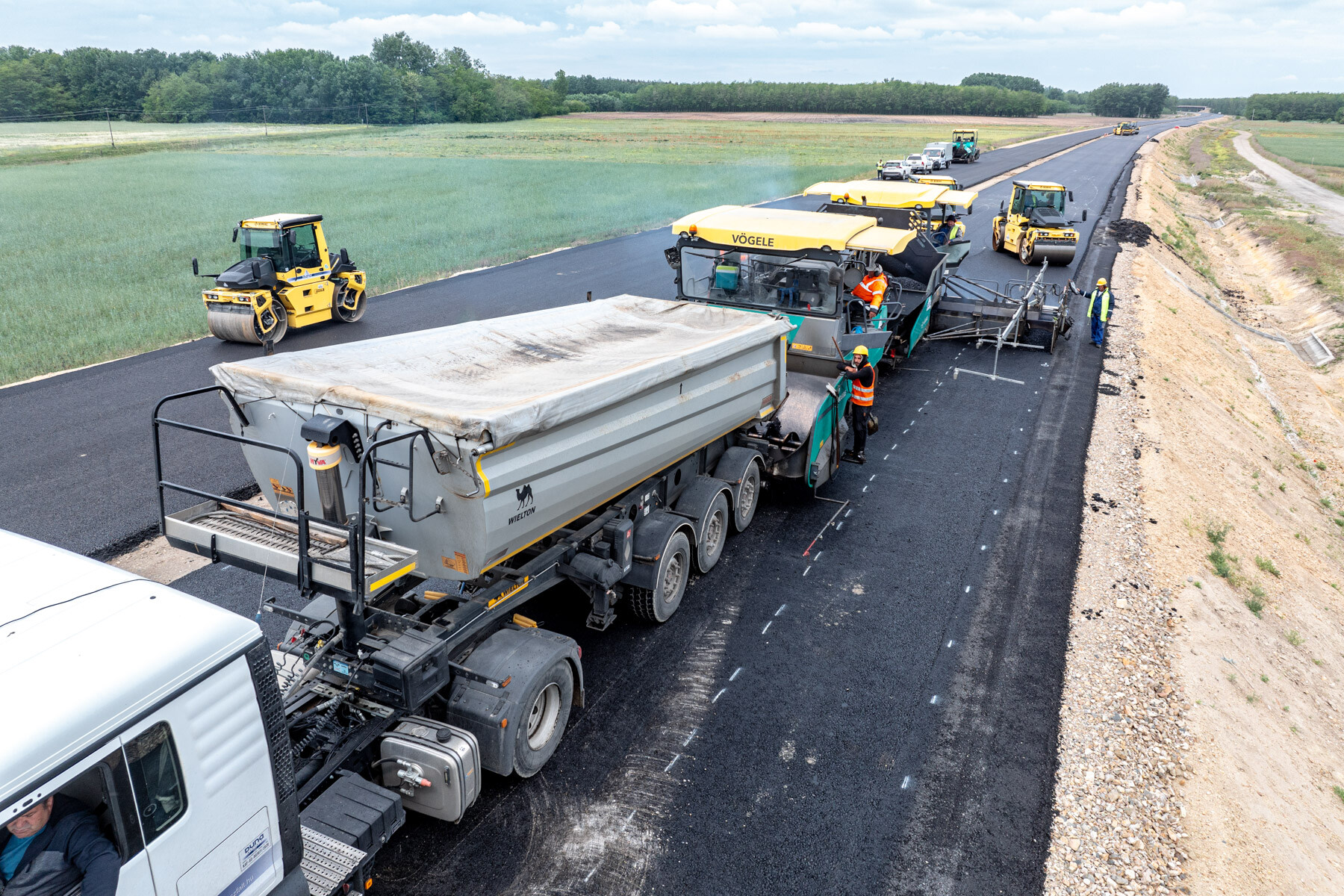

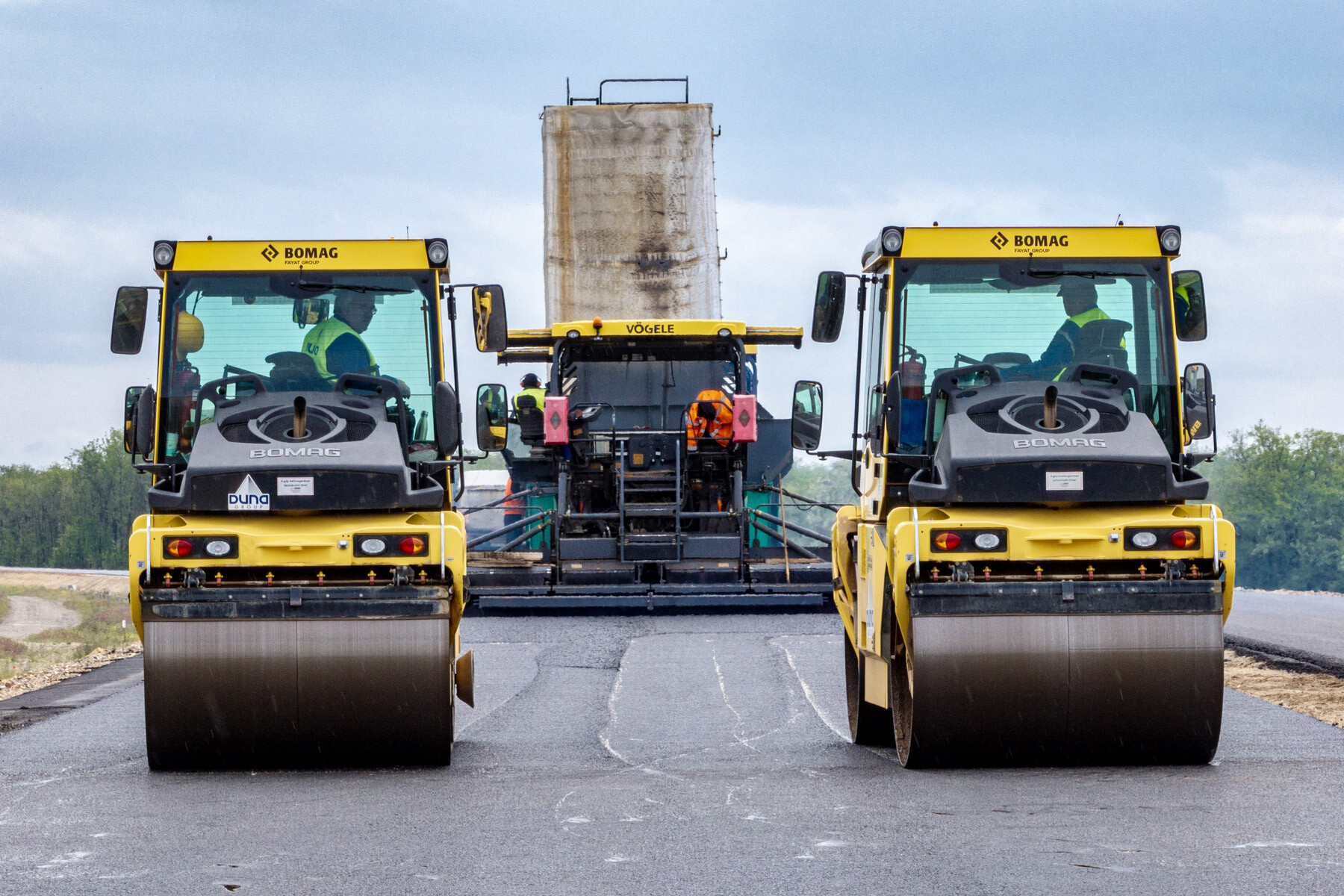

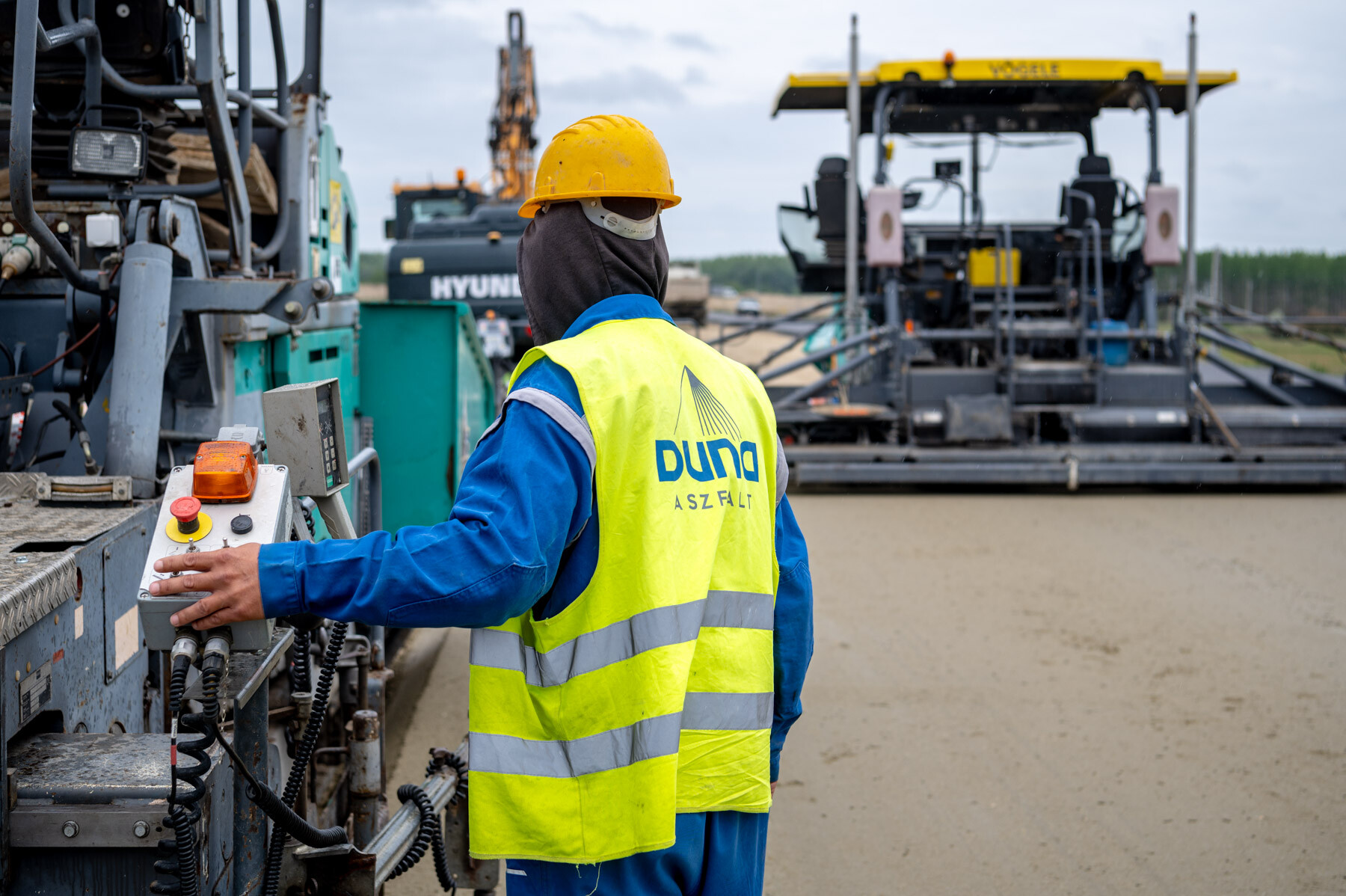

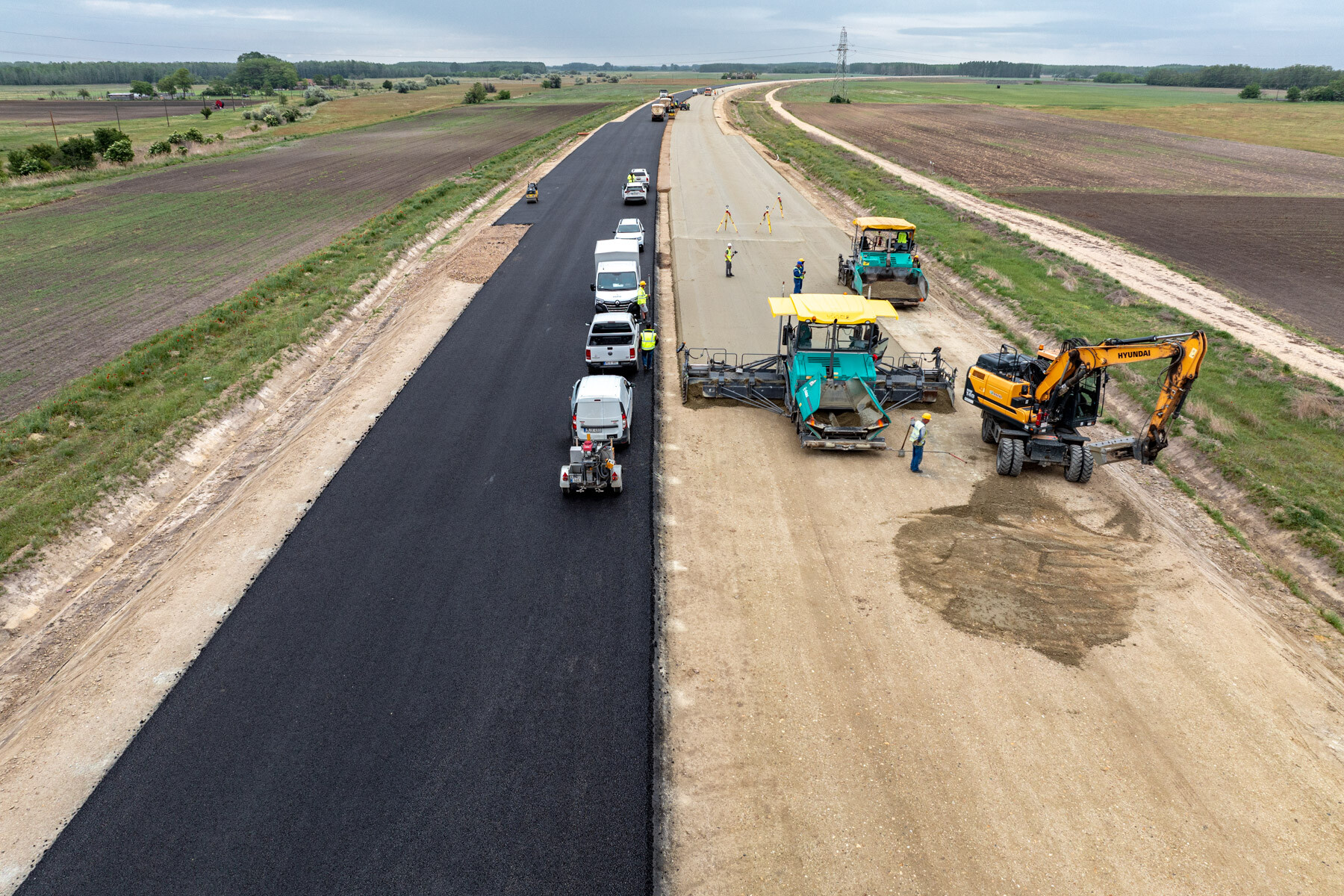

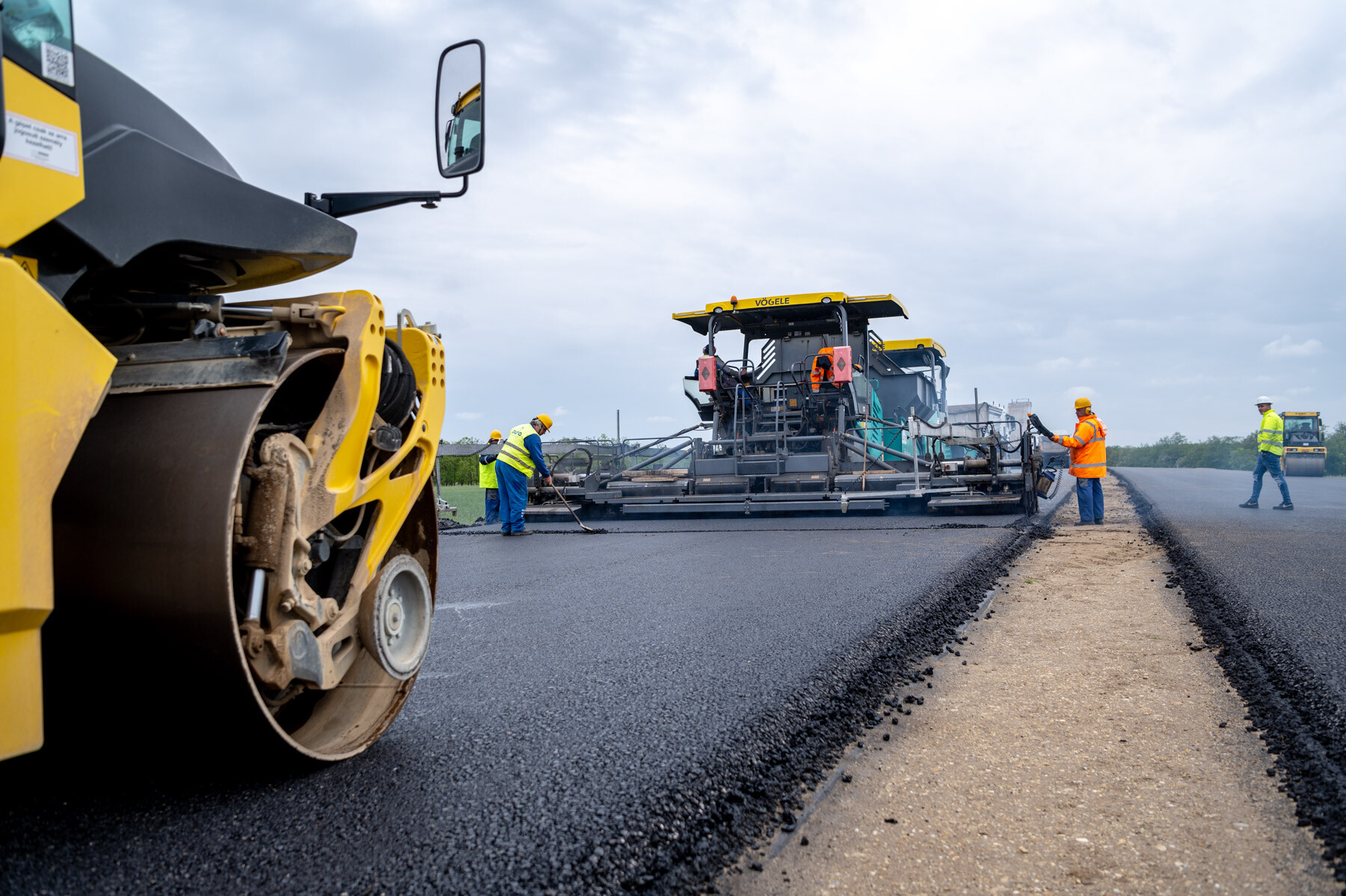

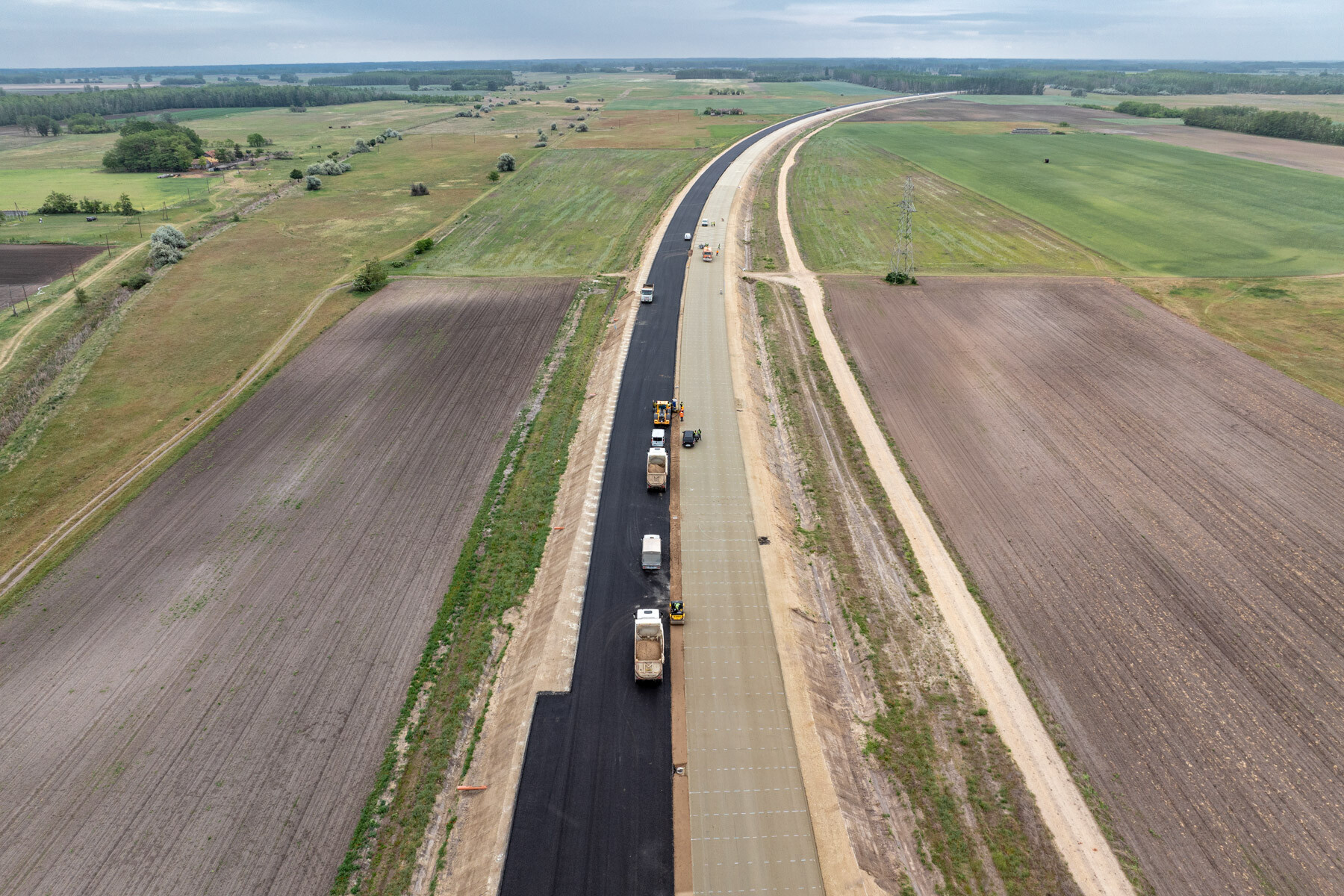

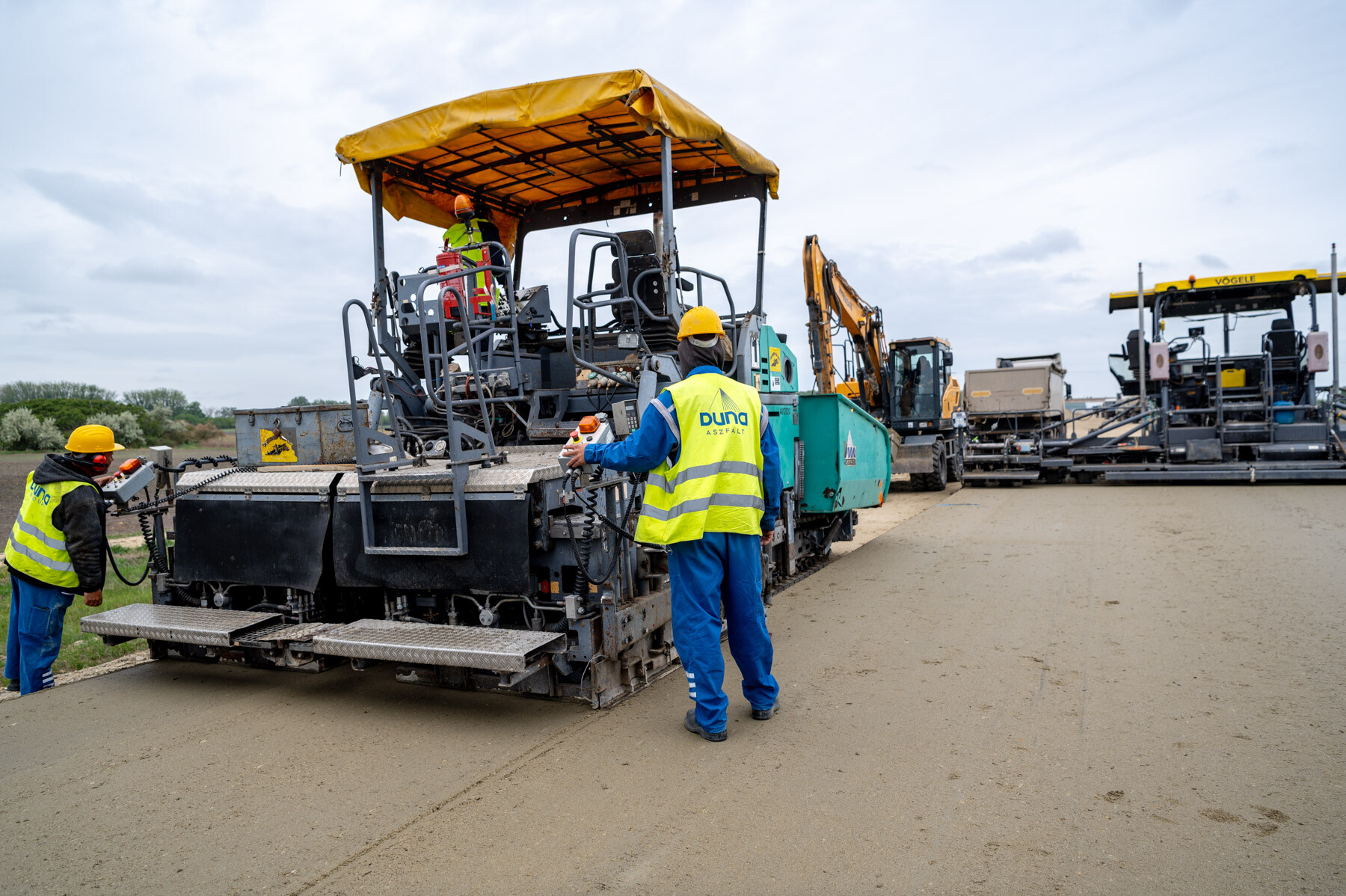

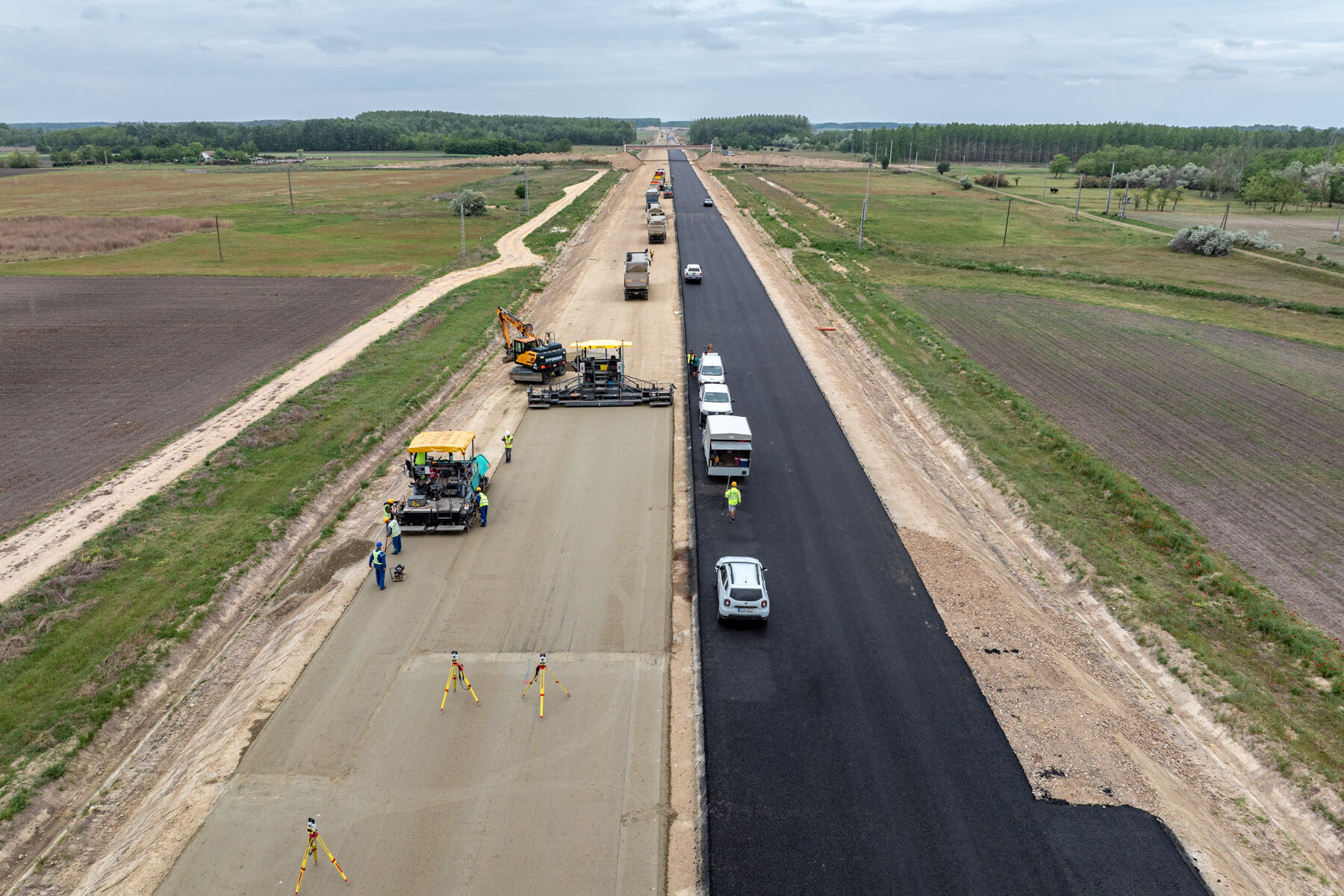

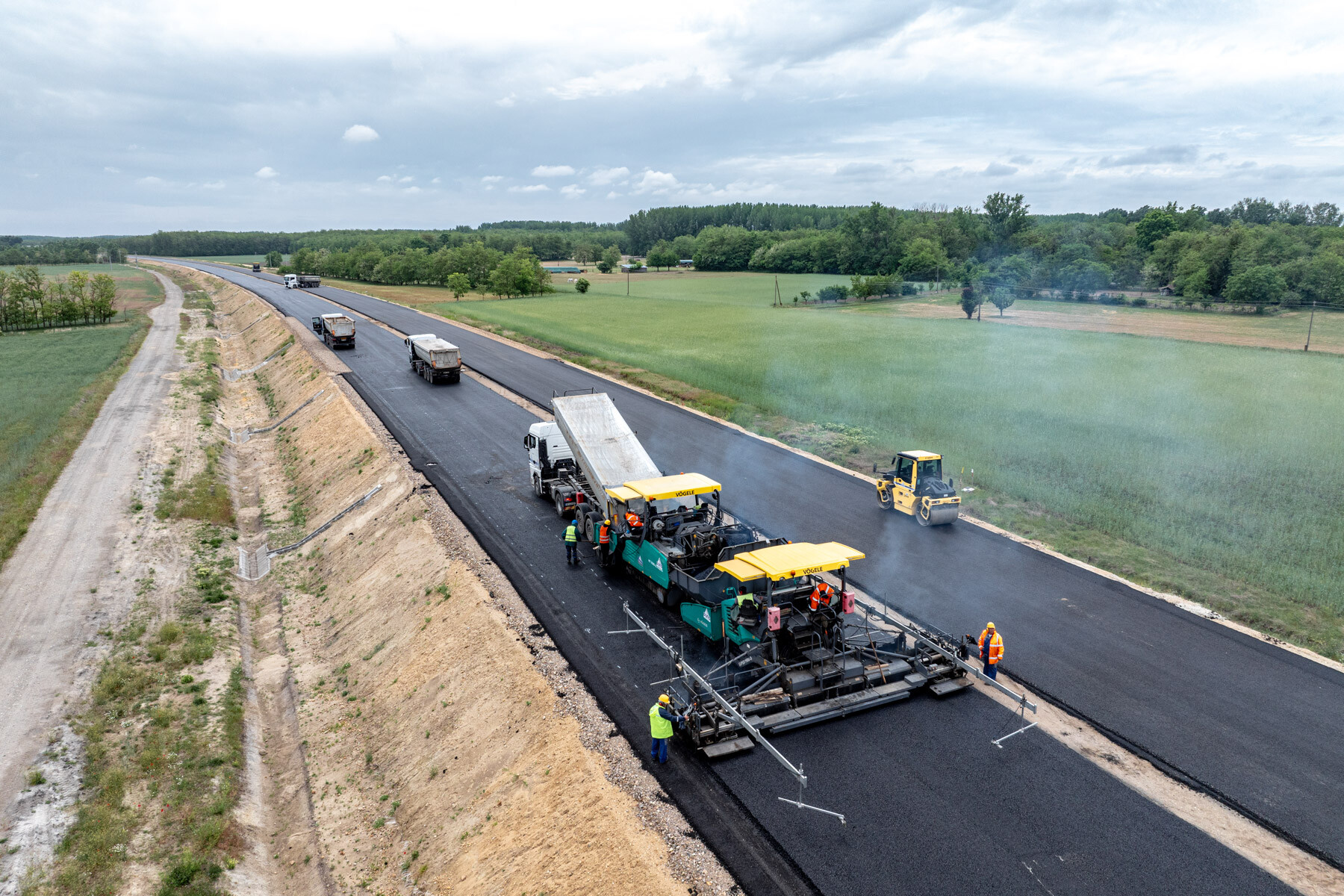

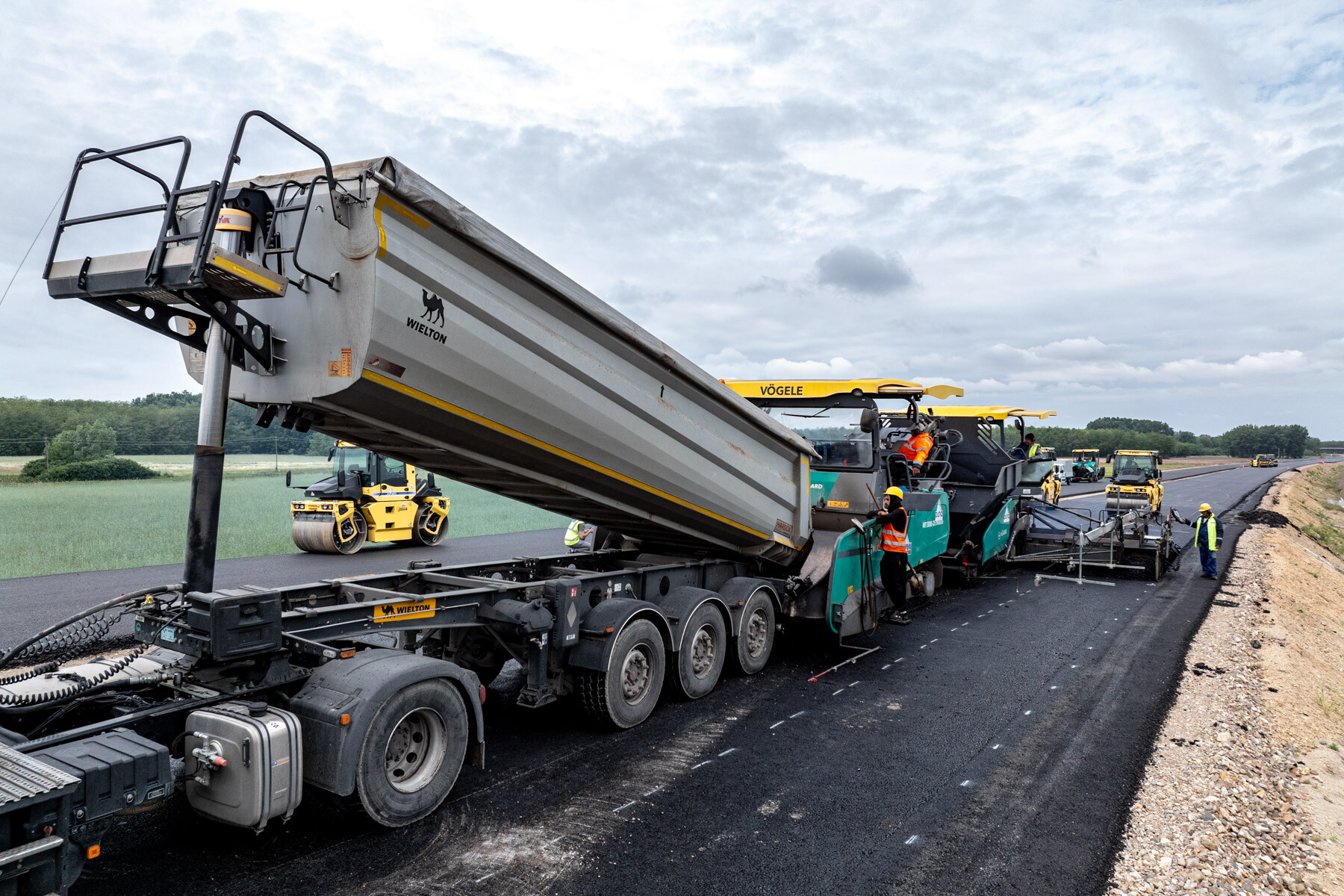

Az útpálya 75 százaléka már legalább egy rétegnyi aszfalt burkolattal rendelkezik az M44-es gyorsforgalmi Kecskemét-Szentkirály szakaszán – értesült a magyarepitok.hu. A Duna Grouphoz tartozó Hódút Építő Kft. generálkivitelezésében az M44-es legnyugatibb szakasza épül ki: a nemrég átadott Lakitelek-Szentkirály szakaszhoz kapcsolódva egészen az M5-ös autópályáig. Az Építési és Közlekedési Minisztérium beruházásában 32,2 kilométeres négysávos jön létre új nyomvonalon, összesen 14 műtárggyal.

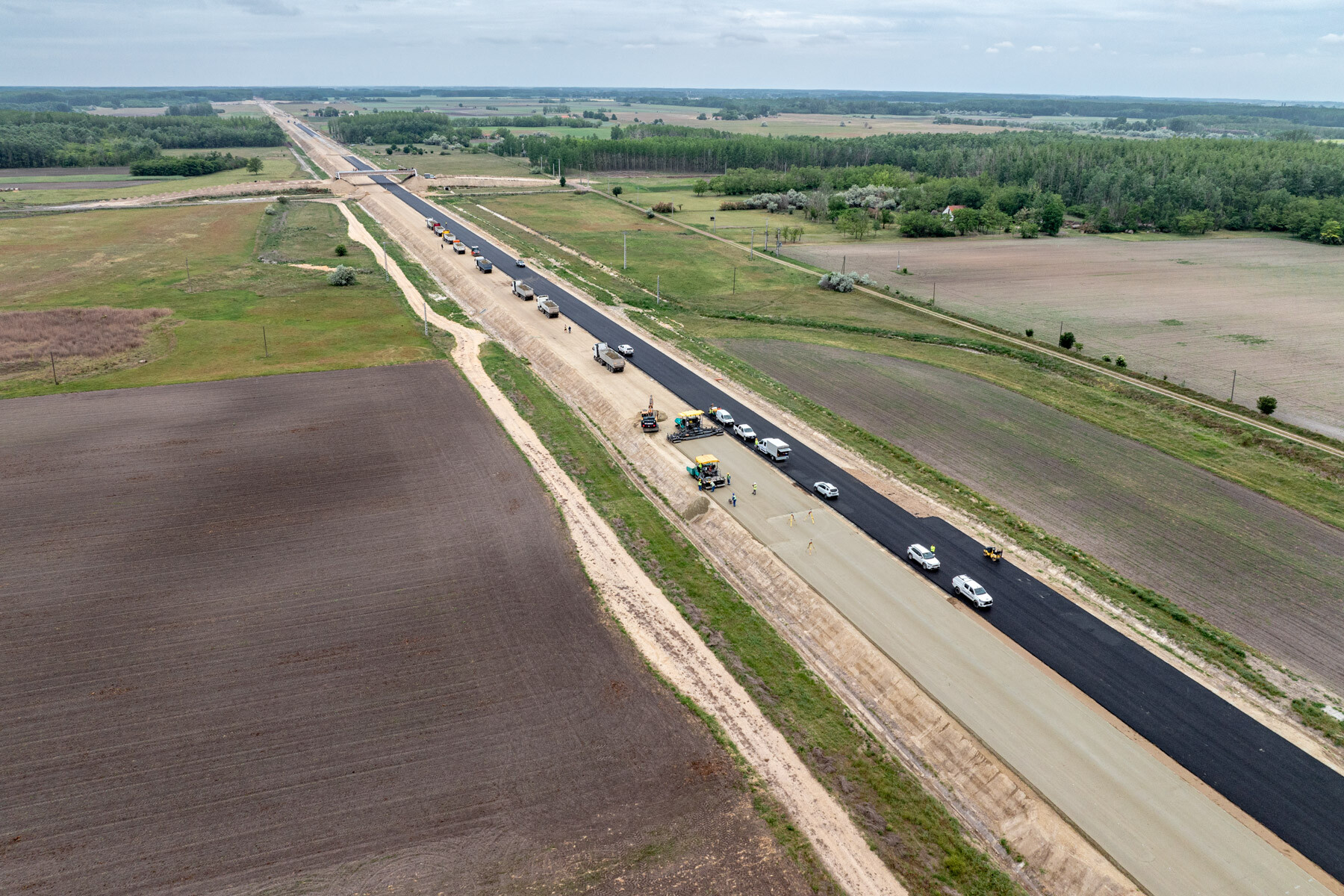

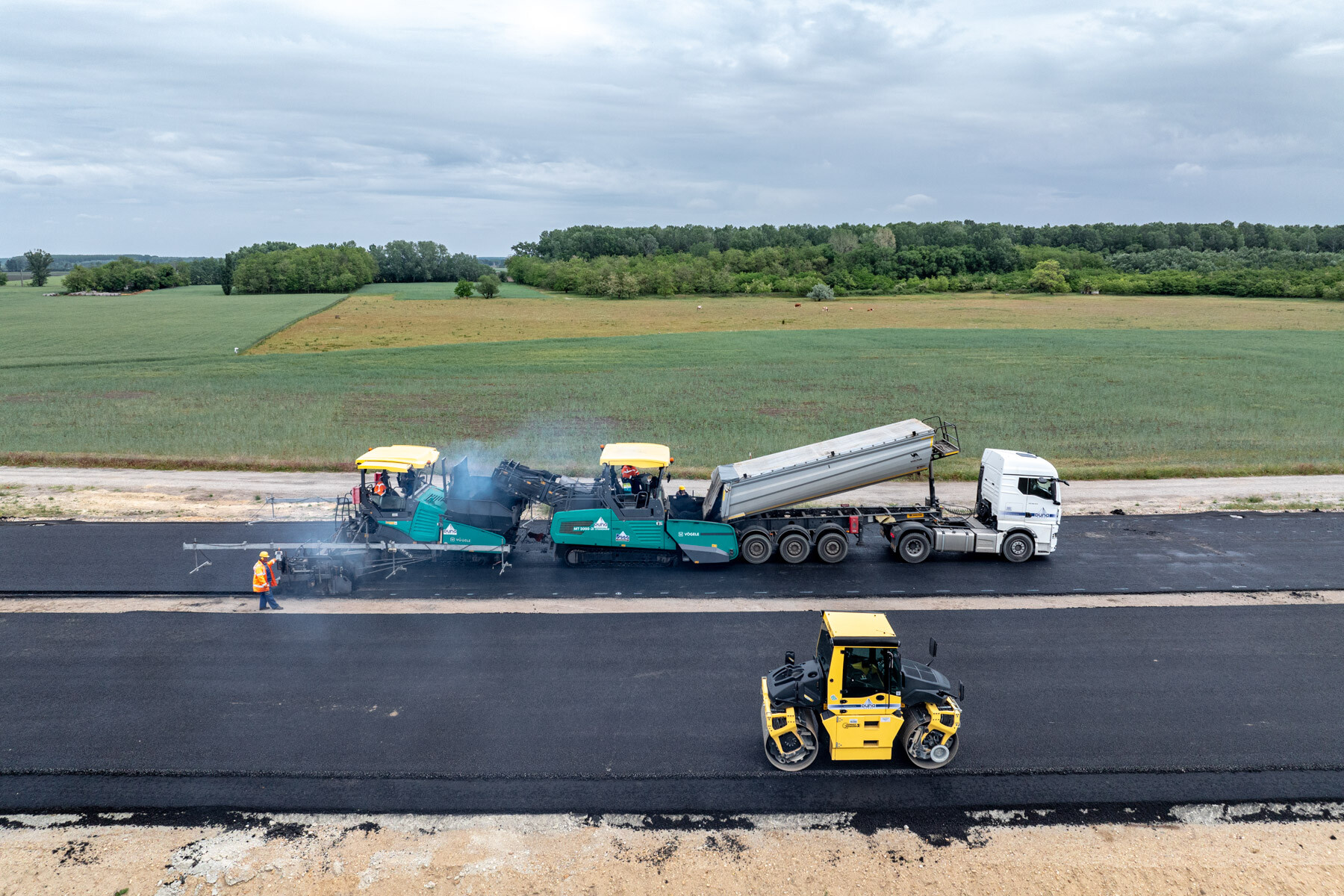

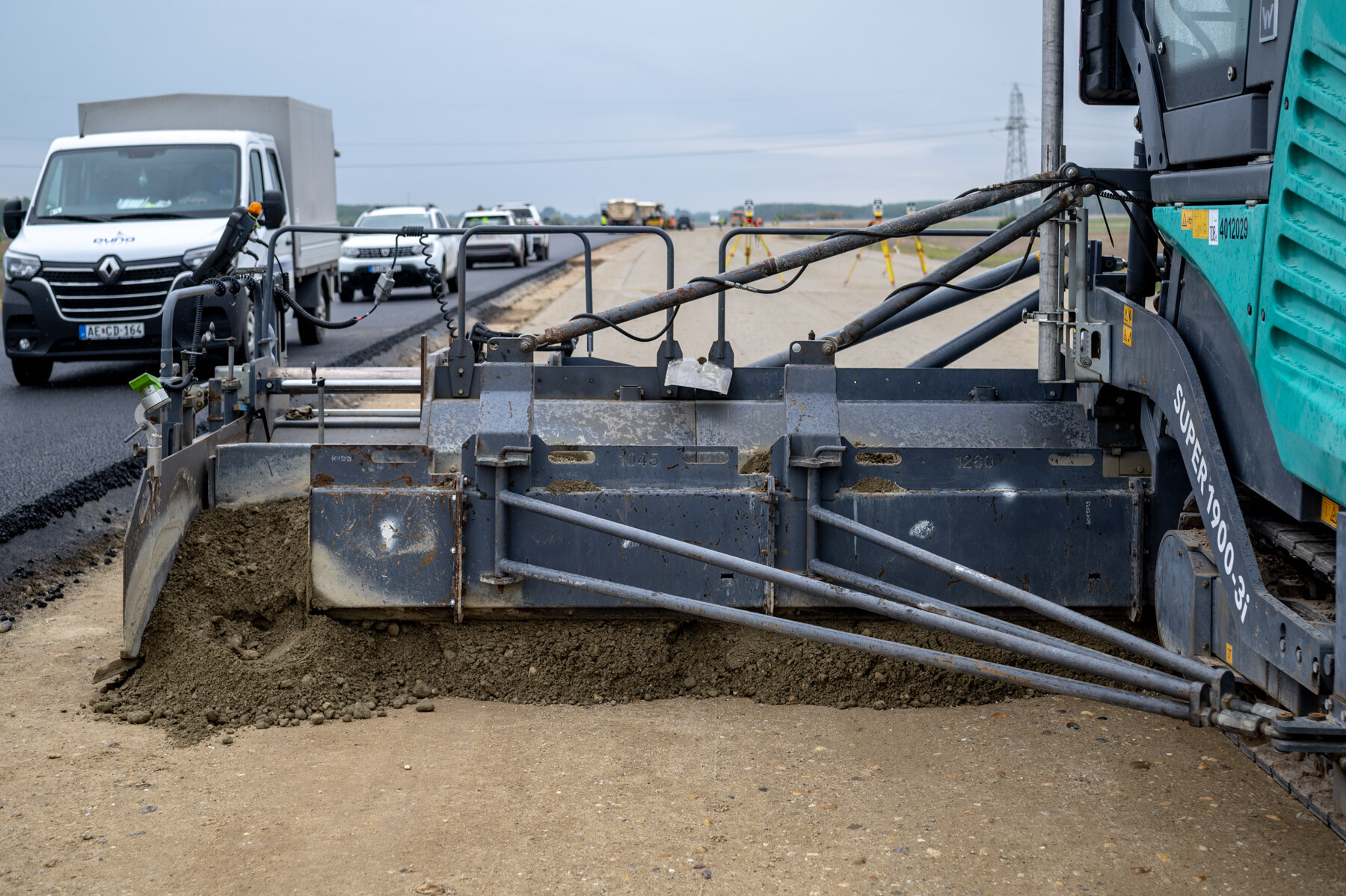

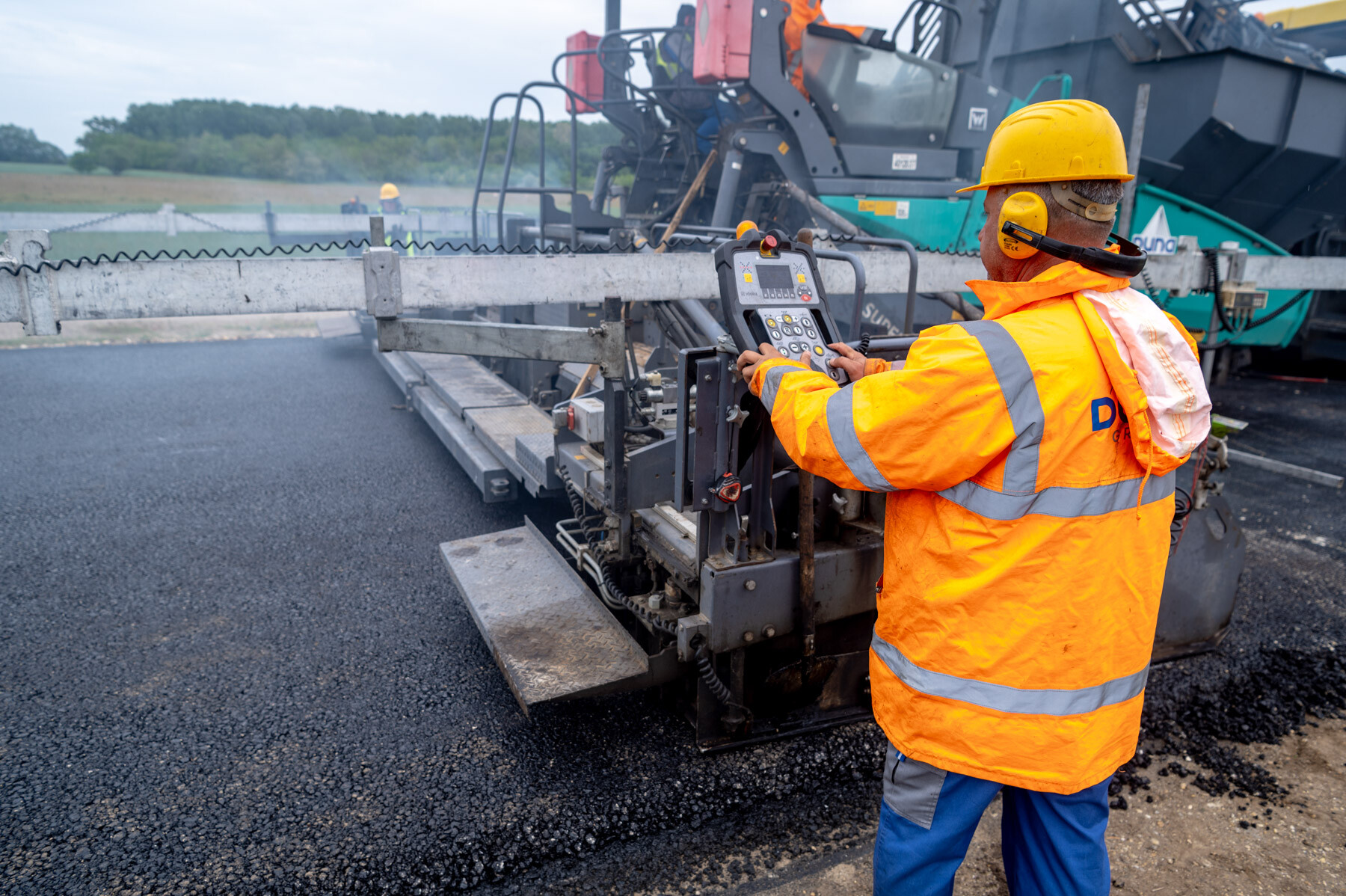

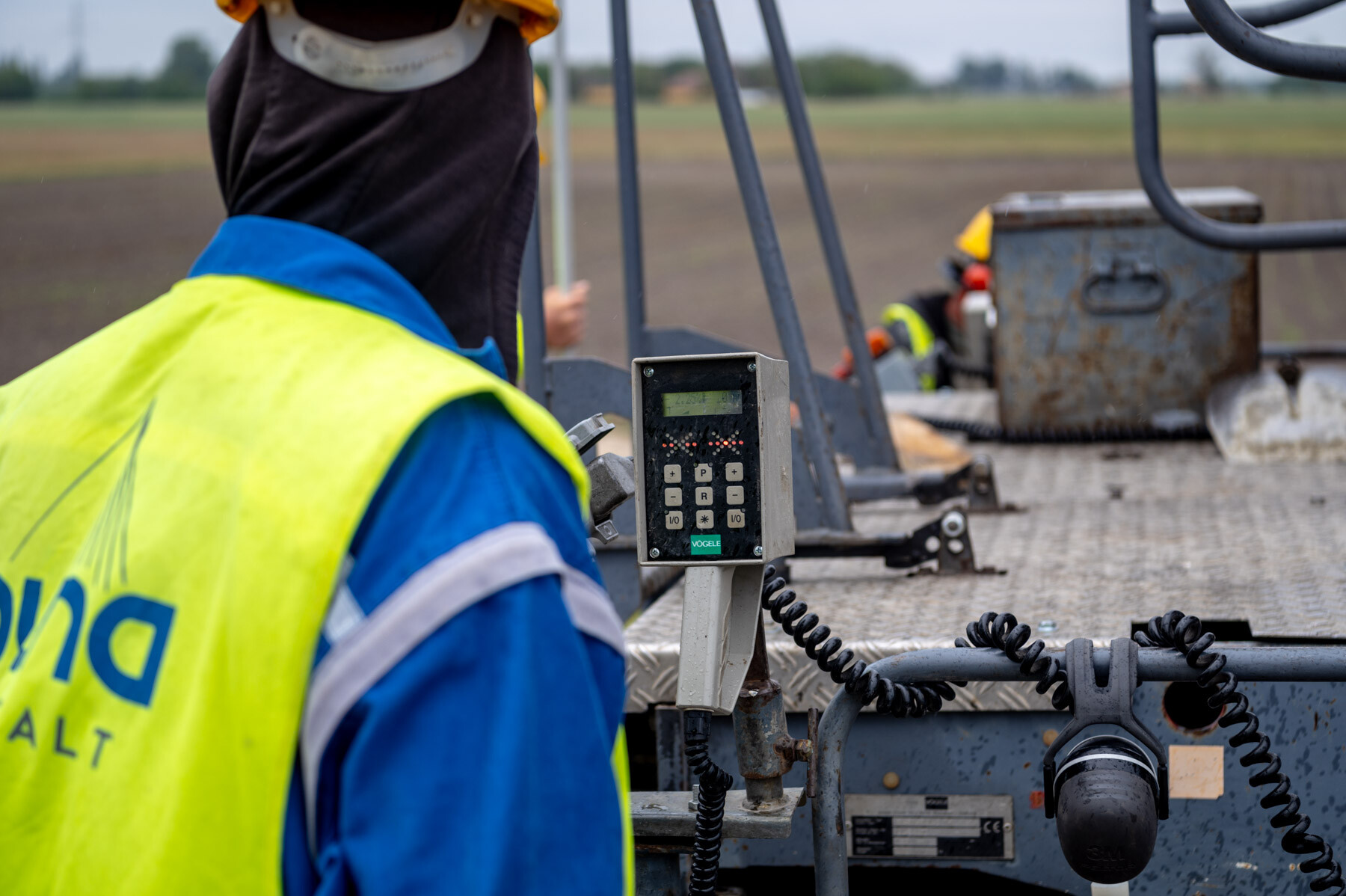

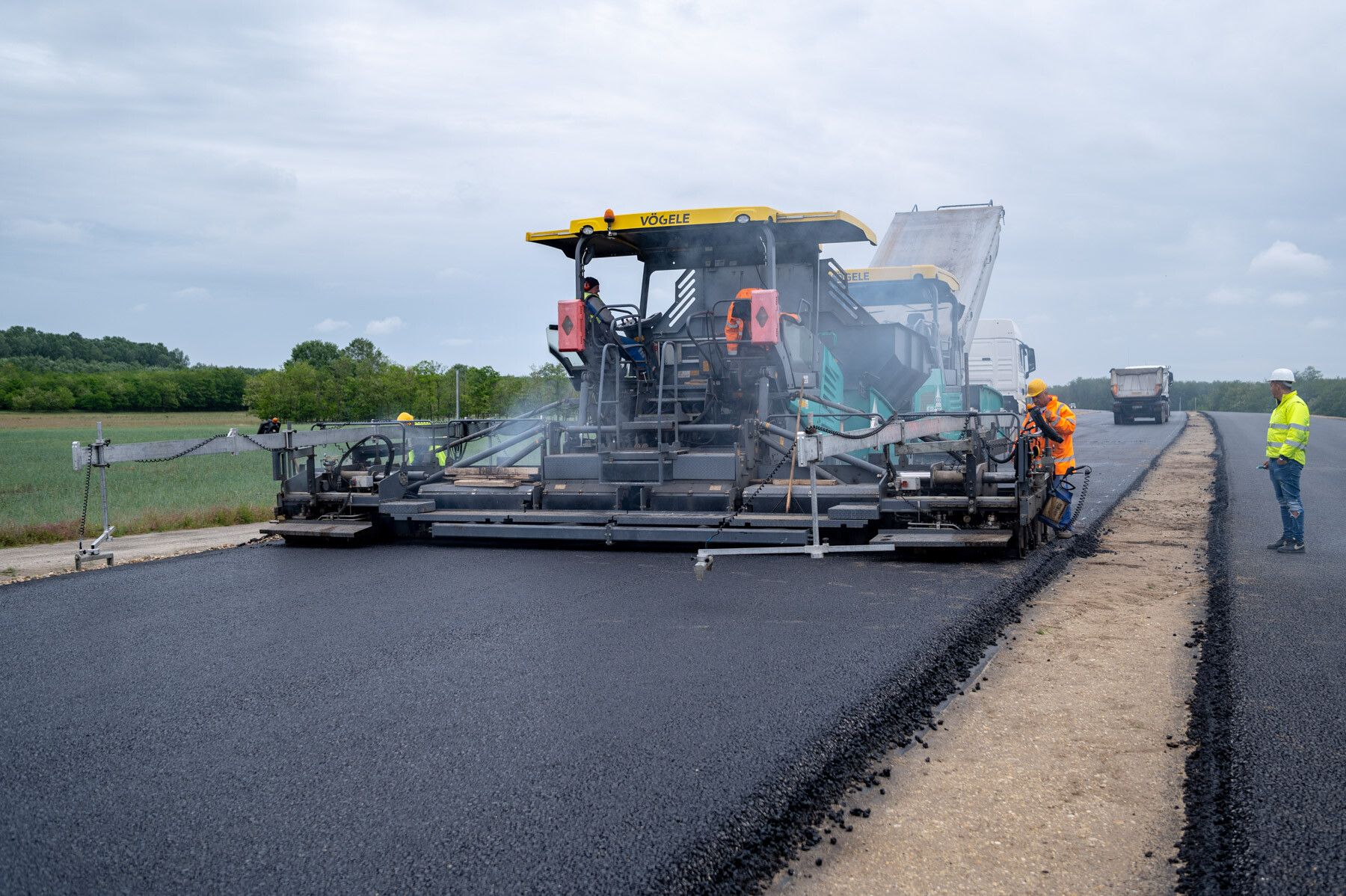

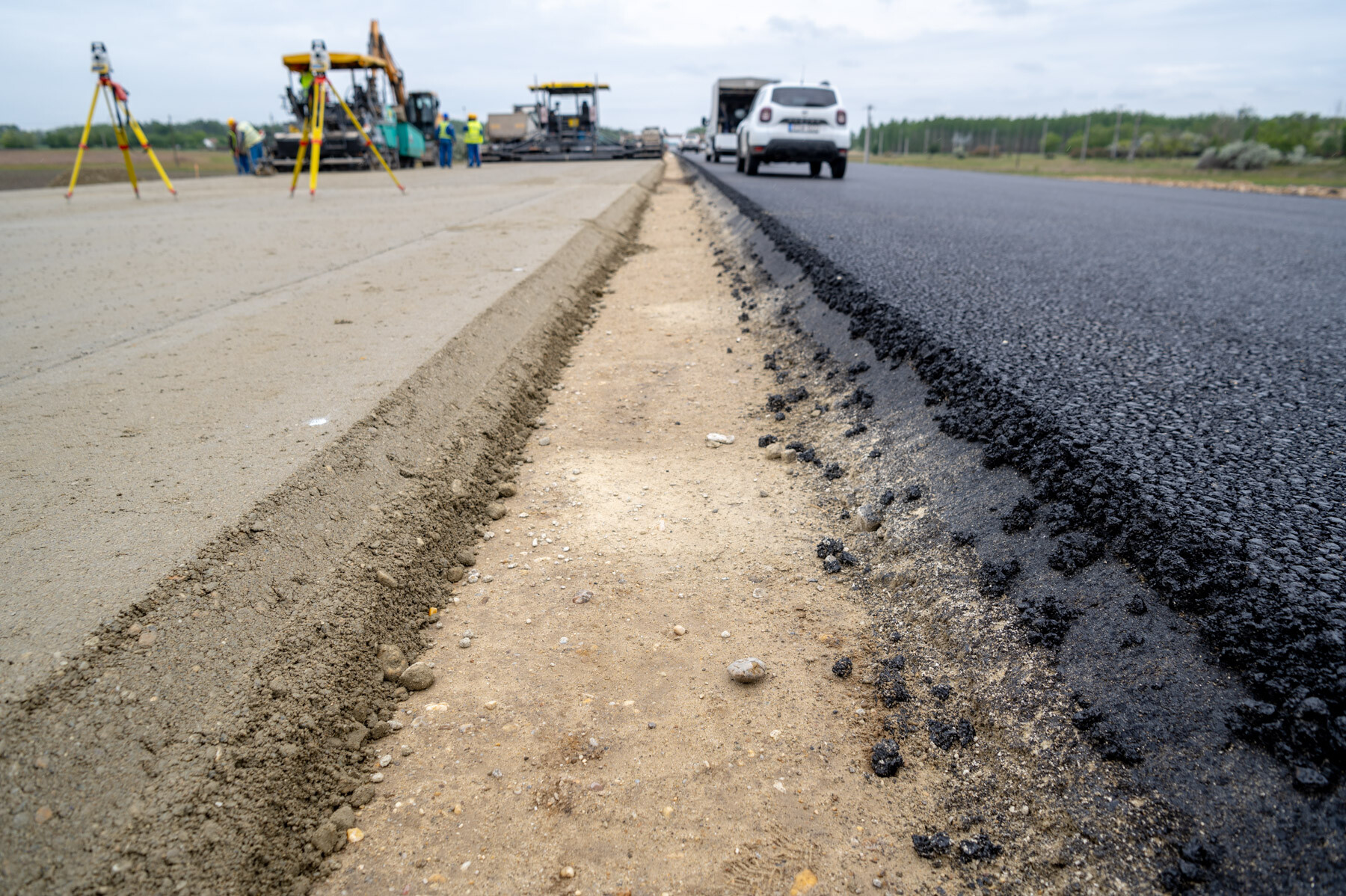

Lapunk információi szerint a 2024 év eleji időjárás kedvezett a kivitelezési munkáknak, ezért februárban már el tudták kezdeni a földmunkákat az M44-es szóban forgó szakaszán. A tavaly elkészült aszfalt alaprétegre februárban már a kötőréteg beépítése is elindult, március második felében pedig a Ckt burkolatalap építése is megkezdődött.

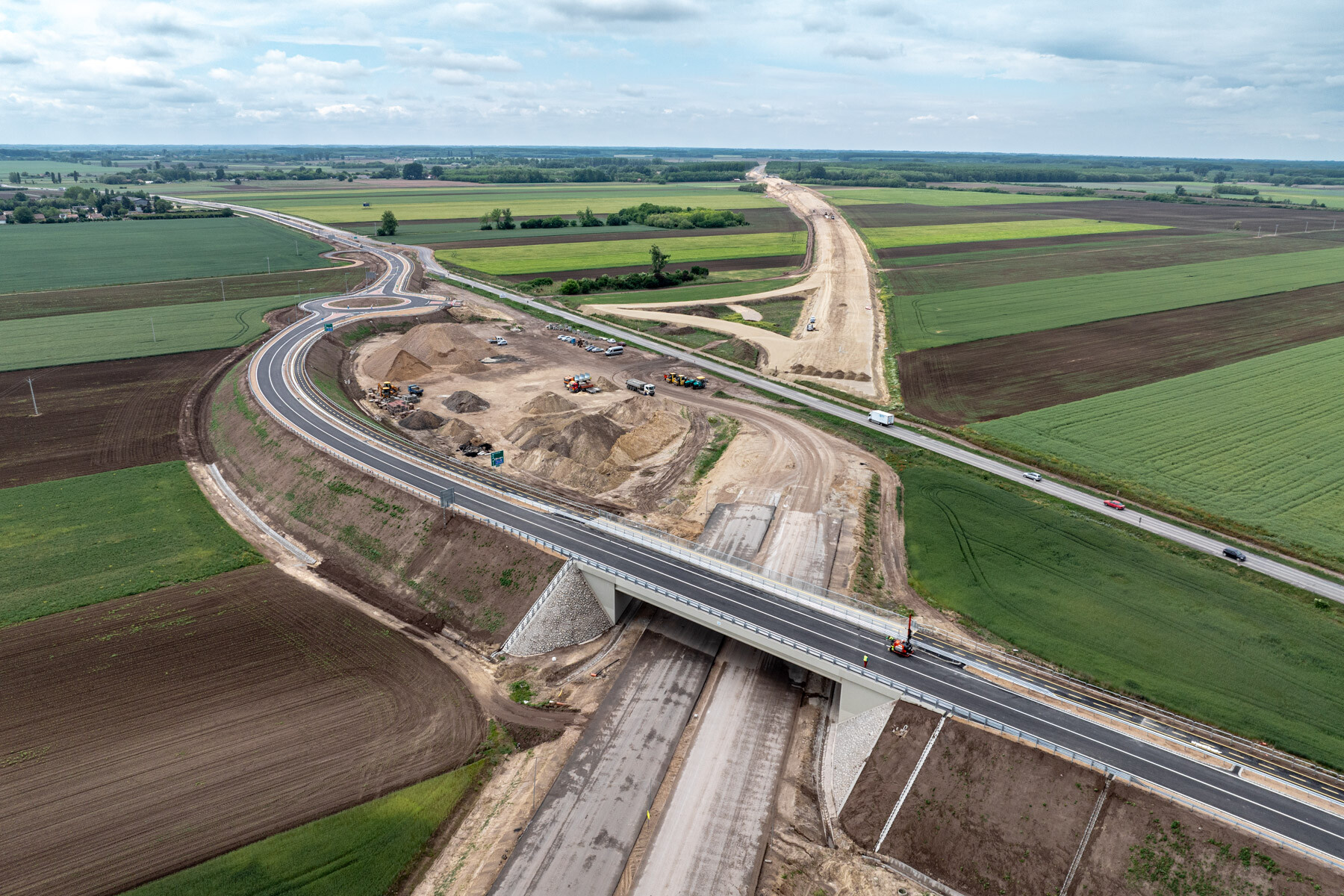

Két híd már a műszaki átadásig is eljutott

Pál József projektvezető-helyettes arról is beszámolt, hogy a szakaszon épülő 14 műtárgy mindegyikén elkészült a pályalemez. „A vasúti műtárgyon a szigetelést védő öntött aszfalt készítése befejeződött, a műtárgy alatti rézsű burkolása és tereprendezése is készen van” – számolt be a Budapest-Szeged vasútvonal felett átívelő híd állásáról a szakember.

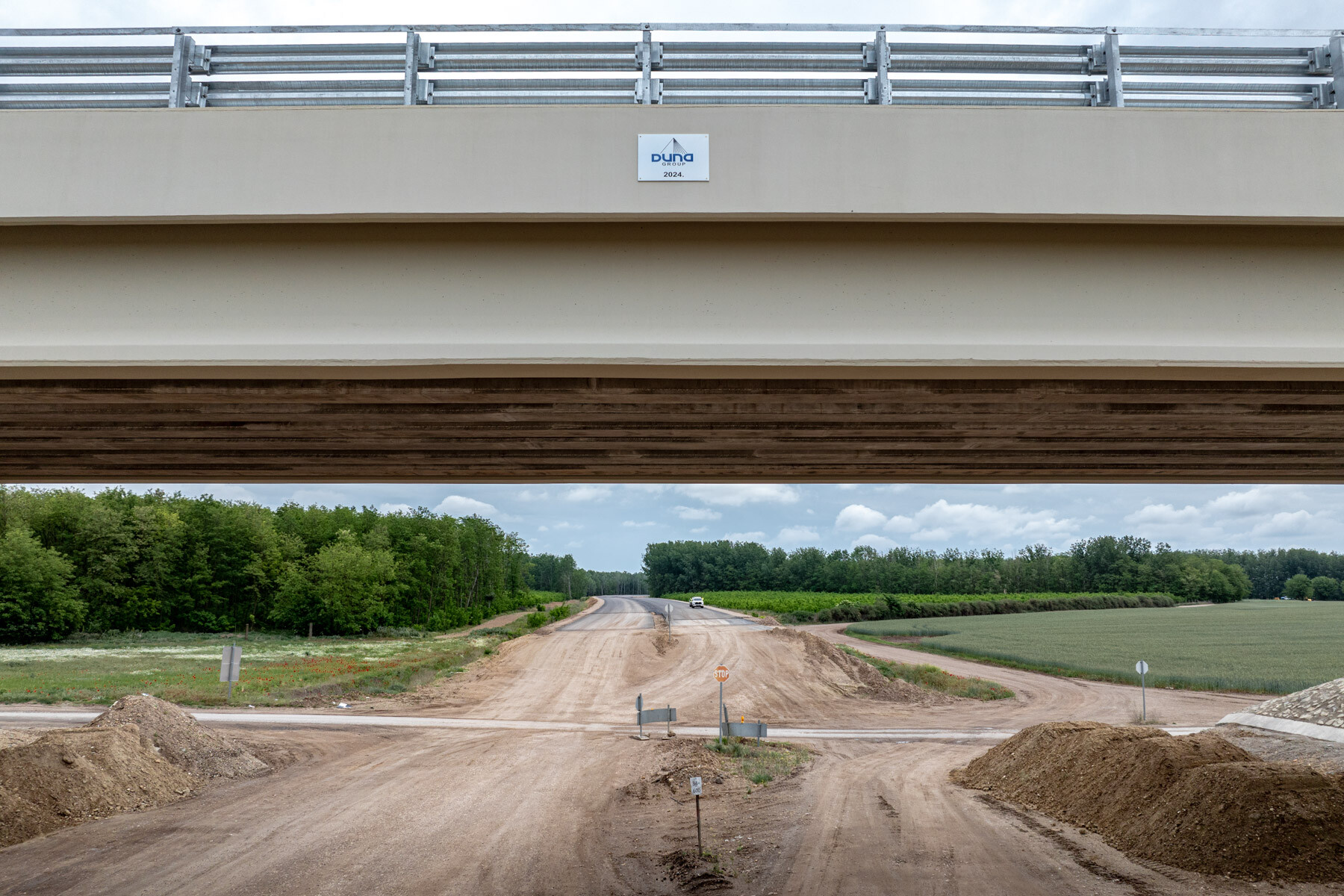

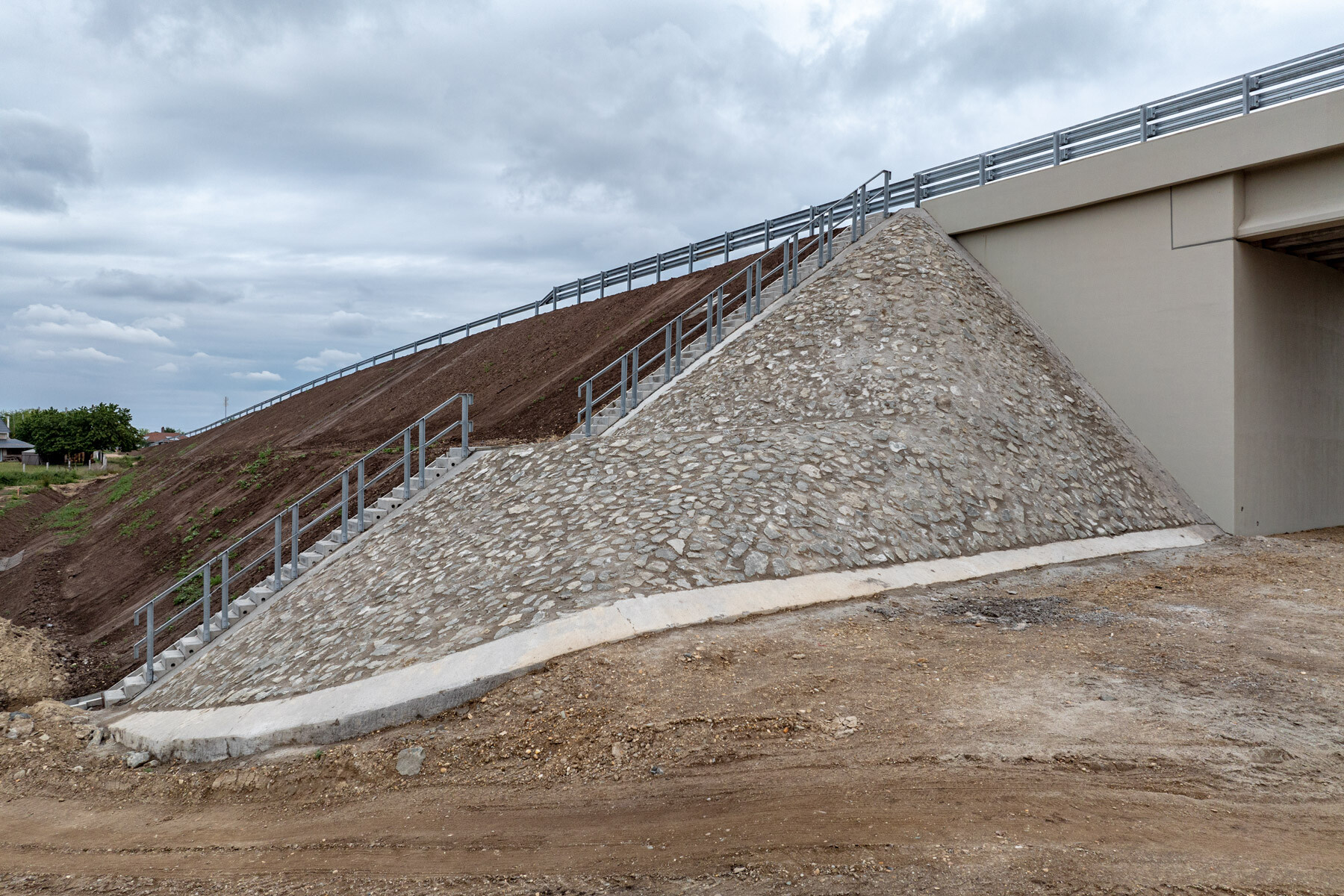

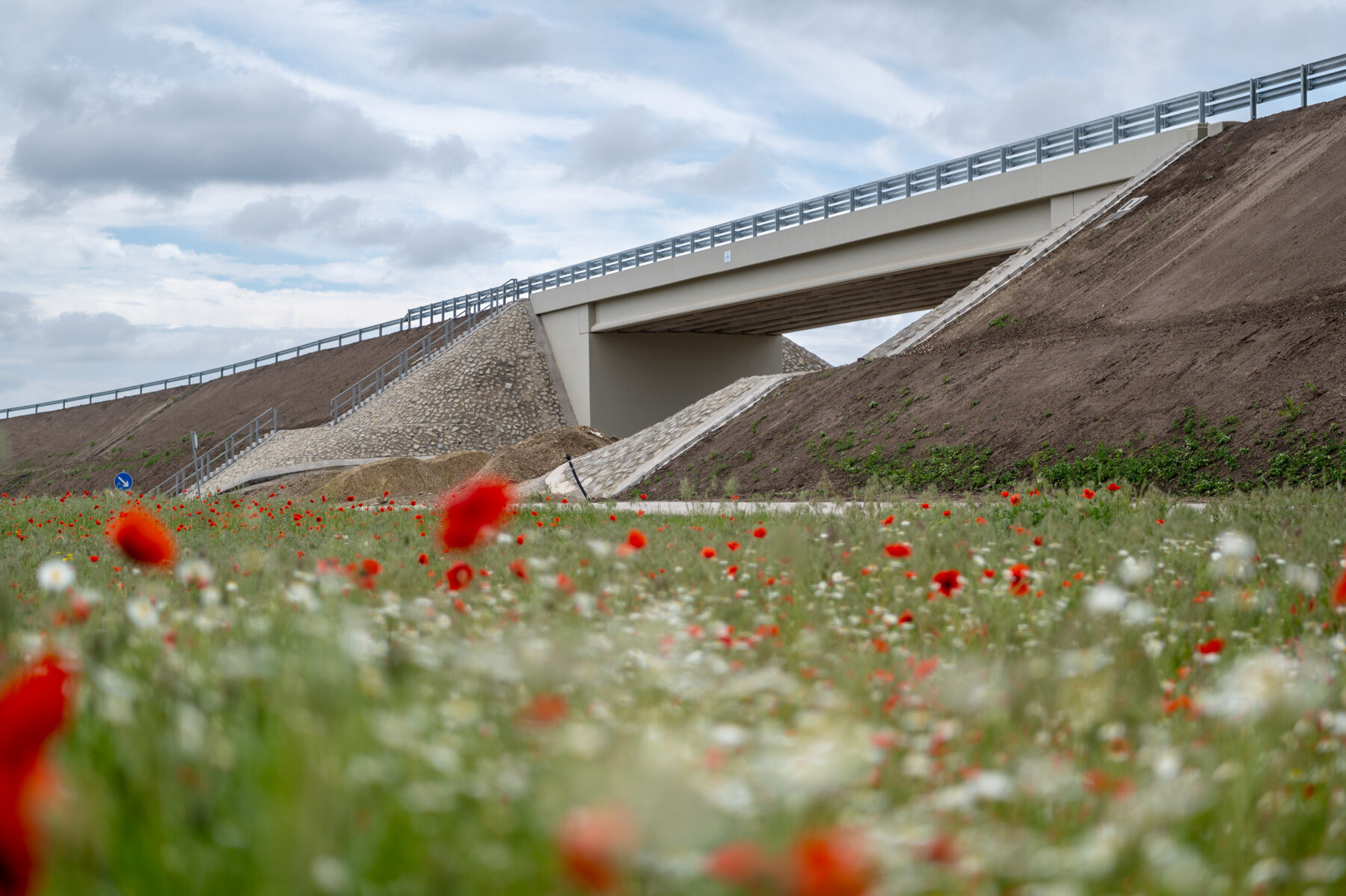

Külön kitért az M44-esen a 441-es főút, illetve a 4614-es út keresztezéséhez épült két hídra.

Eszerint a két műtárgy rész-műszaki átadása április végén megkezdődött, a legkésőbb júniusi végén várható ideiglenes forgalomba helyezésük után a közúti forgalom is használhatja majd ezeket. „Ekkor fog megkezdődni az alatta lévő főpályaszakasz összekötése” – derült ki szavaiból.


A projekt elérte a 60 százalékos készültséget

Mindezeken túl a szakaszon épül egy egyszerű pihenőpár is, amelynek világítása az M44-es szomszédos szakaszán átadott Mosonyi László-pihenőhelyhez hasonlóan energiatakarékos dinamikus világítás lesz. A pihenőt 10 darab gépkocsibeálló napelemmel látják el, amelyek biztosítják az objektum nappali áramszükségletét.

Pál József elmondta, a bal oldali pihenő burkolata a kötőréteg szintjéig elkészült, a WC-épület kivitelezése is ütemterv szerint halad. „A jobb oldali pihenő jelenleg a szegélyépítés fázisában tart, júniusban elkezdődik a burkolatépítés és a térburkolat készítése is” – tette hozzá.

Zárásként úgy összegzett, a teljes szakasz 3/4-e már legalább 1 réteg aszfalt burkolattal rendelkezik, a projekt készültsége 60 százalékos. „Vállalkozási szerződés szerint a projekt műszaki átadása 2025 februárban zárul, a kivitelezés jelenleg az ütemterv szerint halad” – hangsúlyozta a projektvezető-helyettes.

Galéria

ÚtépítésDuna GroupHódút Kft.M44-esSzentkirályKecskemét
