Háromféle homlokzatburkolat ékesíti a főváros legújabb egyetemi tömbjét. Az Óbuda Group tervei alapján a ZÁÉV számos egyedi megoldással építette meg a Nemzeti Közszolgálati Egyetem új képzési központját.

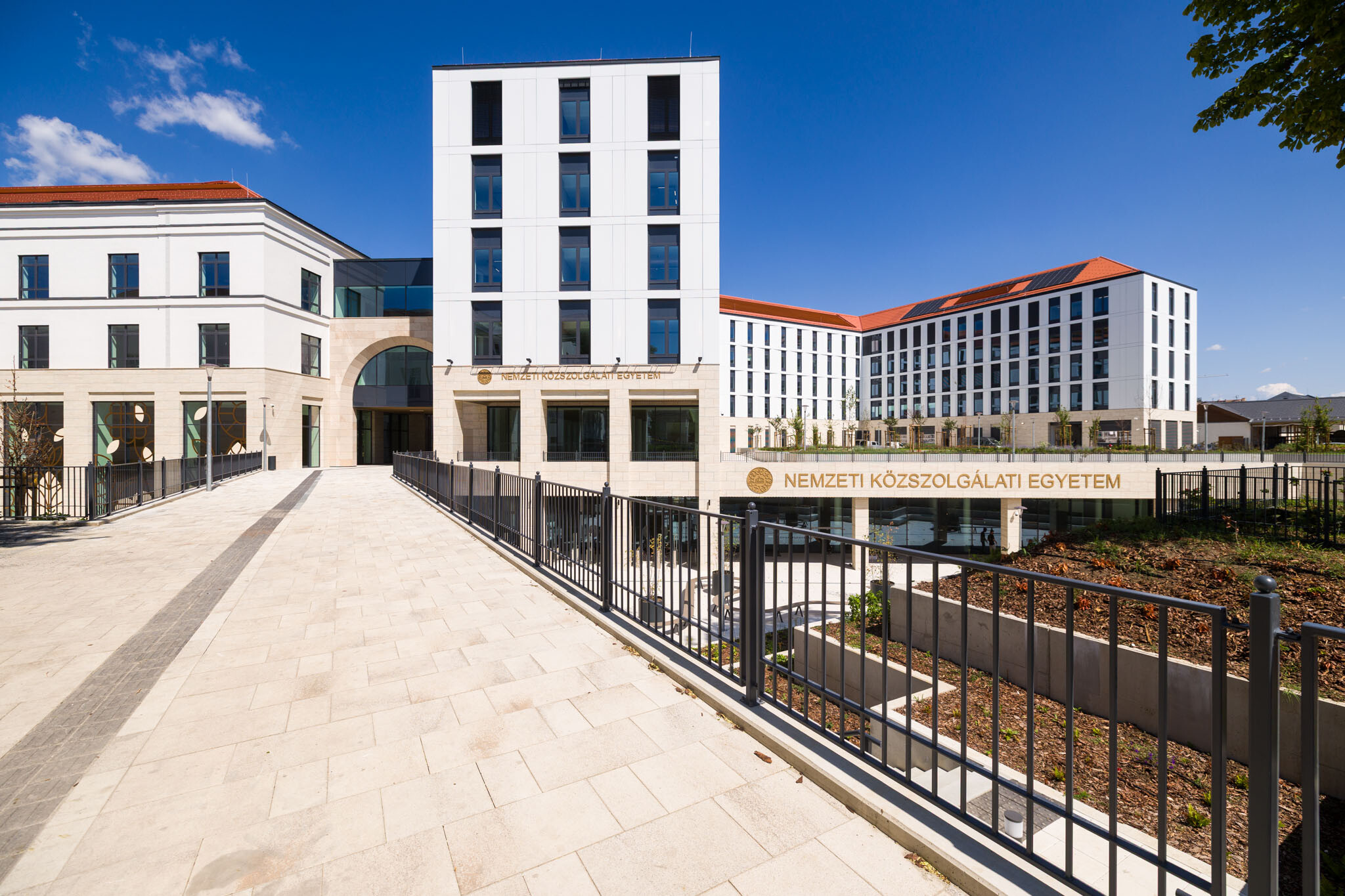

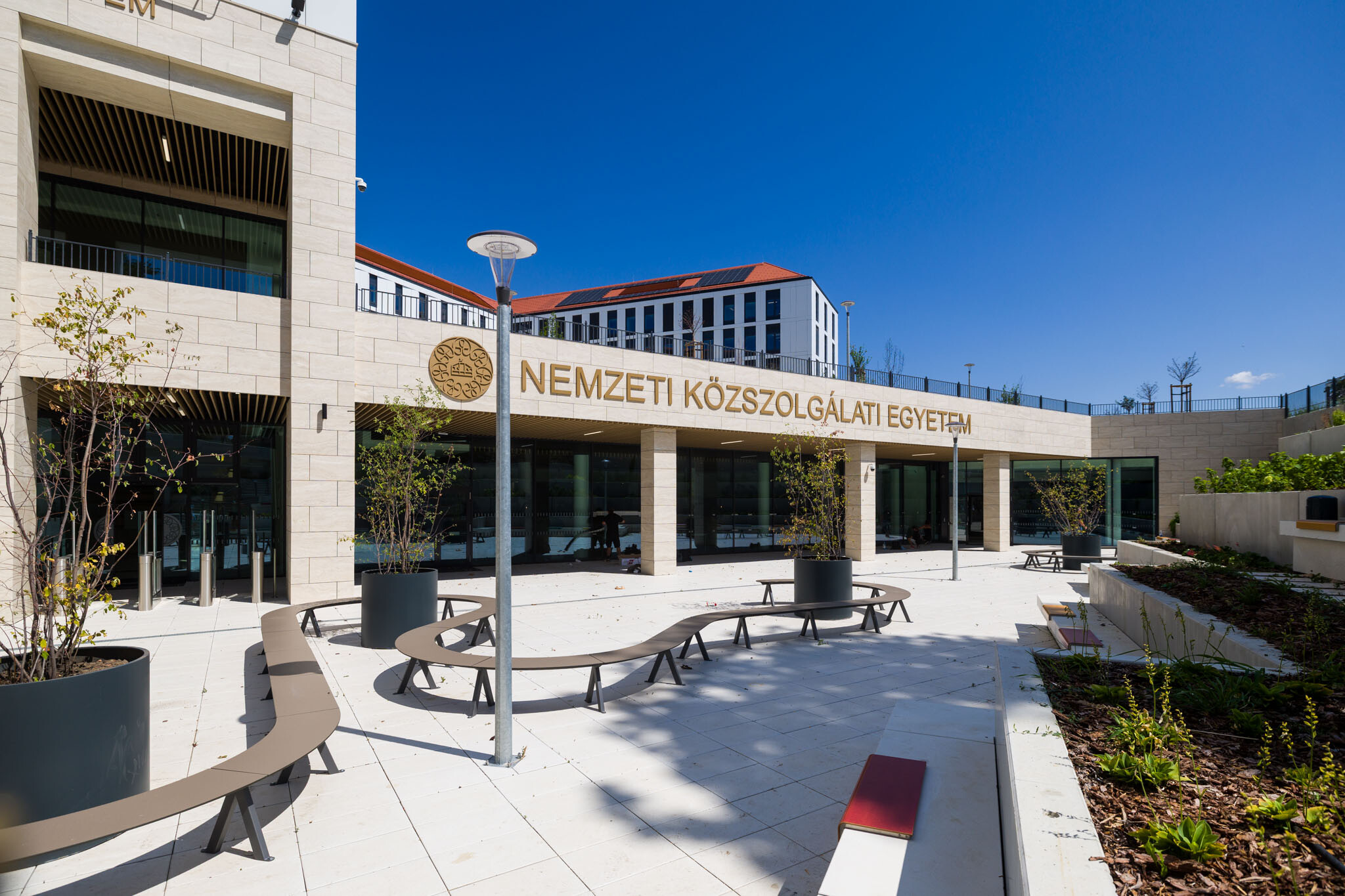

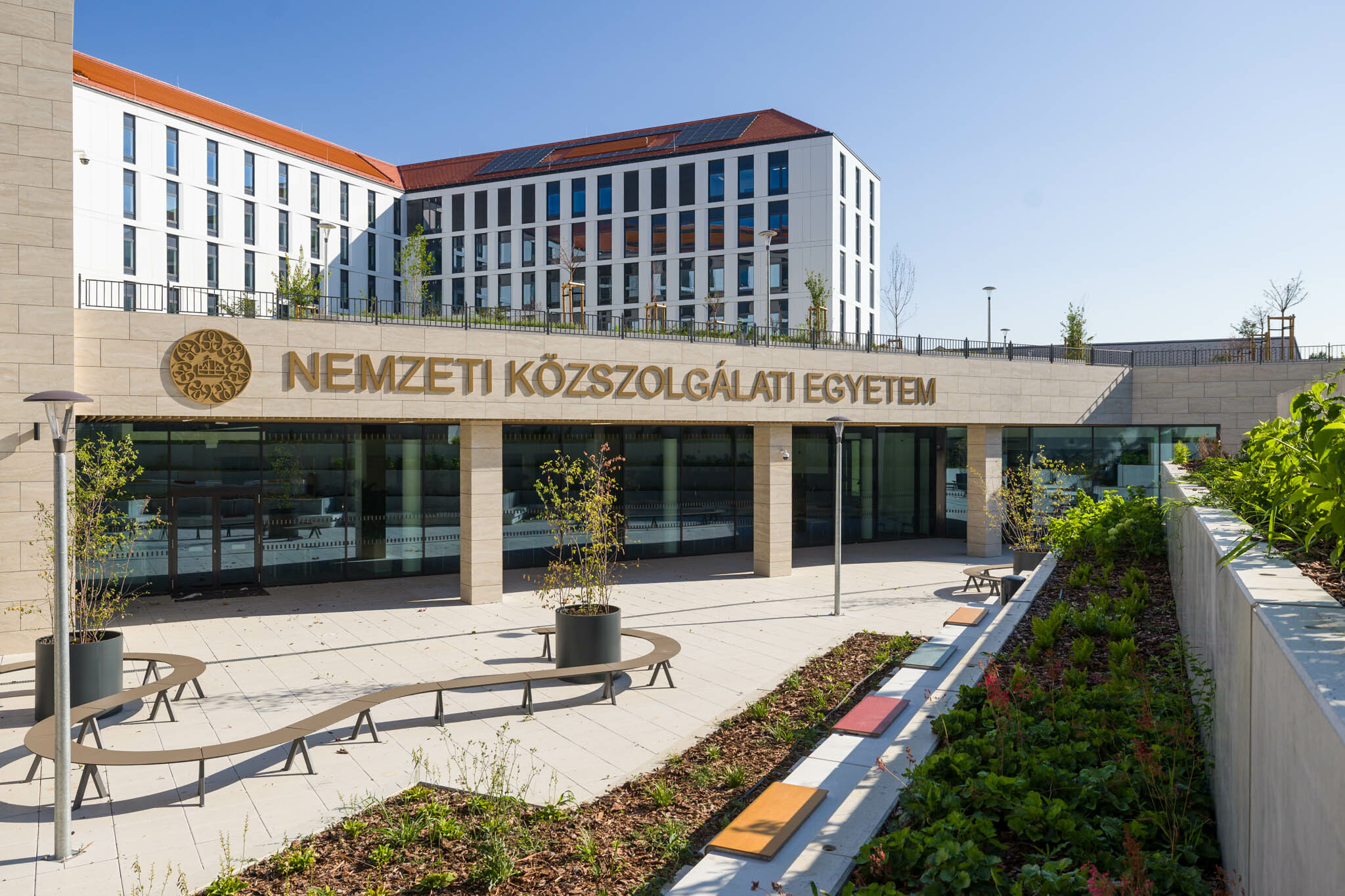

Birtokba vették a hallgatók a Nemzeti Közszolgálati Egyetem, ZÁÉV által kivitelezett Gróf Széchenyi Ödön Képzési Központját. Az Óbuda Group tervei alapján, 2024 áprilisában kezdődött építkezés számos izgalmas helyzetet hozott, a 2026. július 29-én birtokba adott oktatási tömb pedig nincs híján különleges megoldásoknak sem. Összefoglaló cikkünkben a ZÁÉV szakembereinek segítségével ismerhetjük meg a beruházás legérdekesebb elemeit.
Hatalmas munkát zárhatott le a Nemzeti Közszolgálati Egyetem a közelmúltban. Jól mutatja ezt, hogy a kivitelezés csúcsidőszakában több mint 400 fő dolgozott a területen; mintegy 80 alvállalkozó és 20–30 beszállító bevonásával. Segítségükkel nem mindennapi középület született: a komplexumba több mint 62 ezer m³ betont és 7900 tonna betonacélt építettek be.
Már az építkezés kezdetekor szembesültek a kivitelezők a projekt egyik legkomolyabb kihívásával, a telekadottságok miatti nehéz organizációval: noha a beruházás első ránézésre barnamezős jellegűnek tűnhet, a beépítés meghaladta a munkaterület 90%-át, így a ZÁÉV munkatársainak rendelkezésére csupán egy foghíjbeépítésekre jellemző, rendkívül szűkös deponálási terület maradt. Ezt is csak a Korányi Sándor utcai parkolósáv igénybevételével lehetett biztosítani, miközben pedig a szomszédos, működő Lovarda zavartalan kiszolgálását és megközelíthetőségét is garantálni kellett.
E munka során tehát nem csak segítség, nélkülözhetetlen alap volt a tervezési és szakági ütközések kiküszöbölését kezelő BIM-modell.

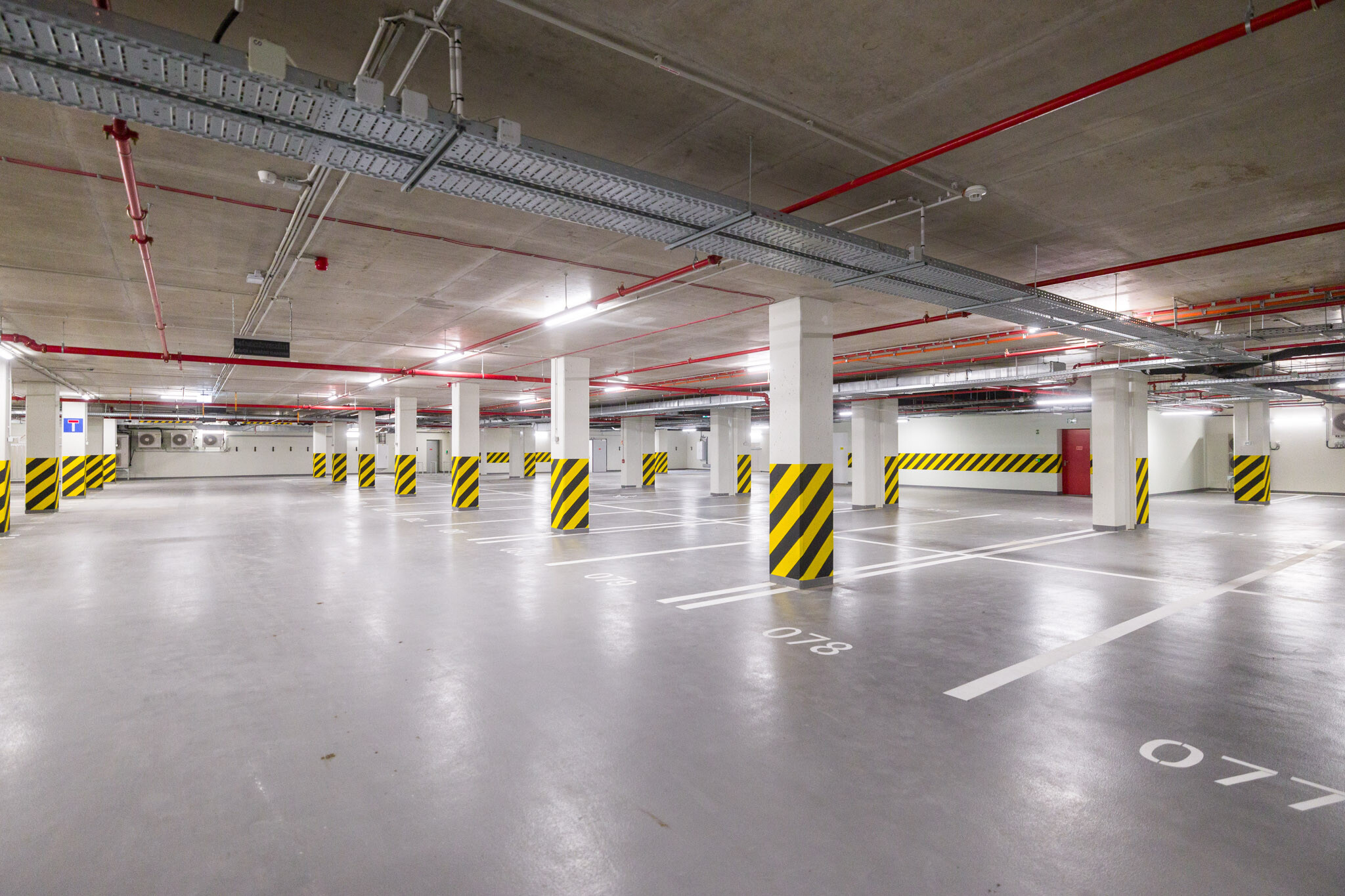

A mélyépítési munkálatok során a terepszint alá 5,4 méterrel nyúló pinceszintet a teljes kerület mentén résfalazással alakították ki, az arra rögzített XPS szigeteléssel és visszatapadó vízszigetelő lemezzel. A magas talajvízszint miatt a felszerkezet elkészültéig folyamatos talajvíz-szivattyúzásra volt szükség. Az alapozást 0,80–1,25 méter vastag monolit vasbeton lemez adja, amelyet a felszerkezet nélküli szakaszokon felúszás elleni lehorgonyzó cölöpökkel is kiegészítettek.

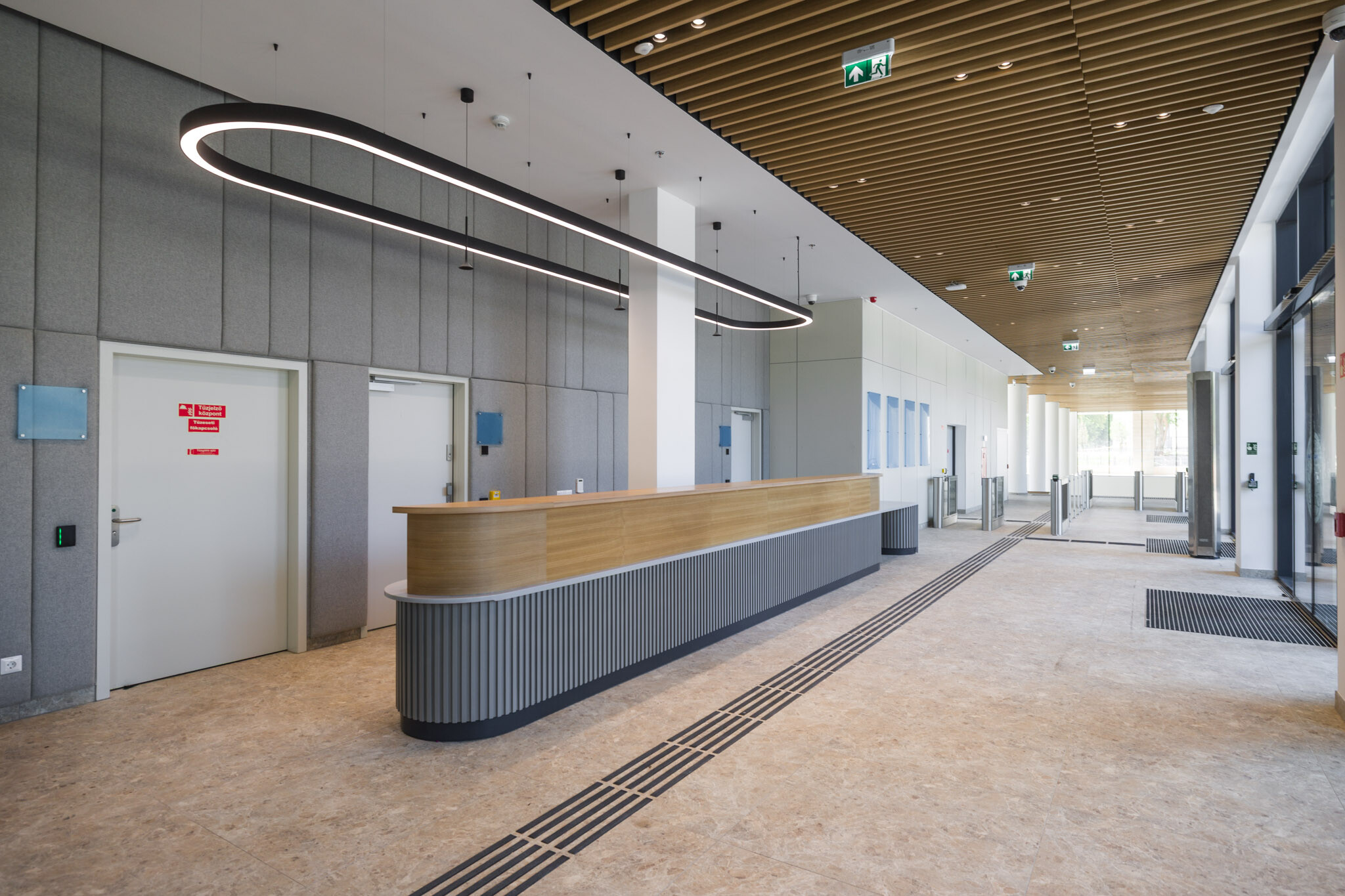

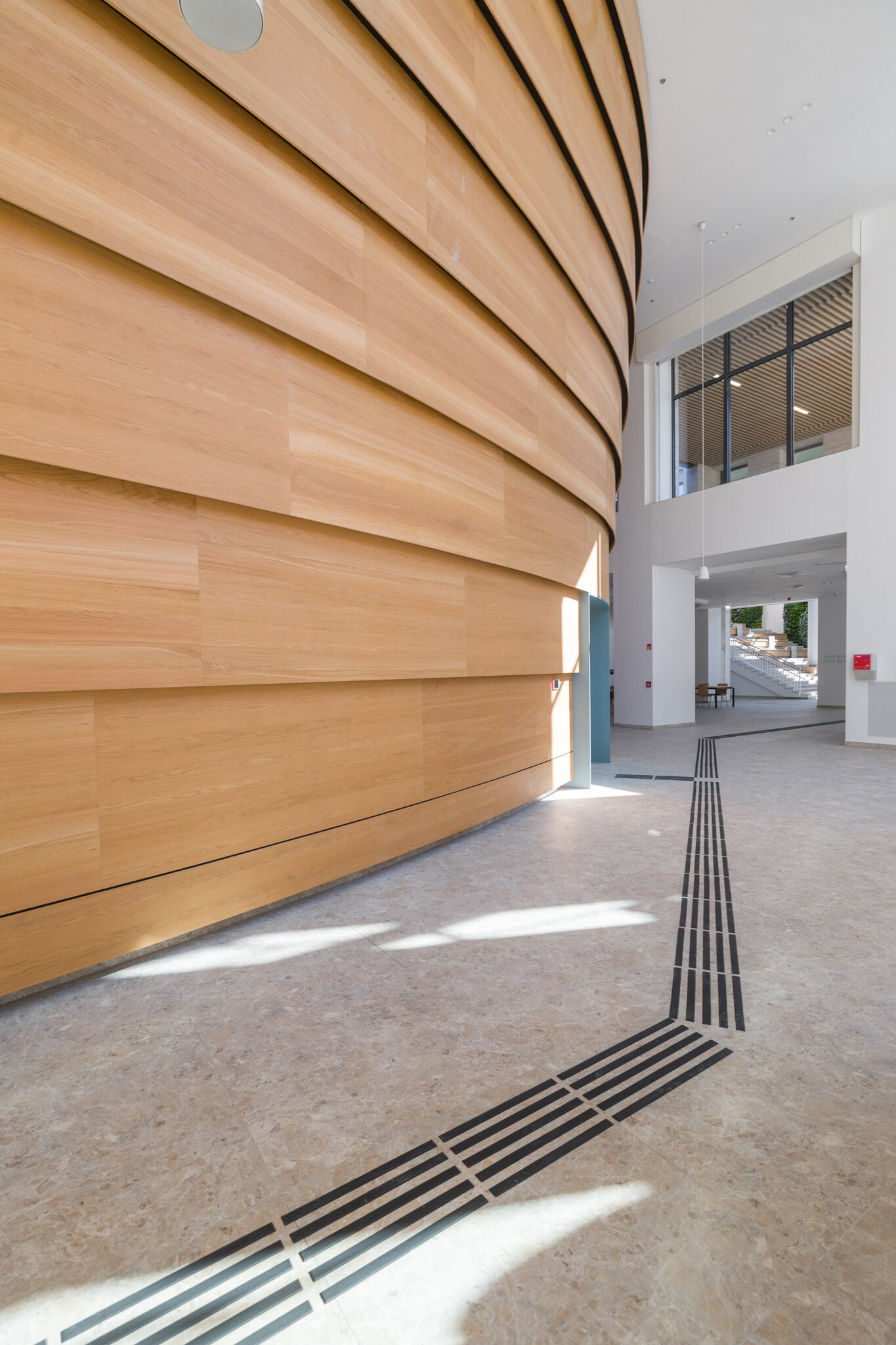

Több tartószerkezeti bravúrt vonultattak fel a felszerkezet tervezői és építői: az auditórium íves előadótermének 15 méteres fesztávját 0,60×1,70 méteres monolit vasbeton gerendák hidalják át, míg a pszichikai gyakorlótér fölé 14,4 méteres fesztávú, 30 cm vastag monolit vasbeton koporsófödém készült.
A négy járművet befogadó tűzoltósági szerállások alatti pincefödém a rendkívüli dinamikus terhelés miatt alulbordás vasbeton megerősítést kapott. További érdekesség, hogy a főépületet az auditóriummal összekötő, 20 cm-es dilatációval csatlakozó üveghíd nagyméretű, íves elemeit speciális pókdaruval építették be.

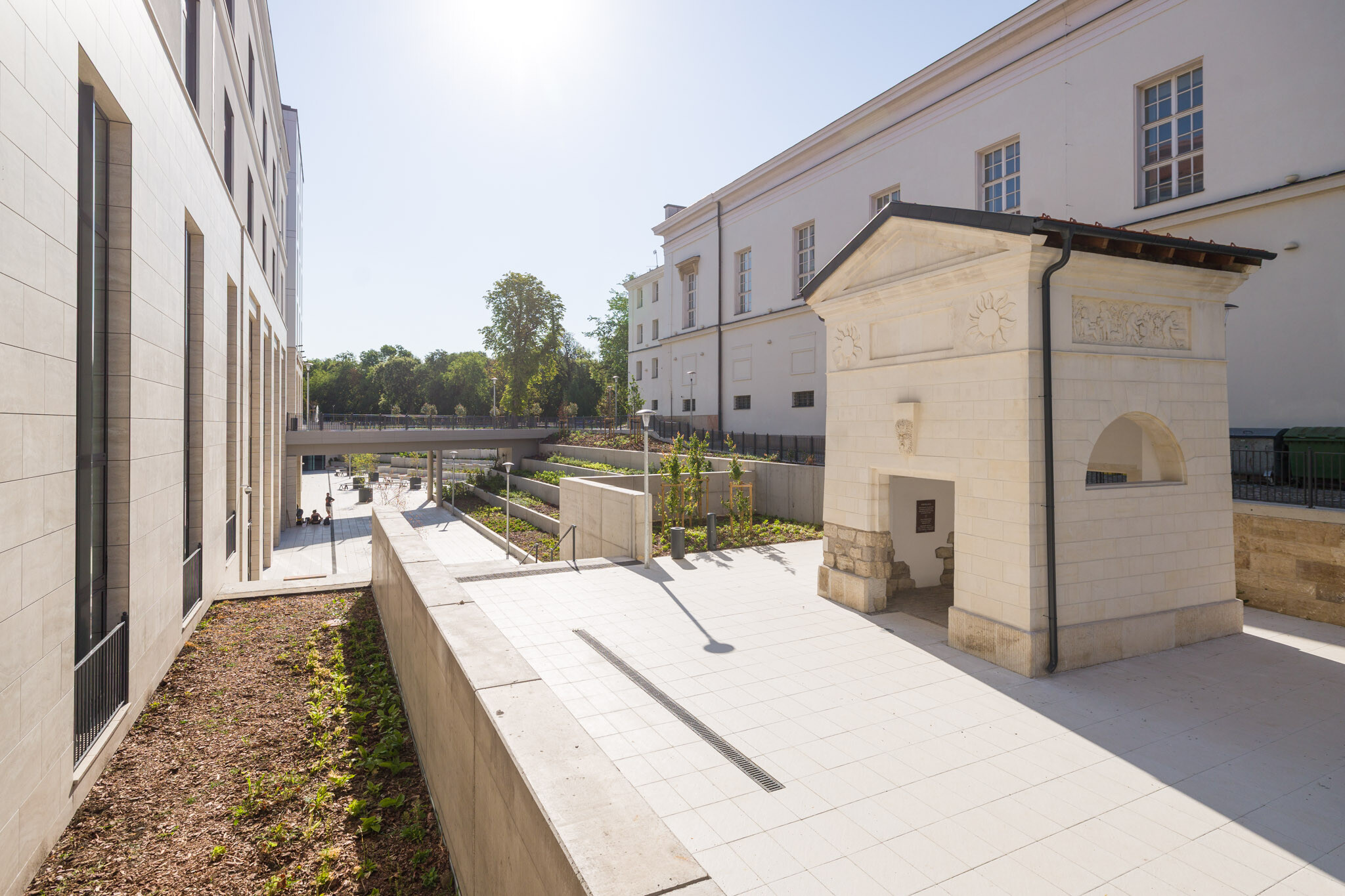

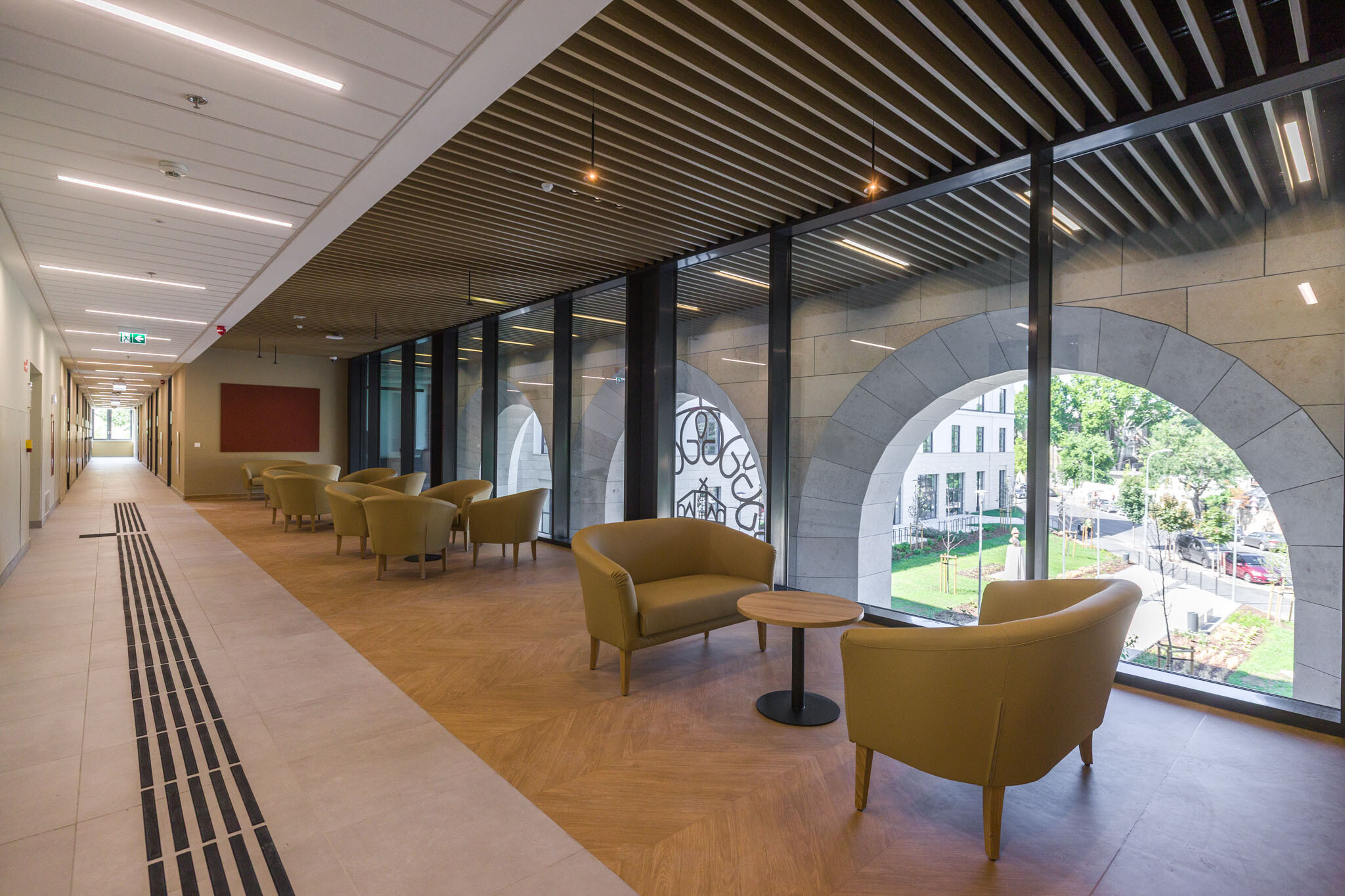

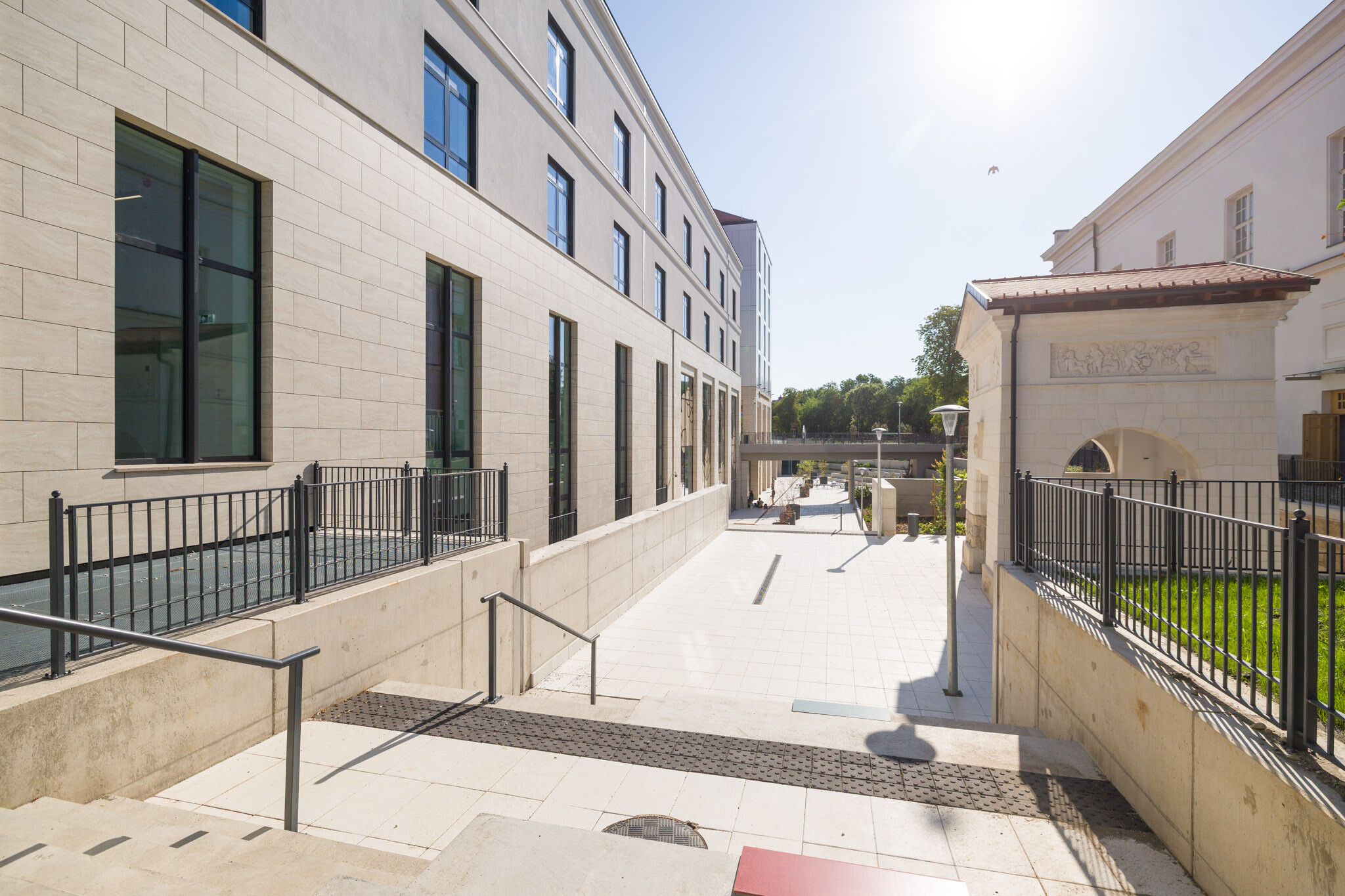

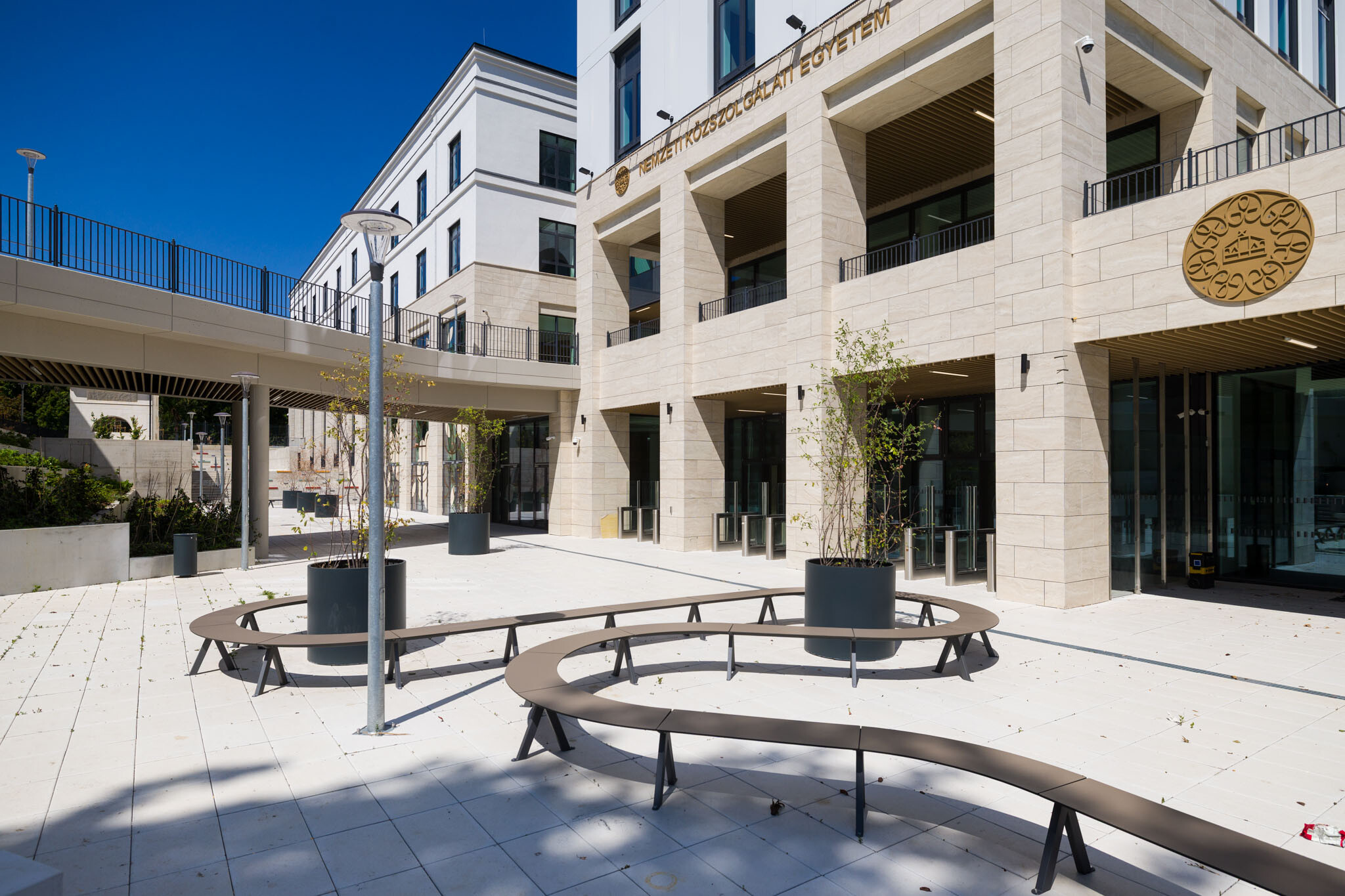

Fővárosunk egyik legrégebbi díszkertjének több elemét is helyreállították: a történeti Rózsakert nagyrészét rekonstruálták és új helyet kapott a felújított Illés-kút. A középkor óta ismert, bővízű forrás nevét a próféta napján ide zarándokoló pesti szerbektől kapta – jelentőségét pedig mutatja az 1795 és 1798 között emelt, klasszicista kútház, amelyet Pest városa emeltetett. Új környezetét ezért alkalmassá tették liturgikus események megtartására is.
A kút megóvása érdekében módosították a résfal nyomvonalát, kiemelve azt az alapozási munkákból, a kút esetleges kiöntése ellen pedig folyami mobilgátas védelmi rendszert építettek ki.
Építés közben előkerült egy 18. századi díszkút is, amelynek régészeti feltárását, az emiatt szükséges tervmódosítást és OÉT-engedélyeztetést négy hónap alatt vitték végig. Ennek szerkezetét szakrestaurátor bevonásával elbontották, majd eredeti helyén visszaépítették.

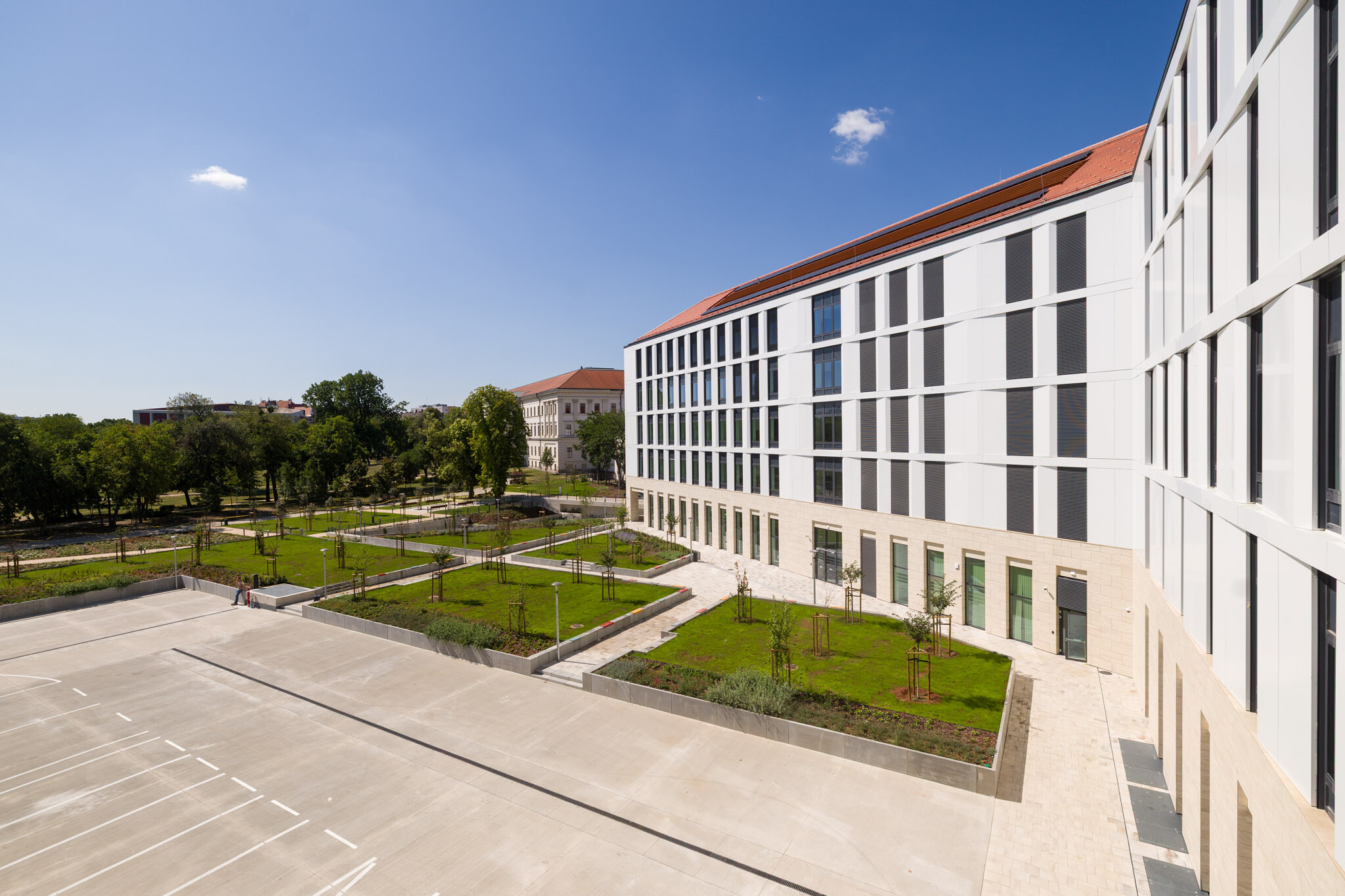

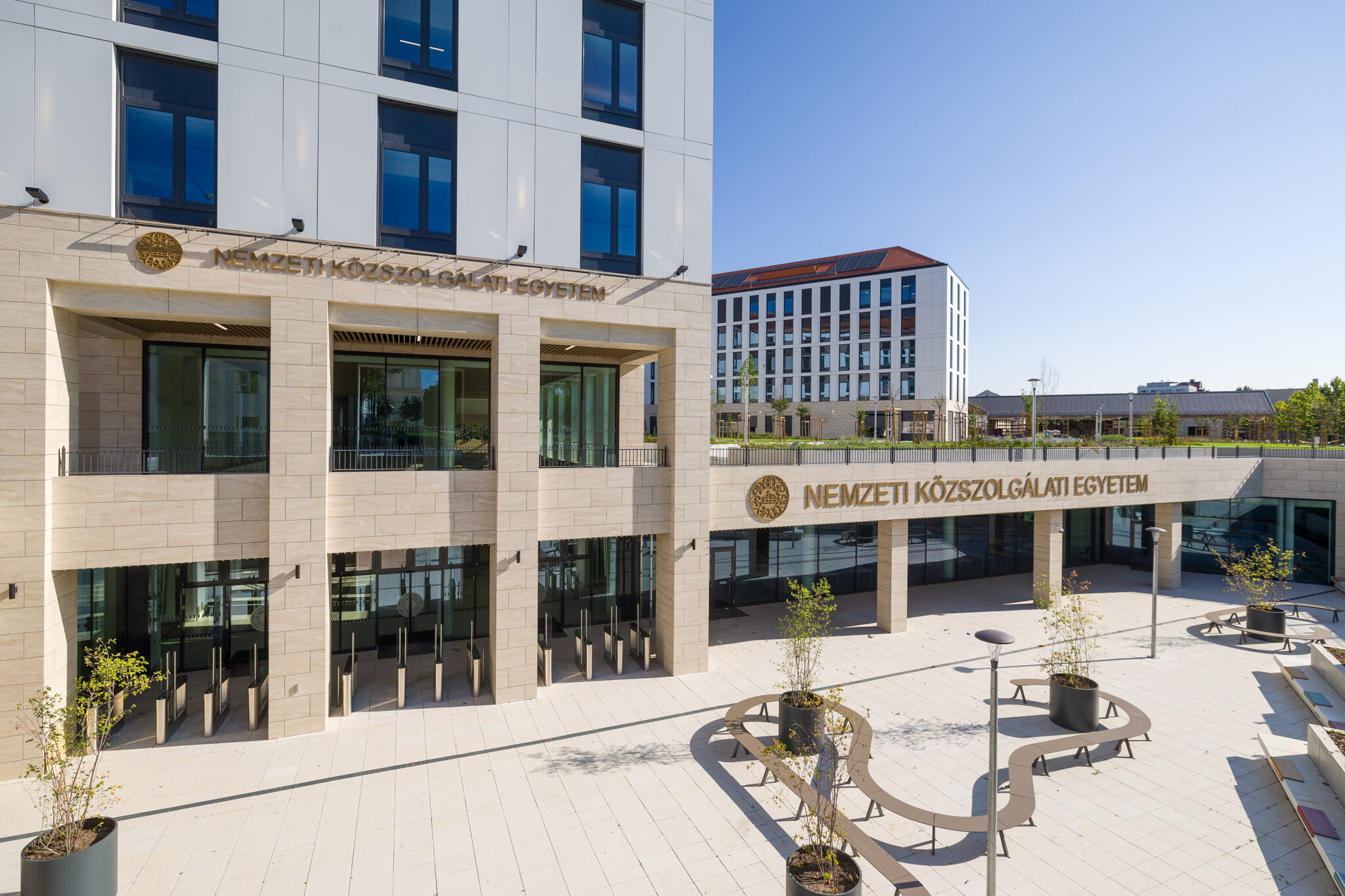

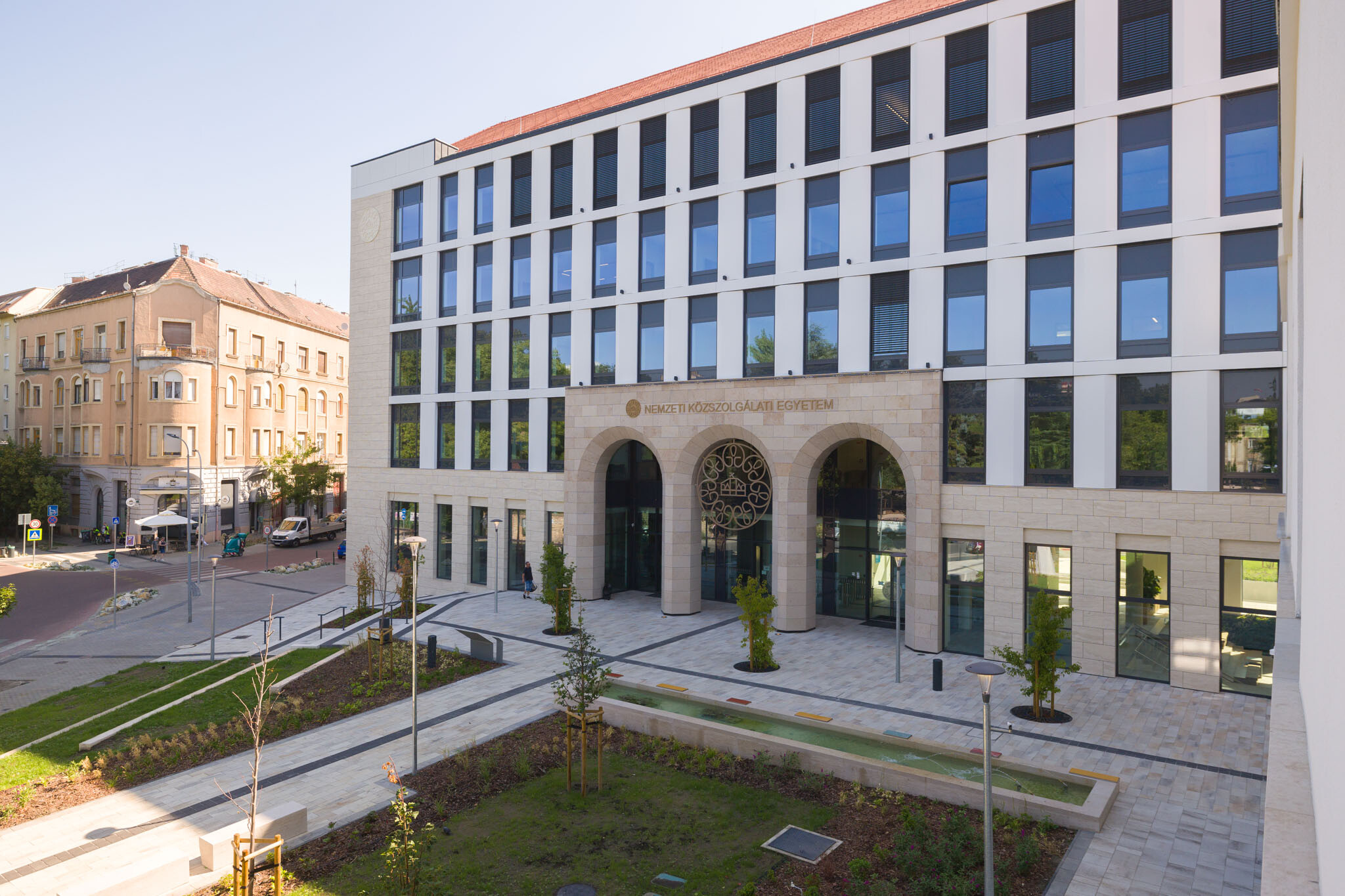

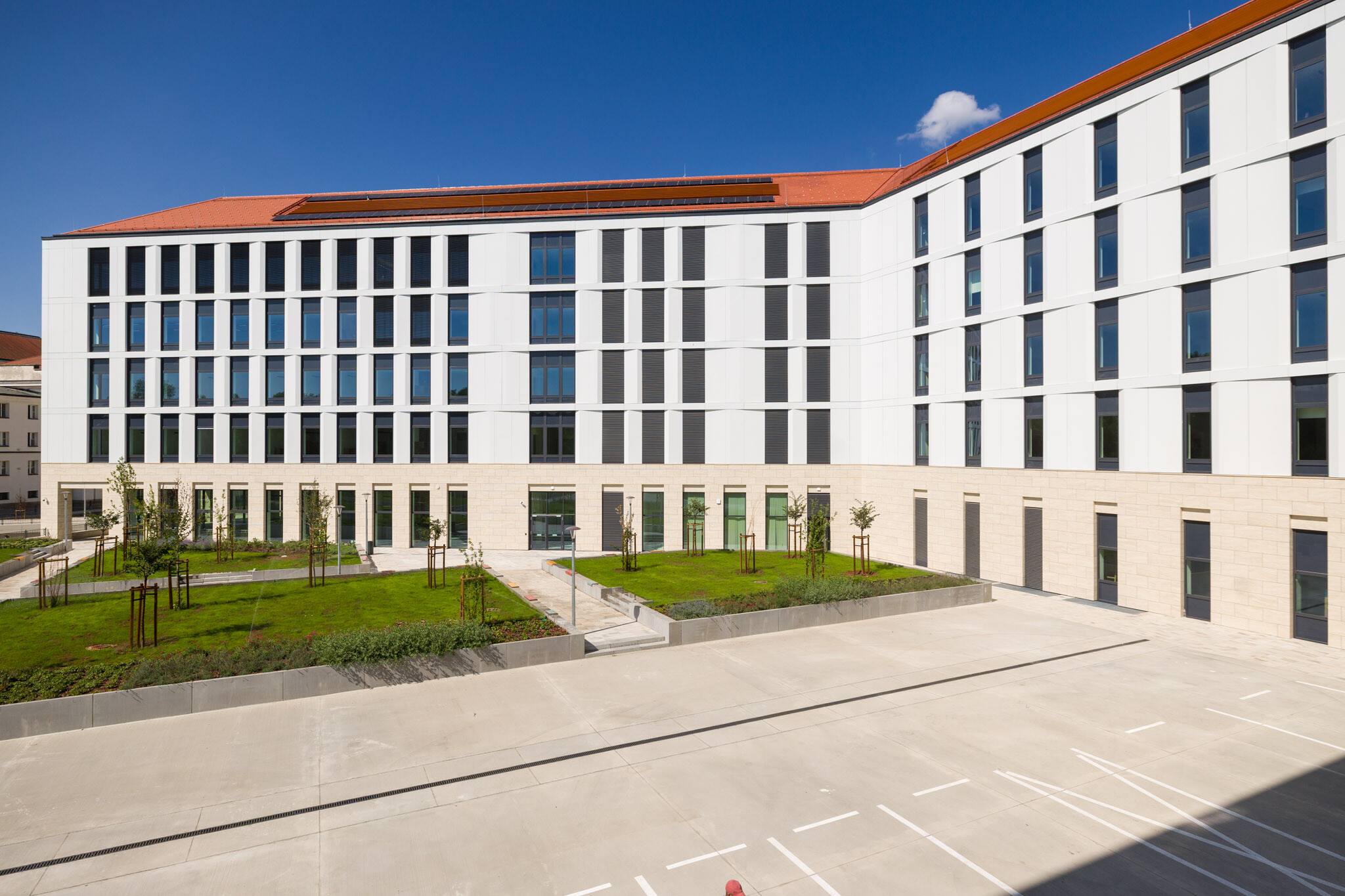

A Ludovika új tömbjének homlokzatképzése is különleges: 3050 m² szerelt kerámia és kőburkolat, 4750 m² kompozitlemez, valamint 1350 m² vakolt felület kombinációja fedi a vázszerkezetet, amelyeket kivétel nélkül egyedi technológiával rögzítettek.
Tetőterekben helyezték el a gépészeti berendezéseket és hőszivattyúkat, amelyek légcseréjét és zajcsillapítását a cserépfedéssel harmonizáló, egyedi lamellás áttörések biztosítják.

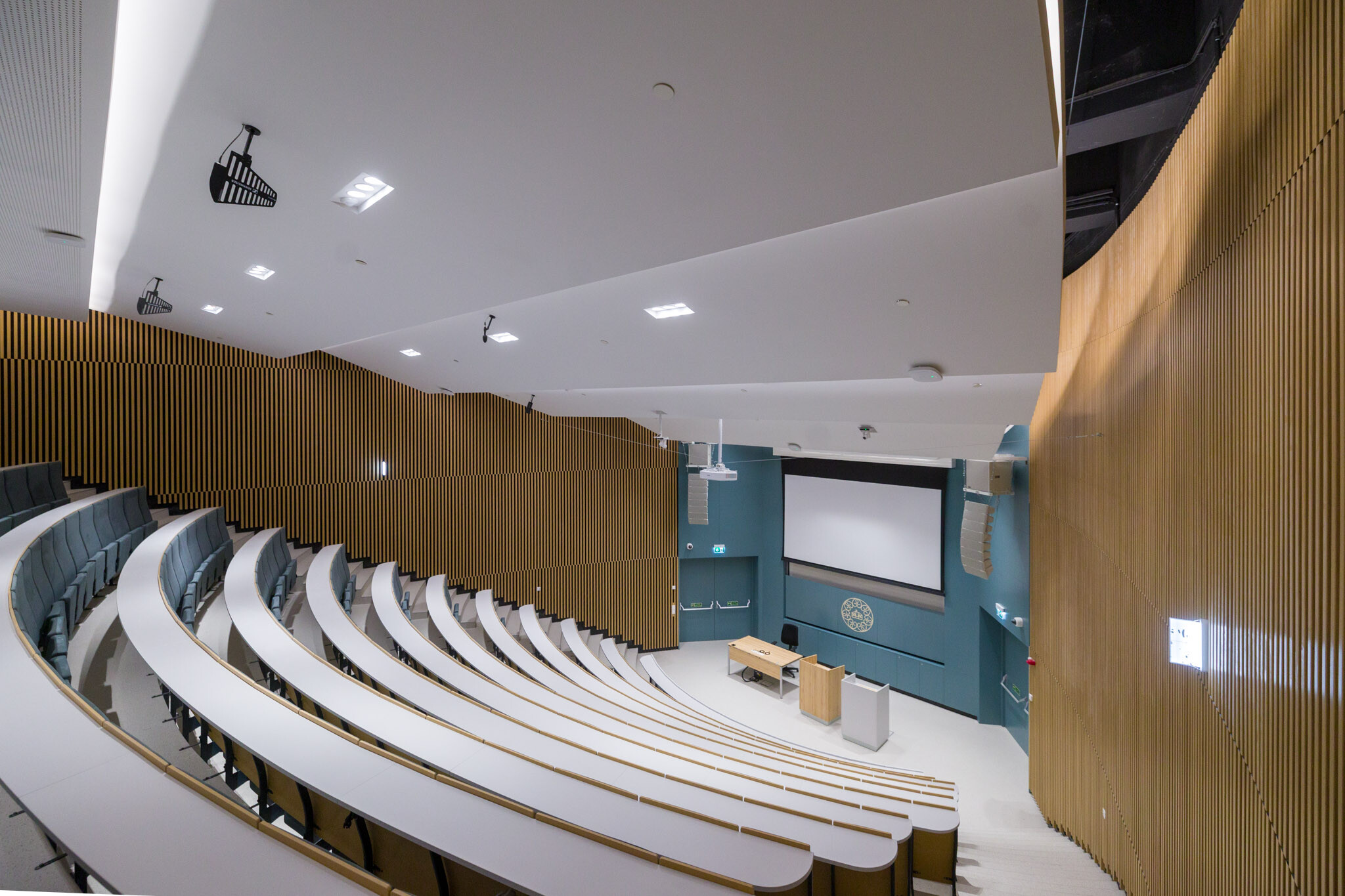

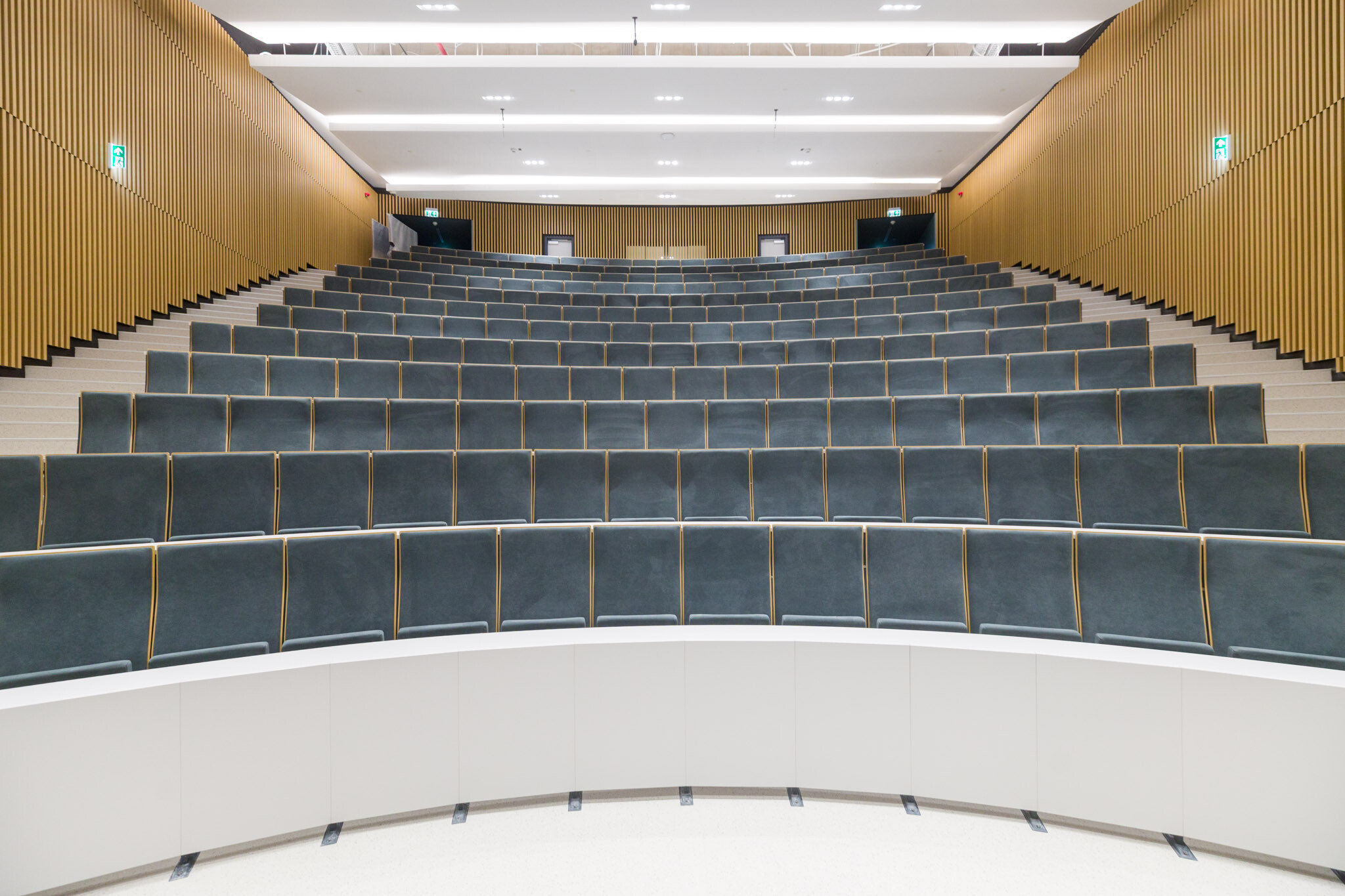

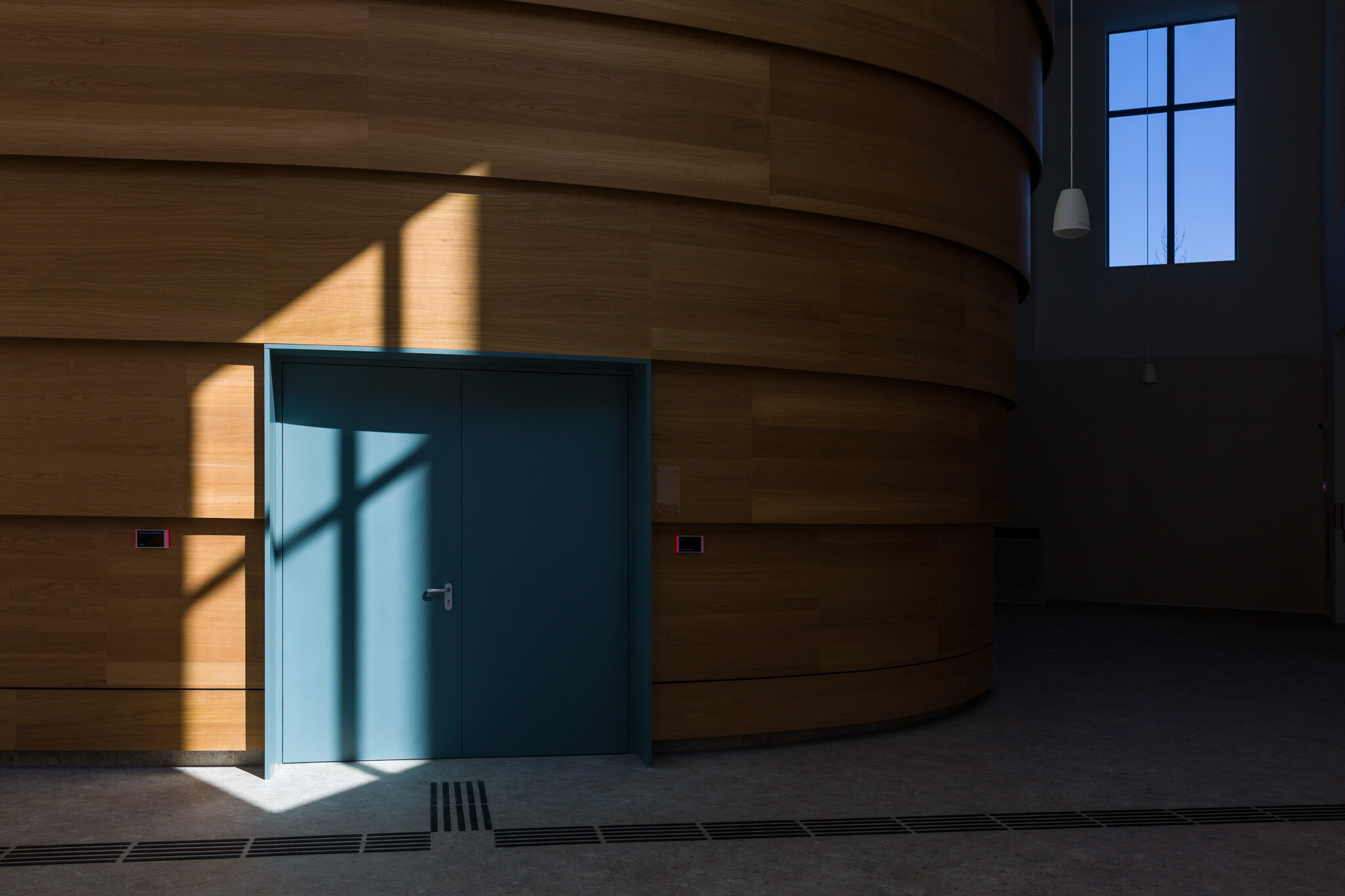

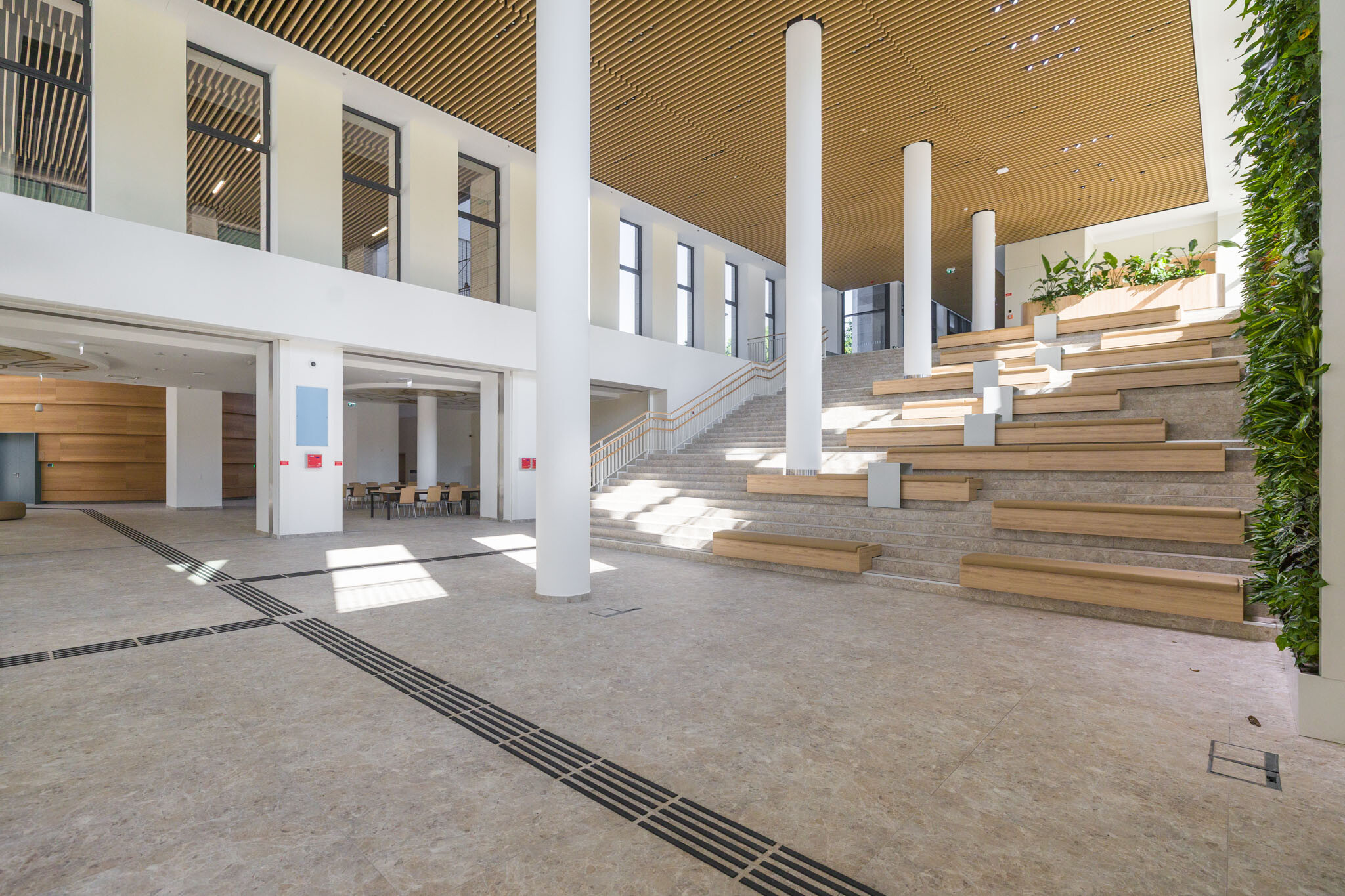

Belsőépítészetében kiemelkedő a 200 fős előadó egyedi, hajlítható zsaluzattal készült geometriája is. „A lépcsőzetes íves külső, valamint a belső akusztikai fa falburkolat és a hangterelő álmennyezet megépítése nagy kihívás volt. Nem mellesleg ez az épület egyik legimpozánsabb része, így erre lehetünk a legbüszkébbek” – emelték ki a ZÁÉV munkatársai.

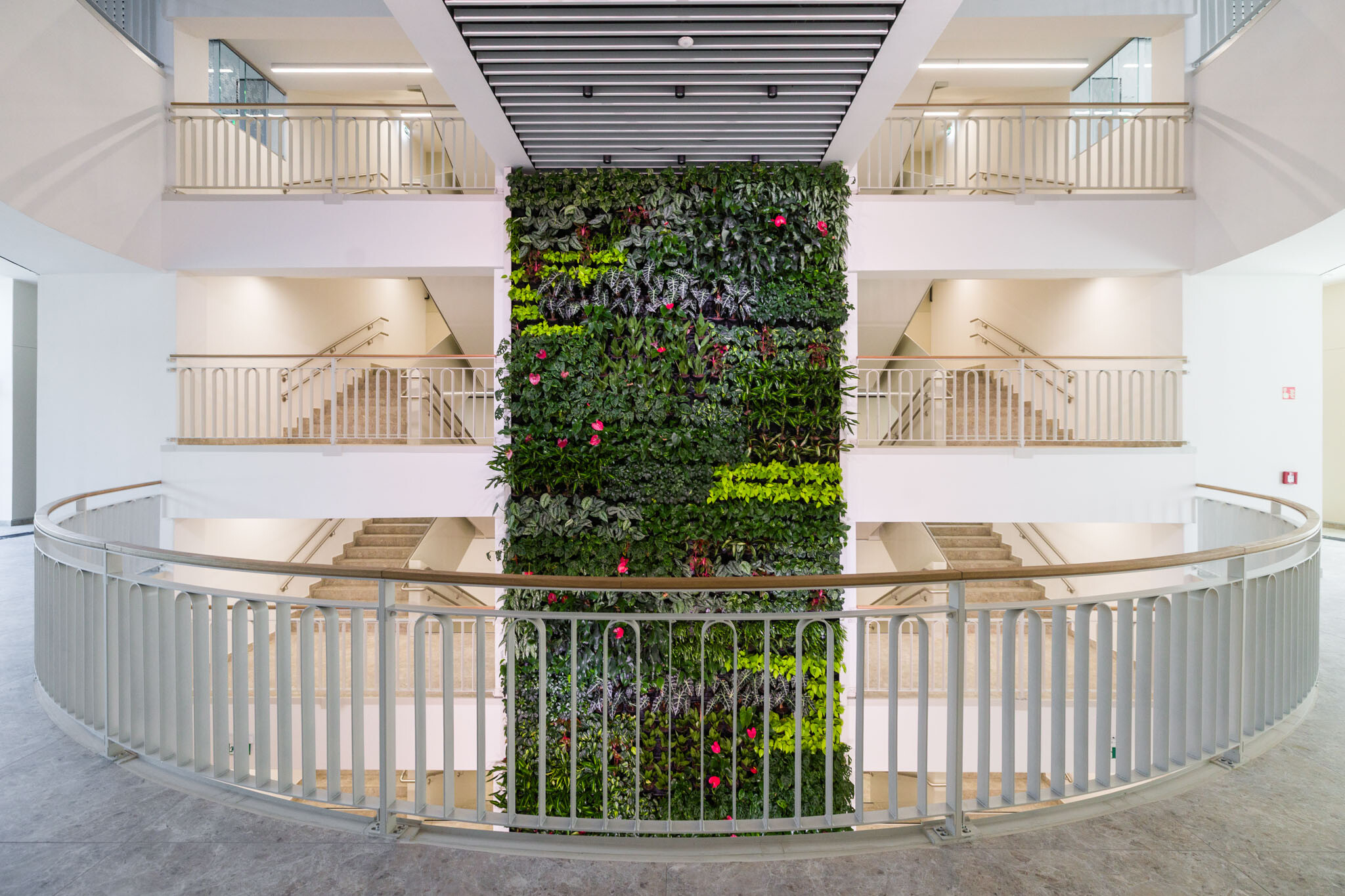

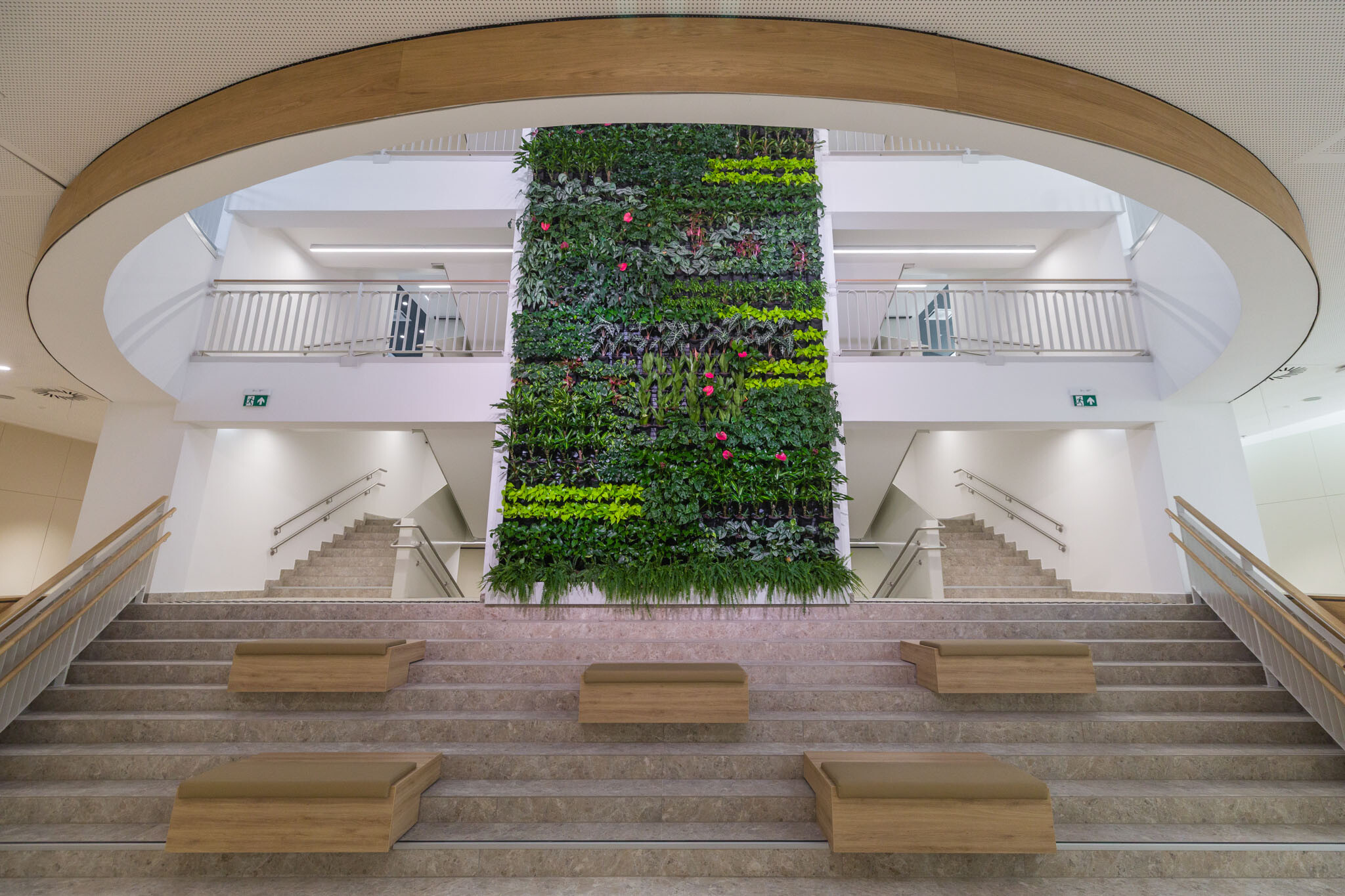

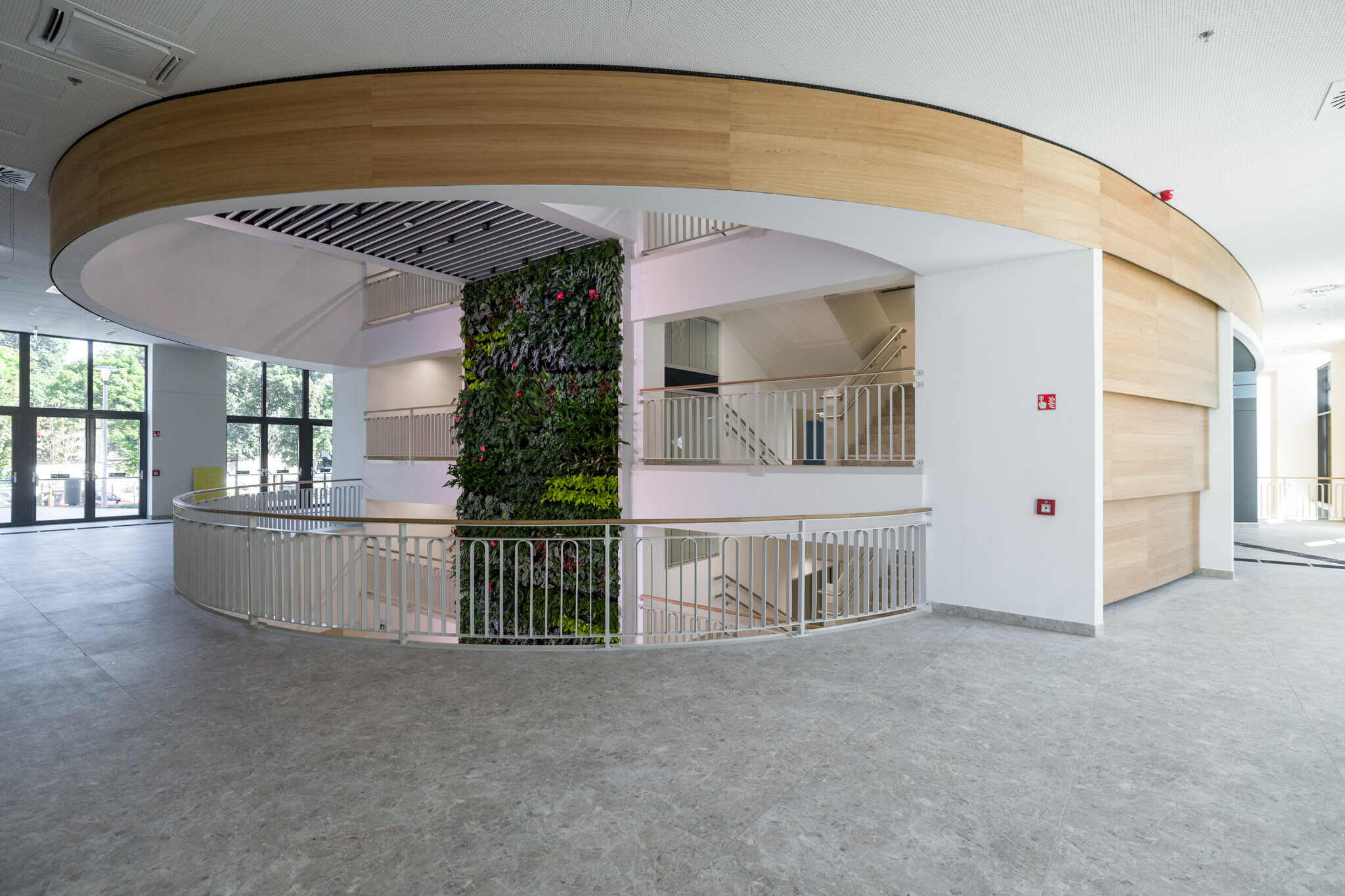

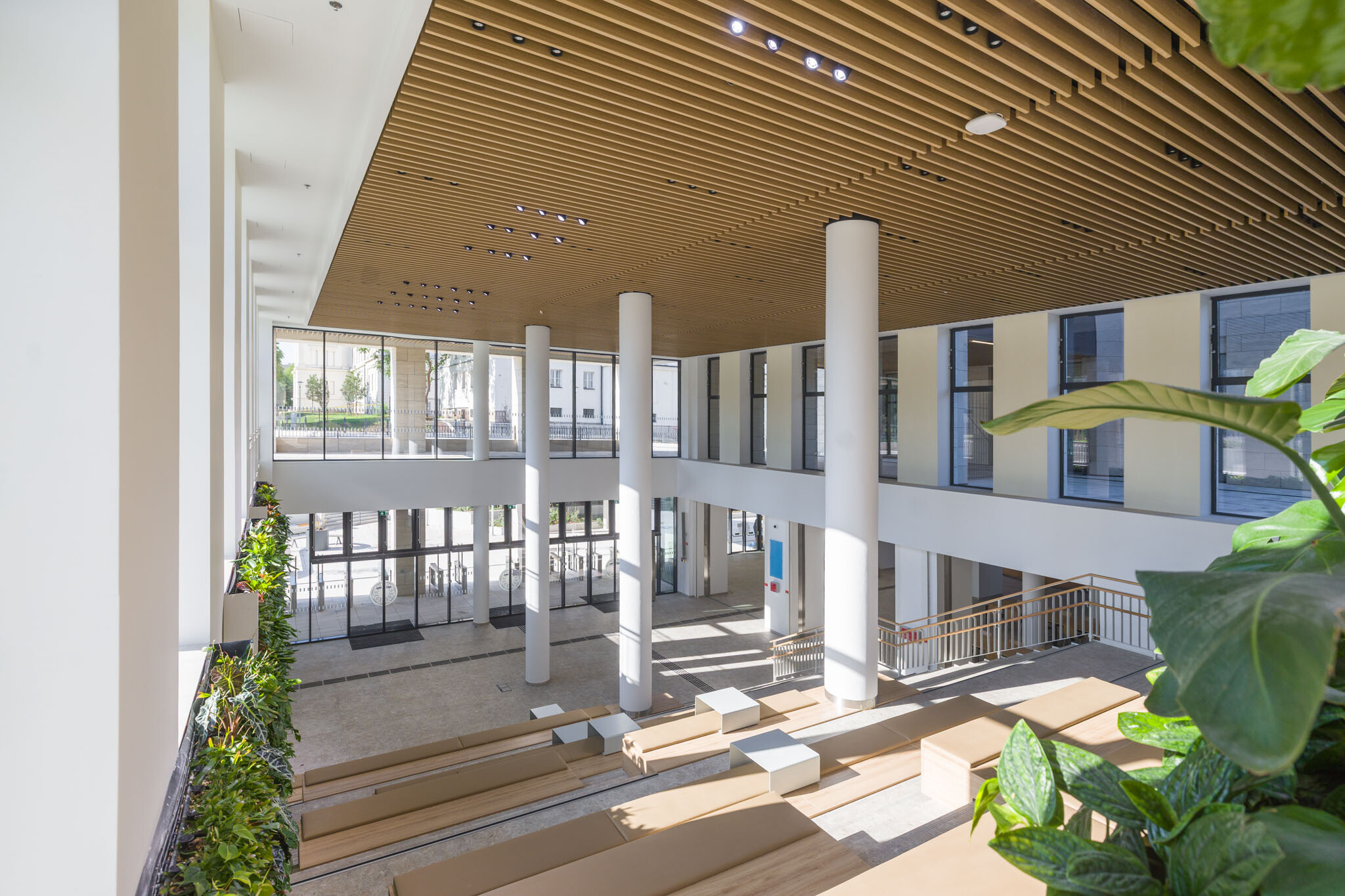

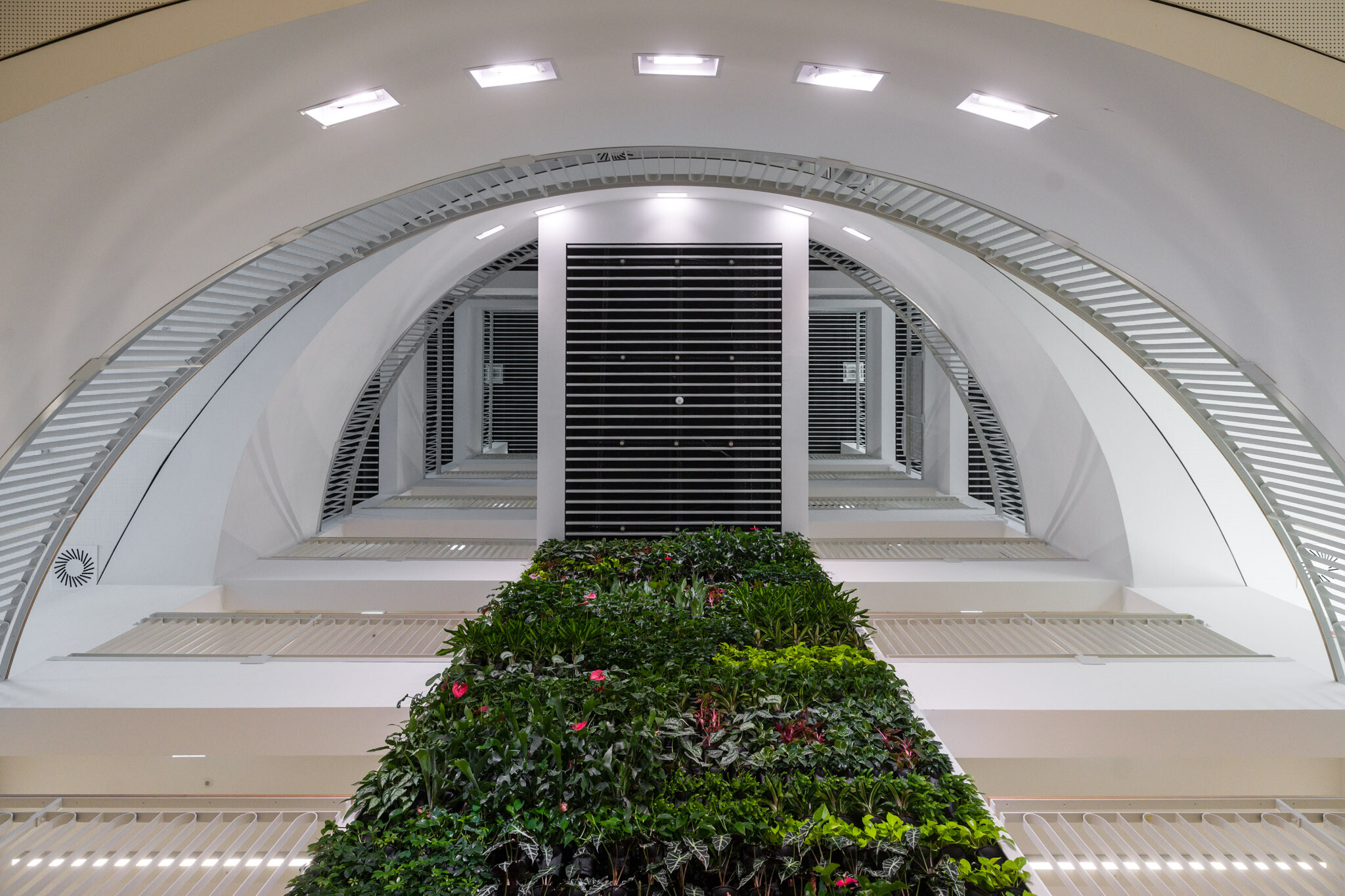

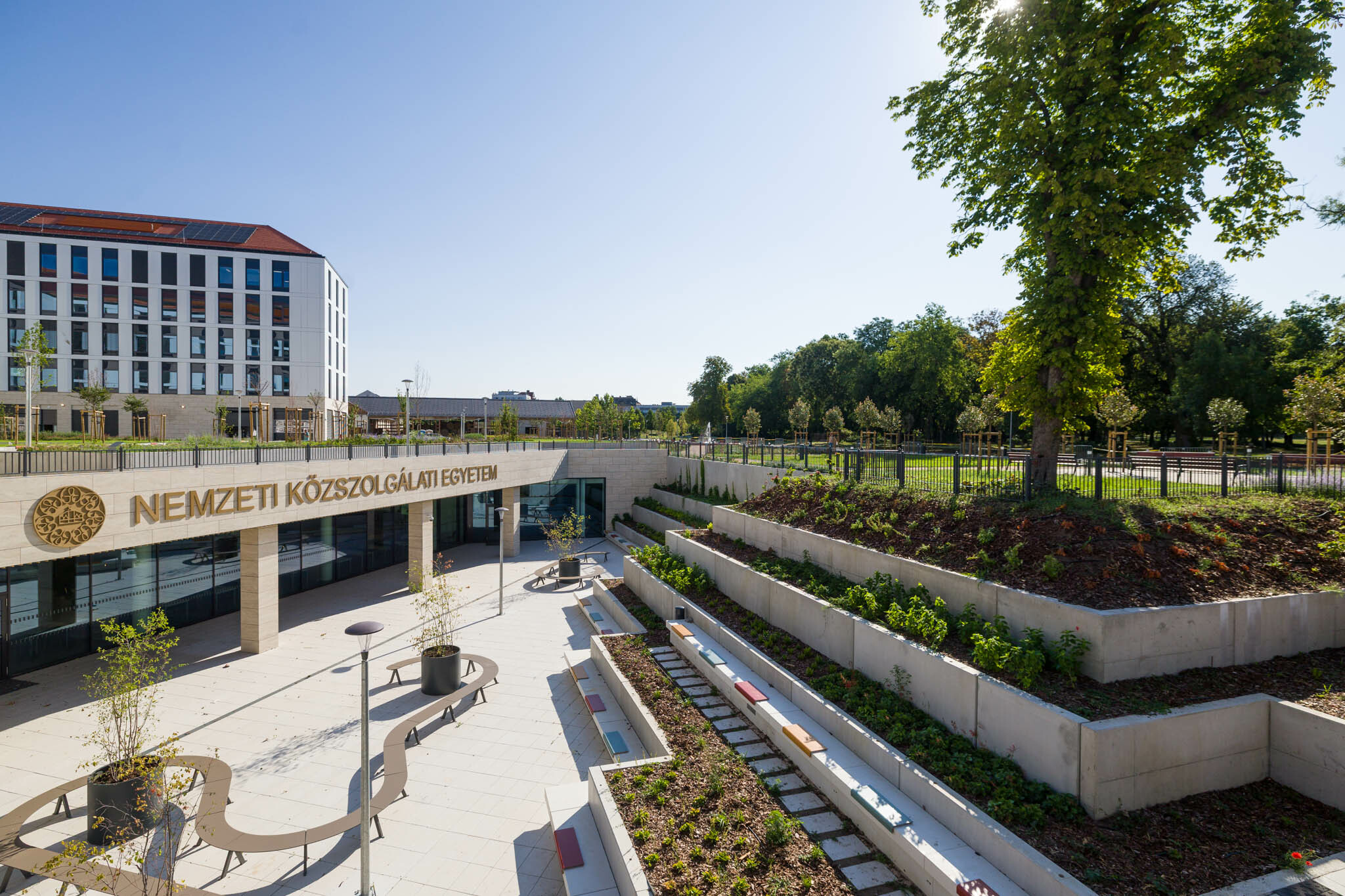

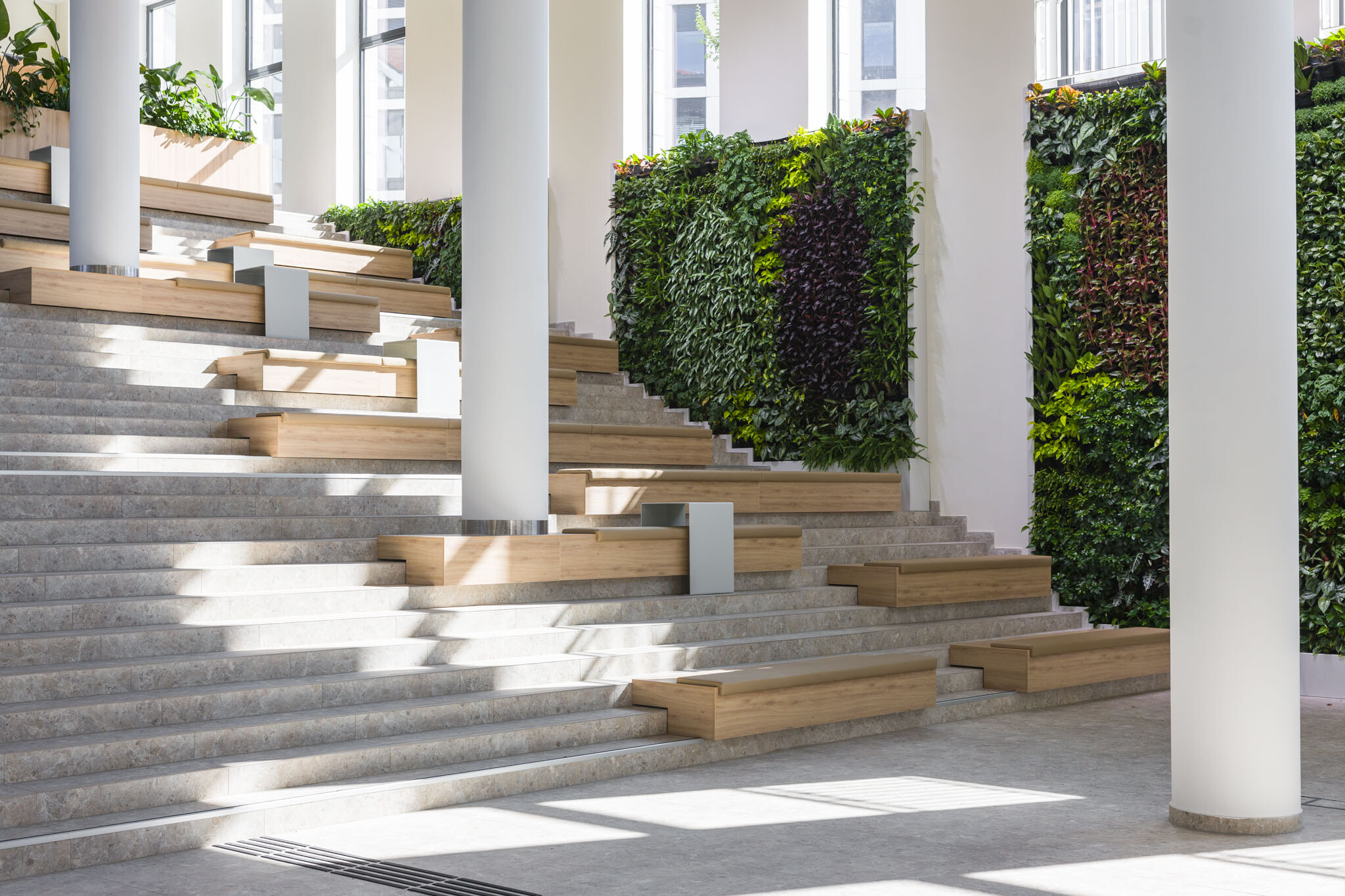

Alapvetően funkcionális belső tereket alkottak, amelyeket azonban friss színek és élő zöldfalak – egy 5,3 és egy 8,4 méter magas is – lazítanak fel. A komplexum zöldfelületi értékét továbbá a belső udvar födémén kialakított, több mint 1450 m²-es intenzív zöldtető növeli, fordított rétegrenddel és 1900–2000 m³ könnyített DIADEM SIM ültetőközeggel.

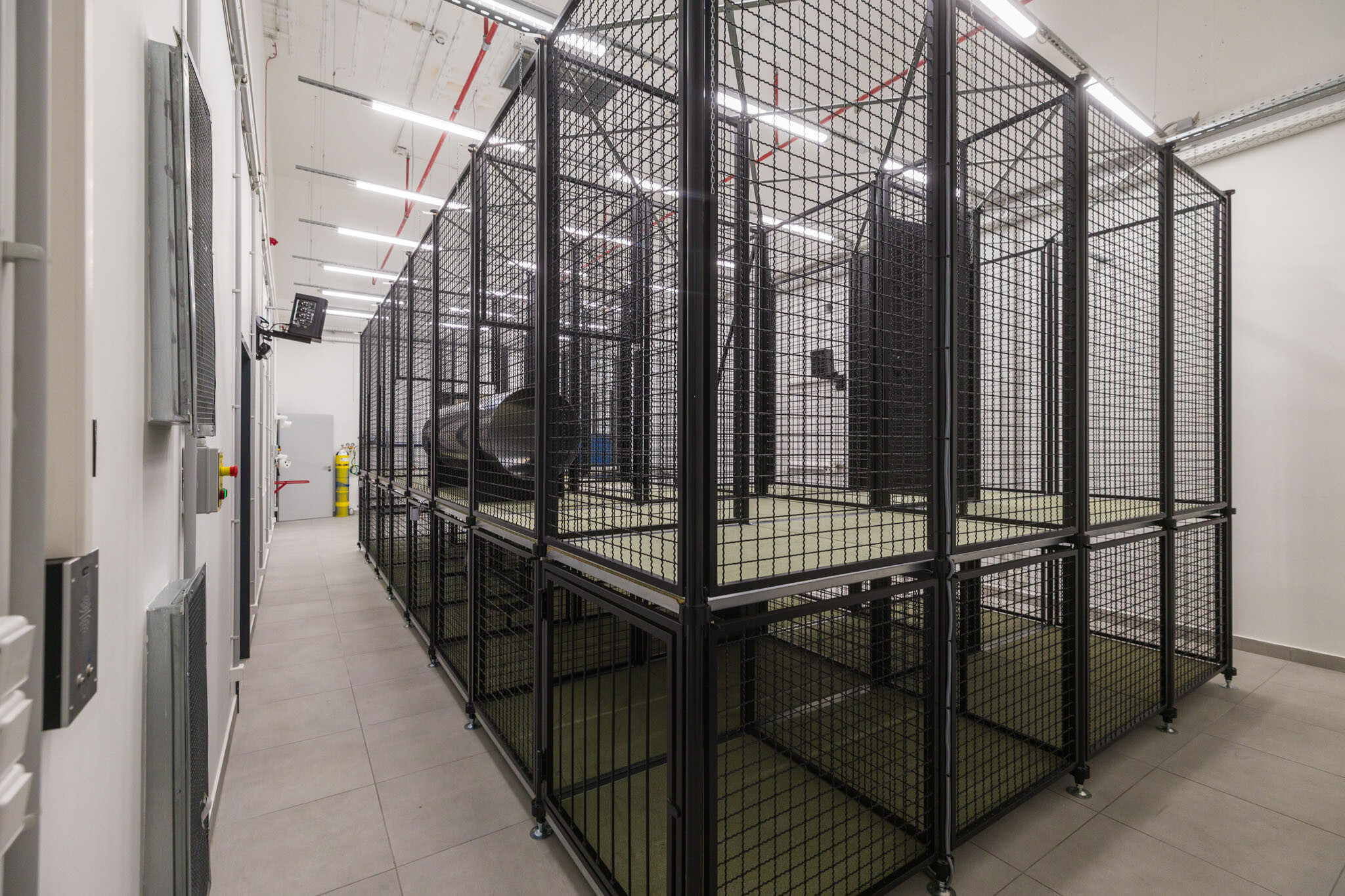

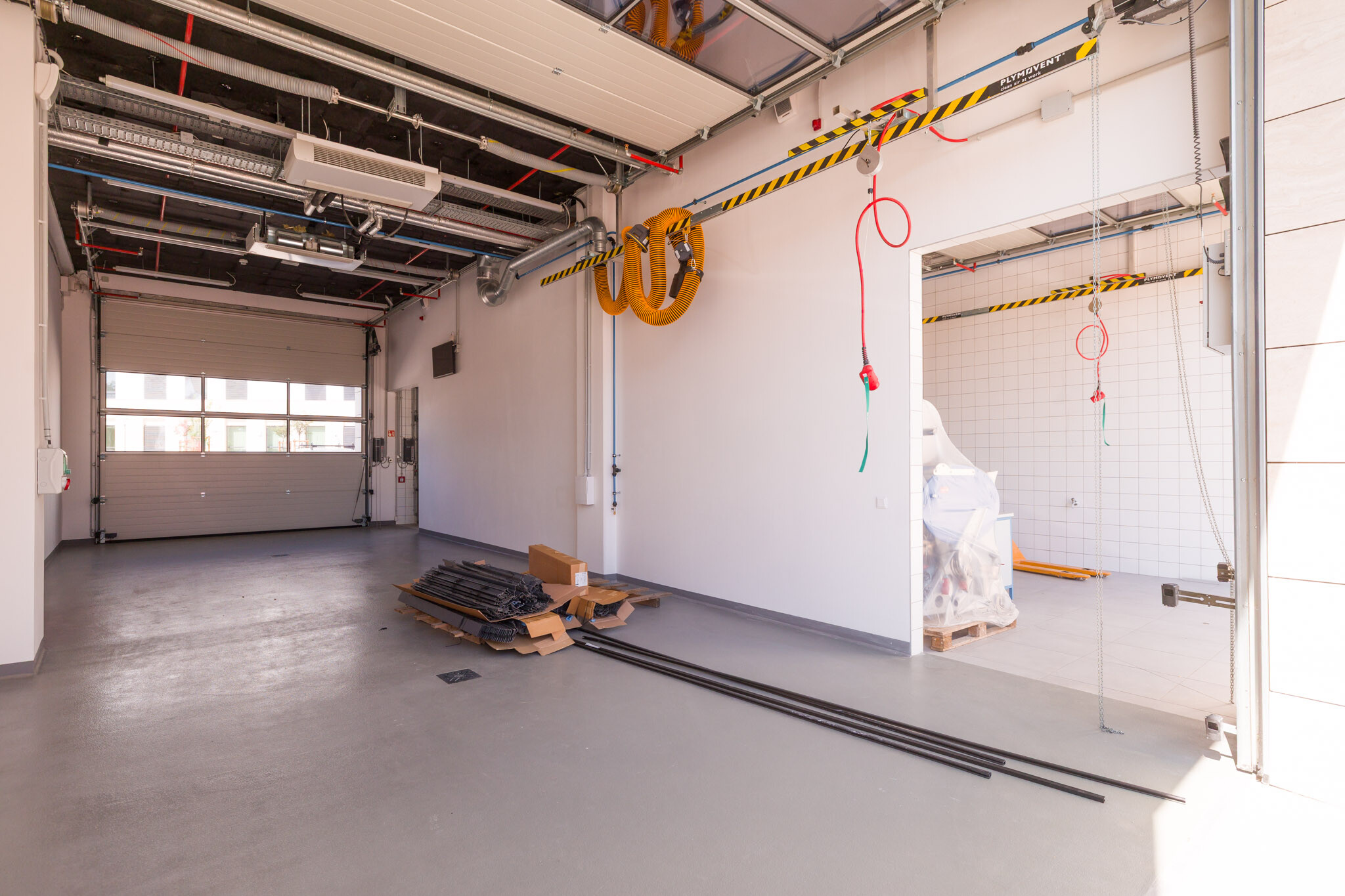

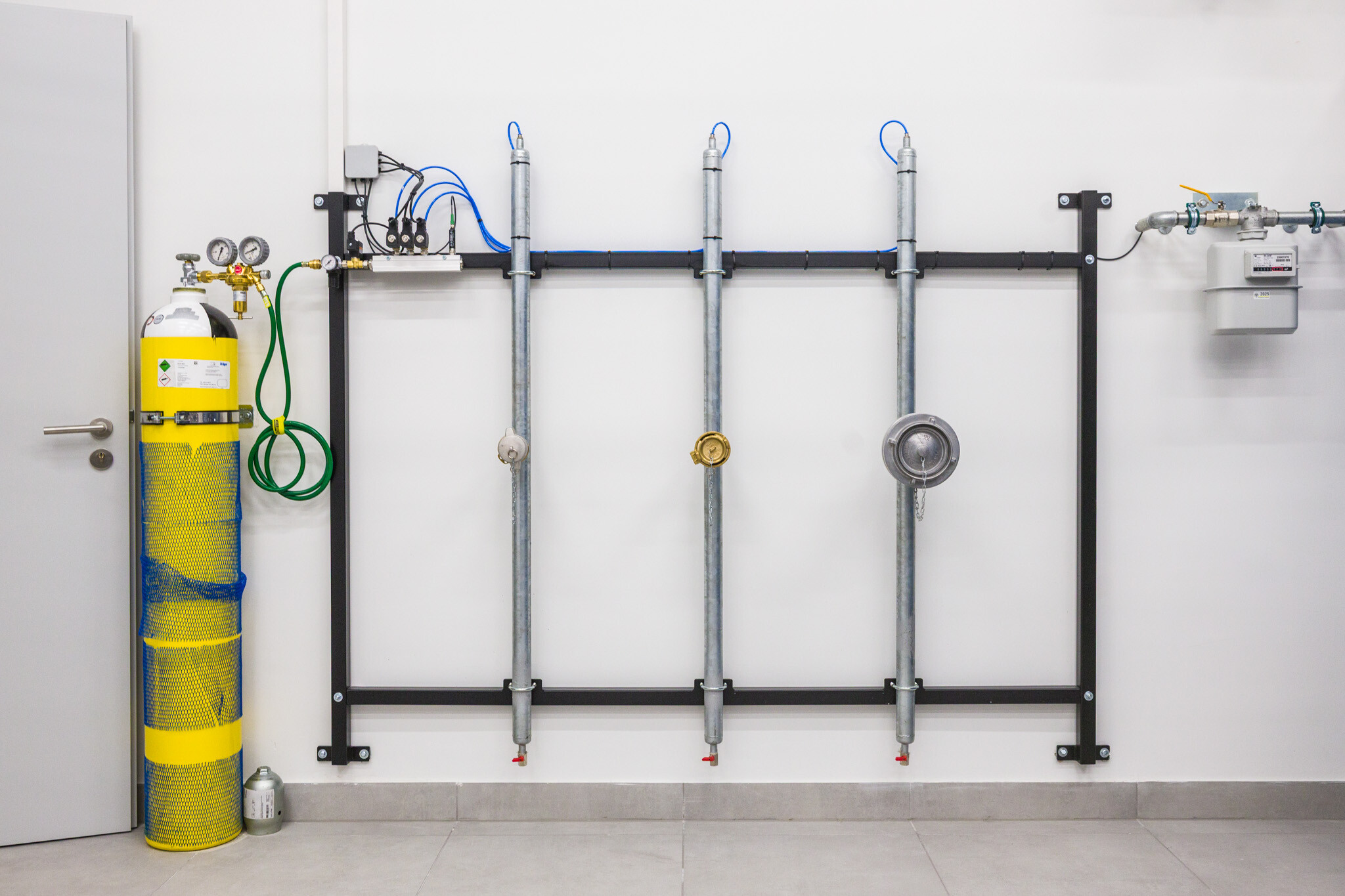

Ezek is egyedi öntözőrendszerrel készültek el, ahogyan a gépészet is számos, egyedülálló rendszert integrál: a tűzoltó szárny kármentő szigetelésű szerállásokat, sűrített levegős starter rendszert, valamint modern védőruha- és légzőkészülék-karbantartó bázist is kapott.

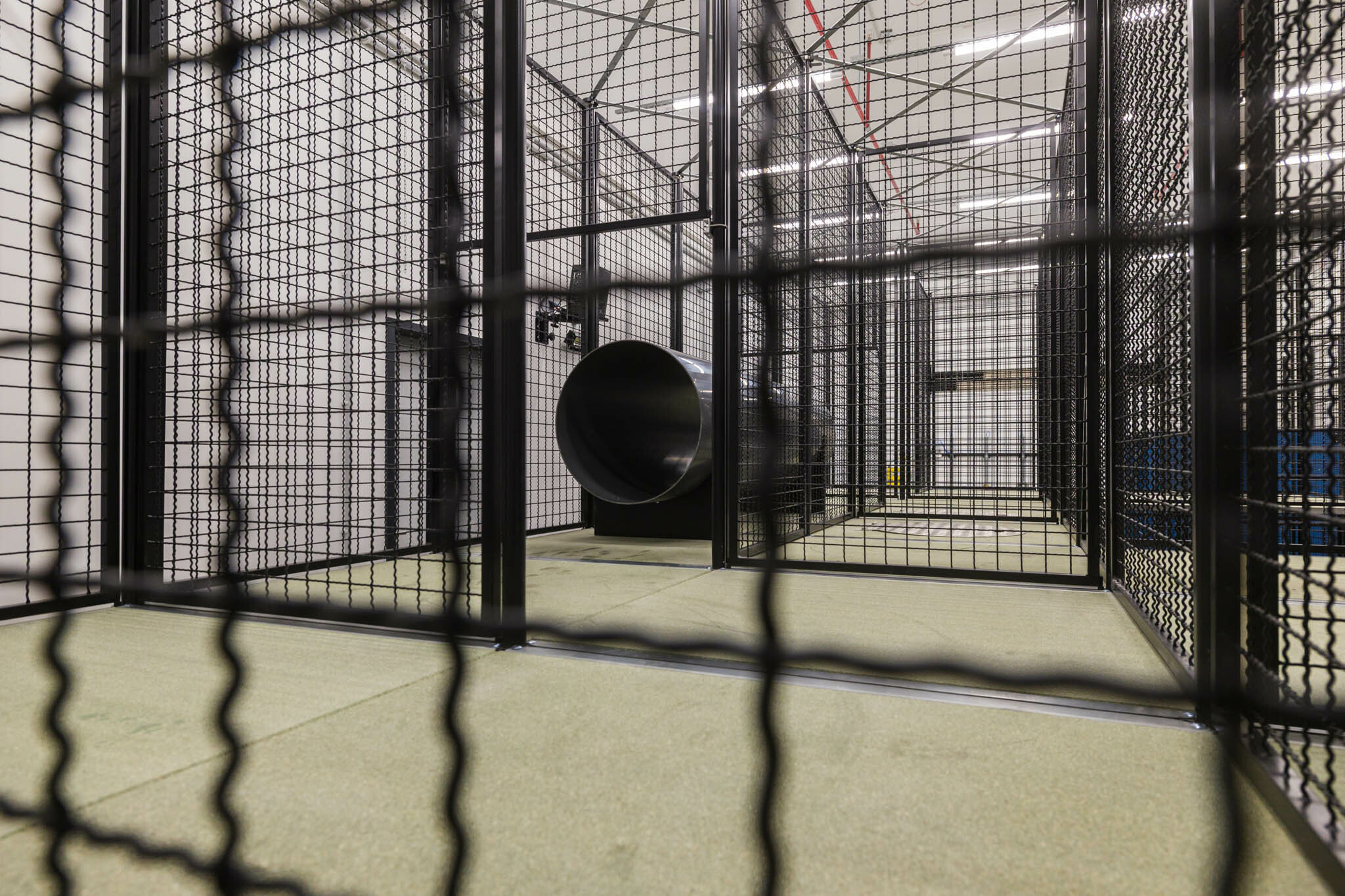

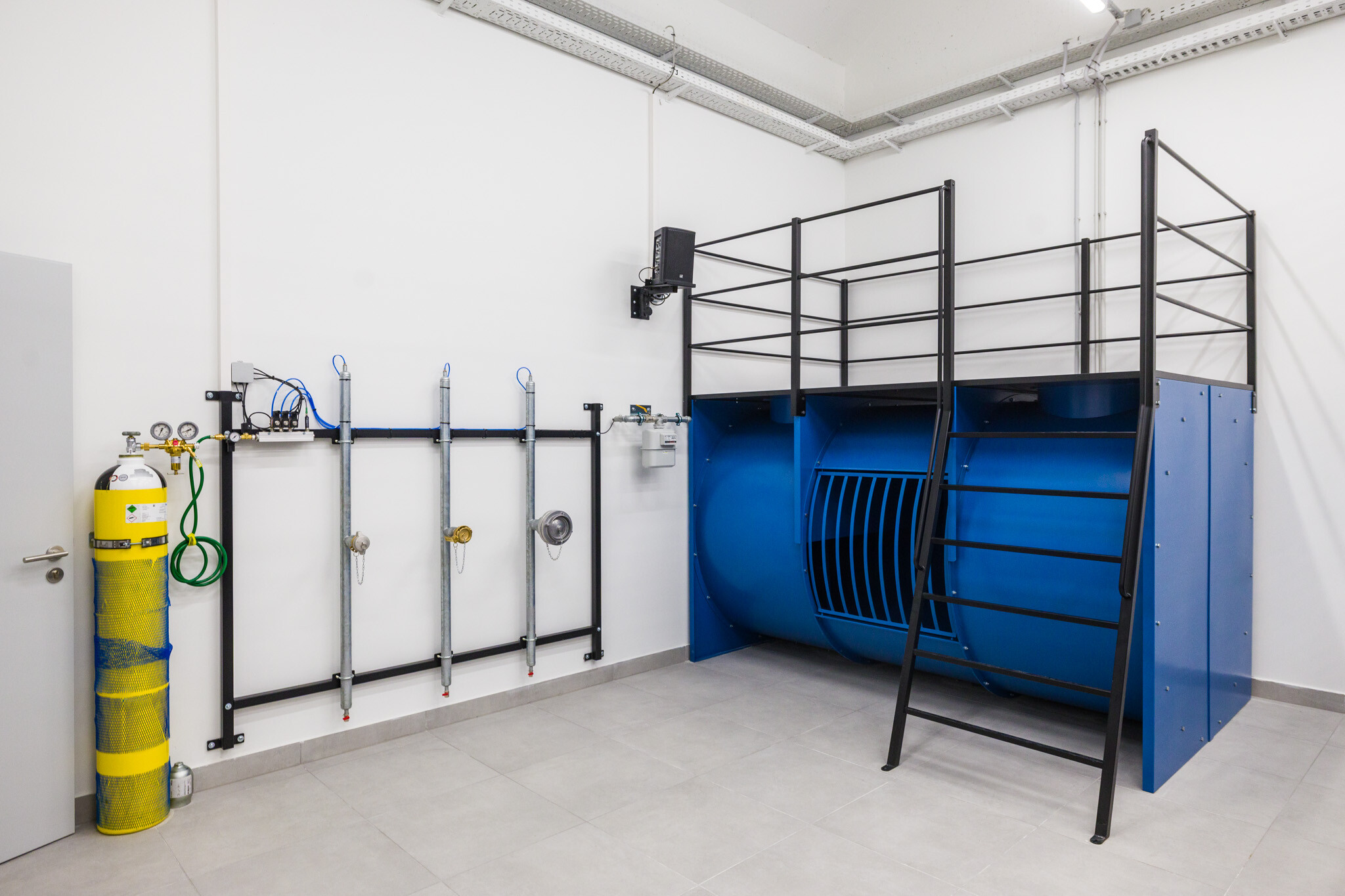

A tűzvédelmi laboratórium vegyifülkéinek elszívását kiegyenlített légtechnikával és vészzuhannyal látták el, a bevetési körülményeket modellező pszichikai gyakorlópályán pedig a füst-, hang- és fényhatásokkal élethűvé tett labirintus biztonságát szavatolják nagyteljesítményű vészelszívó ventilátorok.















































Önálló, 1150 négyzetméteres szervizcsarnok épül, a meglévő szervizépület pedig 492 négyzetméterrel bővül a KUHN budapesti telephelyén. A kivitelezési munkákat a STRABAG végzi úgy, hogy az építkezés során biztosítja a telephely folyamatos működését.
Megújultak a régi, elavult kórházépületek, mellettük pedig már épül a Budai Egészségközpont vadonatúj, 22 ezer négyzetméteres szárnya. A Market Építő Zrt. úgy valósítja meg az átfogó fejlesztést, hogy közben az Országos Gerincgyógyászati Központban folyamatos maradt a betegellátás. Az új épületrész a tervek szerint 2027 őszén nyílik meg a páciensek részére.
