Mindössze 30 óra alatt kétezer köbméter beton került be a paksi alaplemezbe
Fotók: paks2.hu

Mindössze 30 óra alatt kétezer köbméter beton került be a paksi alaplemezbe

magyarepitok.hu

2026.09.16. 07:00 - Hegedűs Gergely

A munkafázist 180 szakember és 20 mixer részvételével kivitelezték két műszakban.

Itt állíthatod be, hogy a Magyar Építők az elsők között legyen a Google találatokban!
hirdetés

Miközben továbbra is zajlik a 2400 megawatt plusz kapacitást teremtő Paksi bővítés felülvizsgálata, az üzletfolytonosságot szem előtt tartva folytatódik a kivitelezés – számolt be a projekt honlapja.

A hírben az 5. blokki nukleáris sziget öt épületének alapjául szolgáló alaplemezről közöltek részleteket. Eszerint az átlagosan három méter vastagságú alaplemez betonozását szakaszokra bontva végzik. A legutóbbi kivitelezési fázis során, szeptember második hetében 30 órán keresztül megszakítás nélkül folyt a munka.

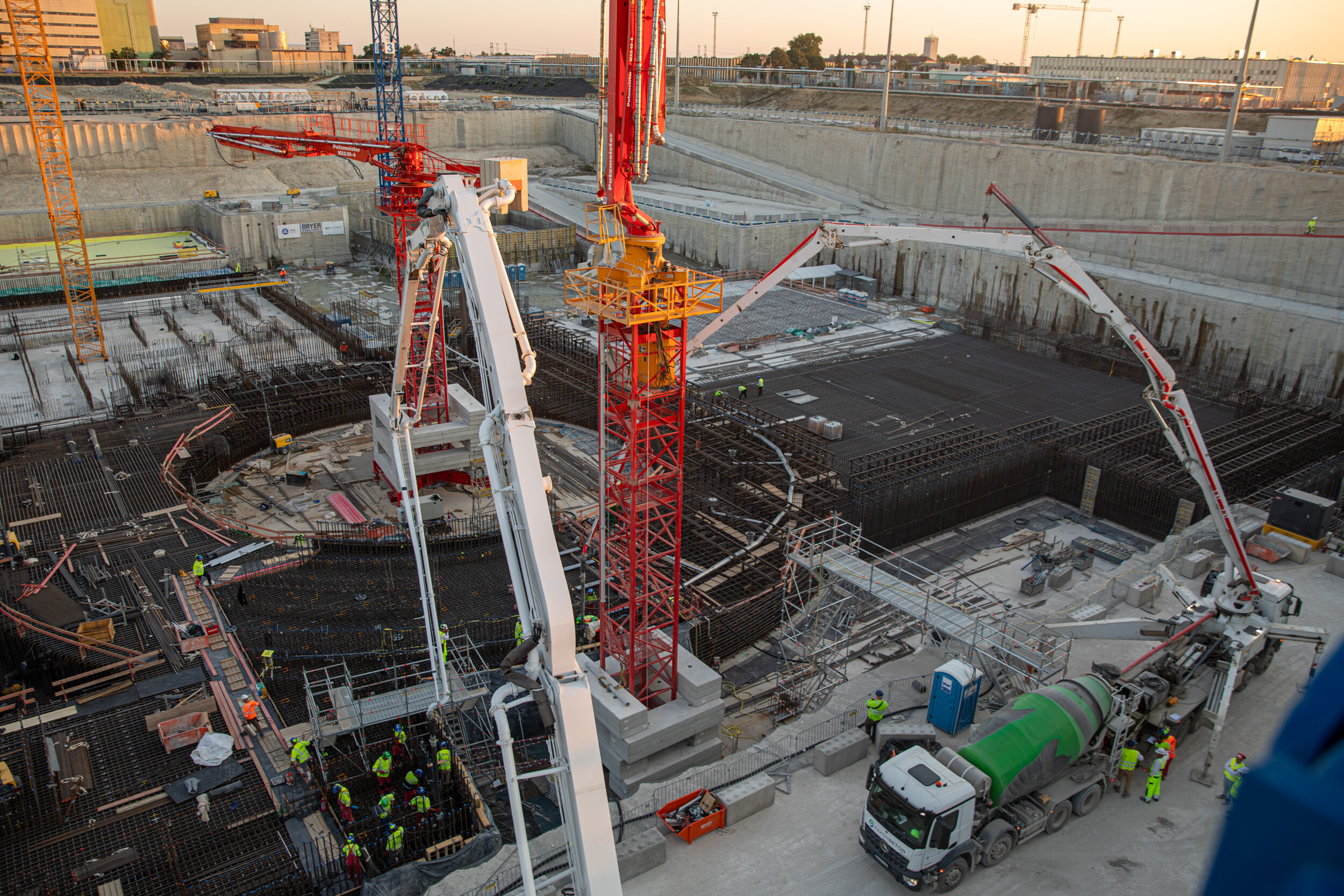

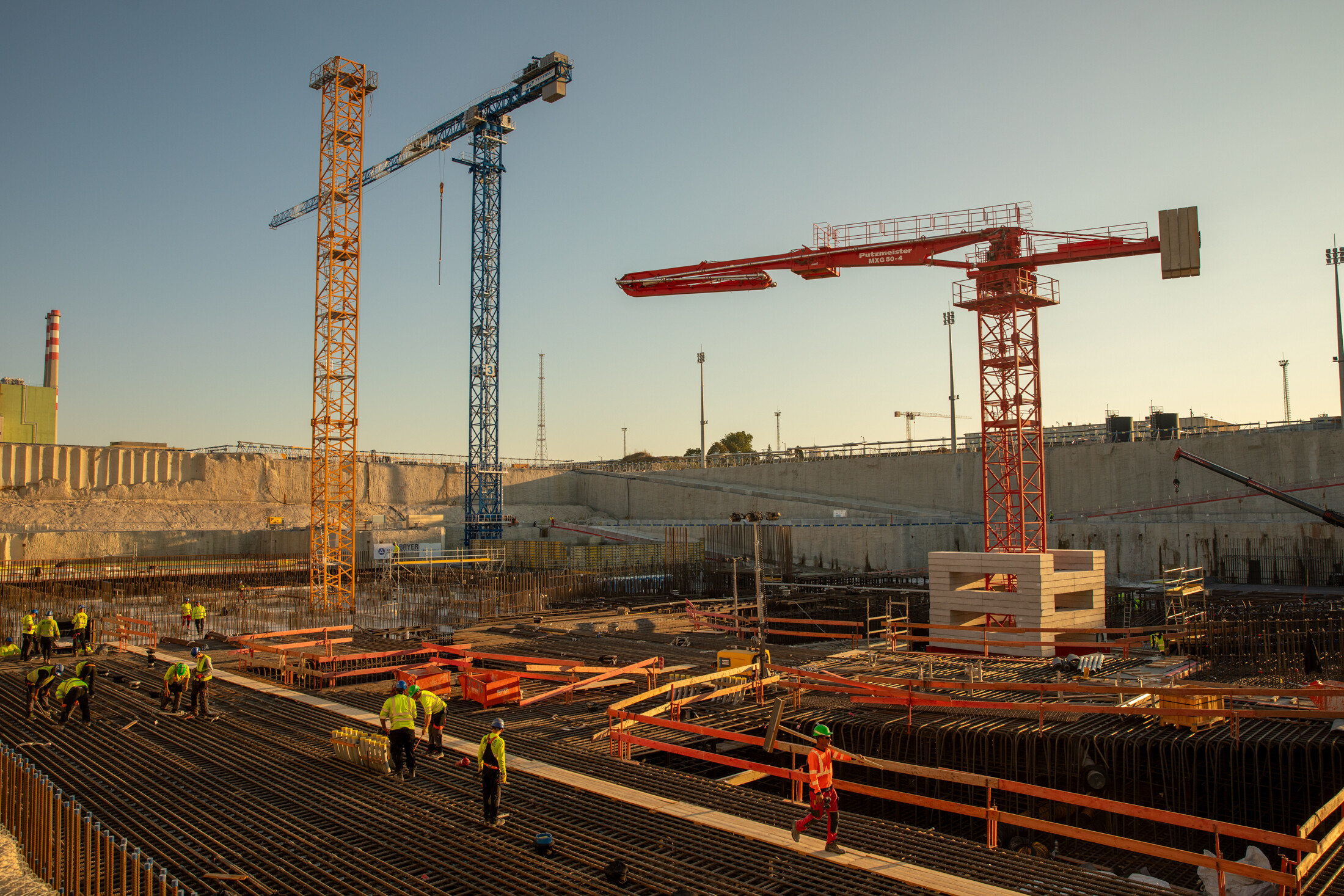

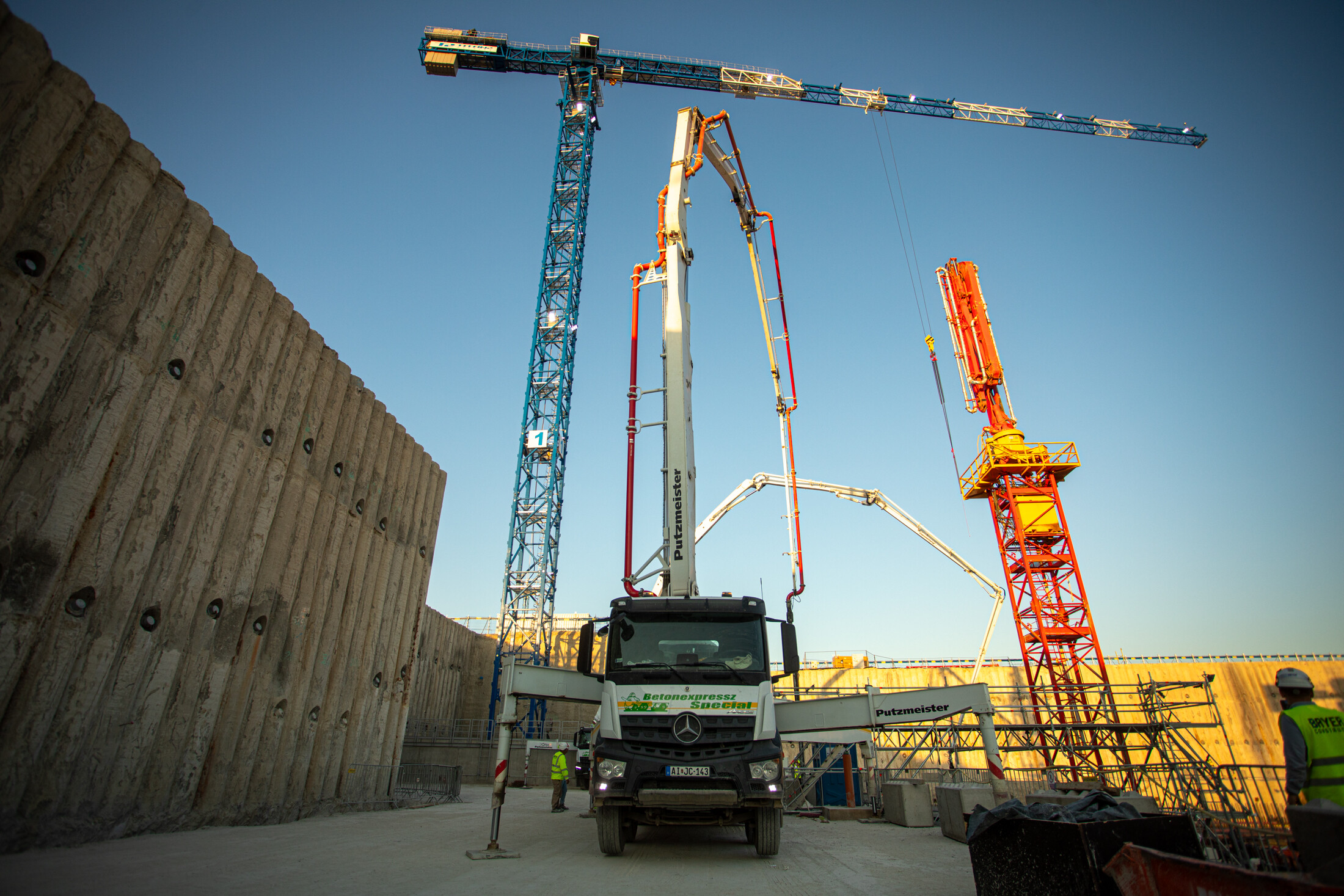

A két műszakban, 180 szakember részvételével zajló tevékenység során 2010 köbméter C35/45 szilárdsági osztályú bazaltbeton keveréket öntöttek az alaplemezbe húsz mixer segítségével. A betonozást 670 tonnányi betonacél szerelése előzte meg.

Mindezeken túl a kivitelezés része többek közt

  • az építési-szerelési bázis építése,
  • az Oktató- és Szimulátorközpont kivitelezése
  • és a 6. blokki munkagödör tervezési szintig történő mélyítése is, aminek több mint 90 százaléka elkészült.
