2024.10.14, Hétfő
M85: közeleg az újabb szakasz átadása
Fotók: DS Konzorcium

M85: közeleg az újabb szakasz átadása

magyarepitok.hu

2021.11.25. 14:34 - Kalácska-Nagy Nóra

Már idén év végén a NIF Zrt. és a DS Konzorcium teljeskörűen forgalomba helyezi az M85-ös autóút Balfi csomópont és Fertőrákos csomópont közötti szakaszát.

Hirdetés

Ahogyan arról lapunk már többször beszámolt, az M85-ös autóút Csorna és Fertőrákos csomópont közötti szakaszának kiépítése négy részben történik meg. A munkálatok már csak a IV. szakaszon folynak Sopron-kelet és Fertőrákos csomópont között. Itt a Dömper Kft. és a Subterra-Raab Kft. konzorciuma (DS Konzorcium) építkezik mintegy 6,4 kilométeren.

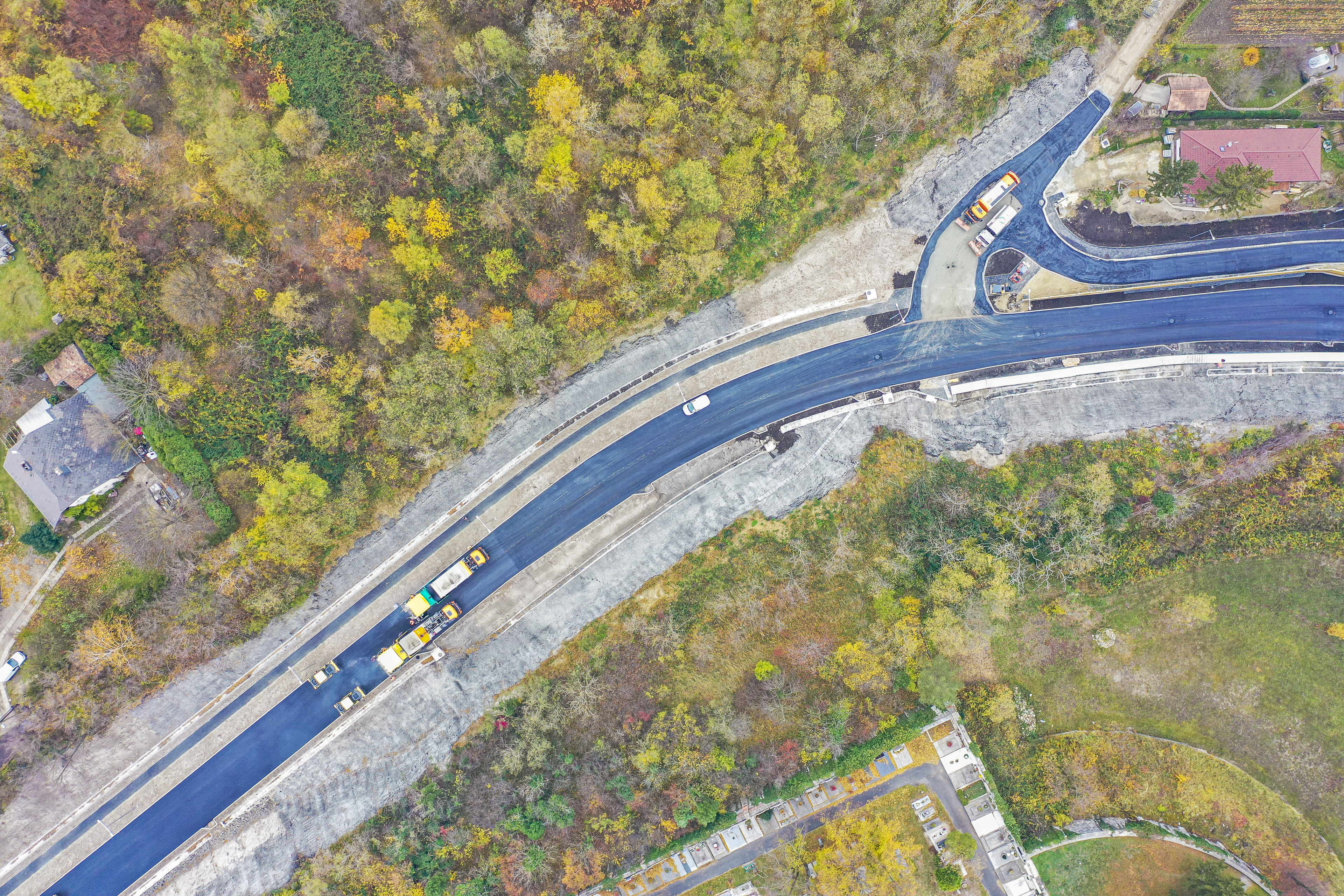

Az elmúlt hetekben rendkívül jó tempóban haladt a Mély út kivitelezése, így Sopron Város hűségesküjének 100. évfordulójára, azaz

már idén év végén a NIF Nemzeti Infrastruktúra Fejlesztő Zrt. és a DS Konzorcium teljeskörűen forgalomba helyezi az M85 IV. szakaszát a Balf csomópont és a Fertőrákos csomópont között, valamint az új Mély utat.

Az utolsó simításokat végzik az átadás előtt

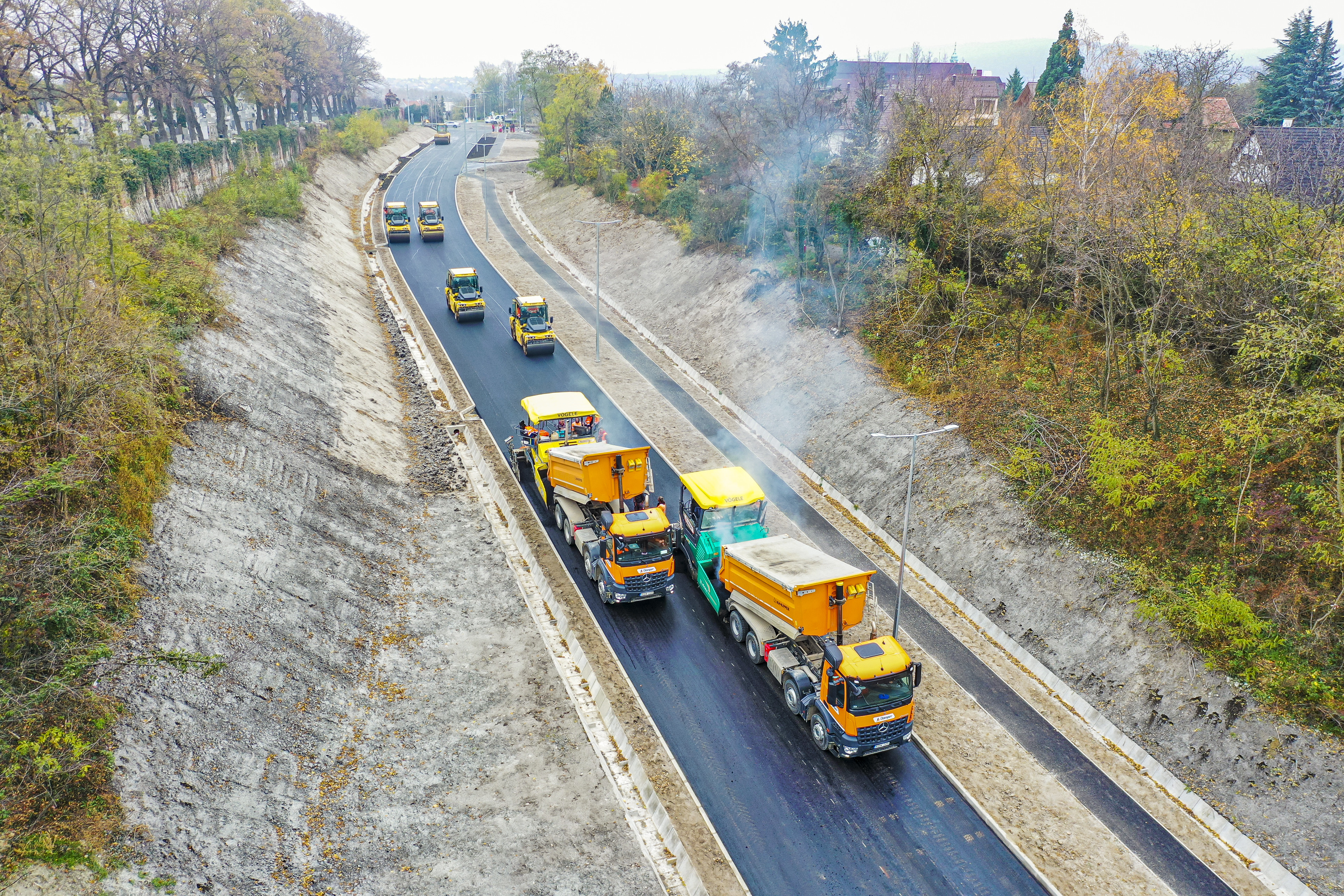

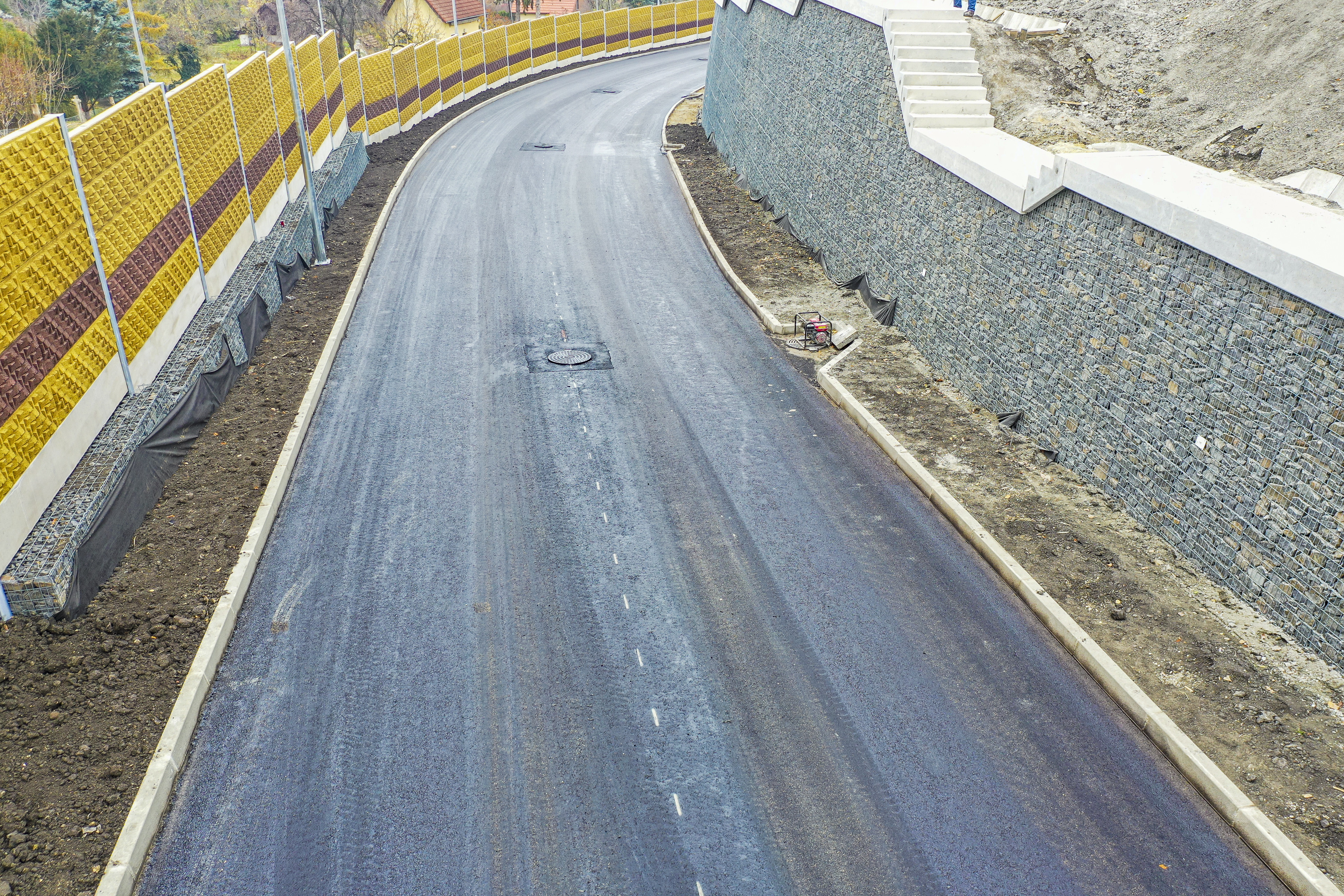

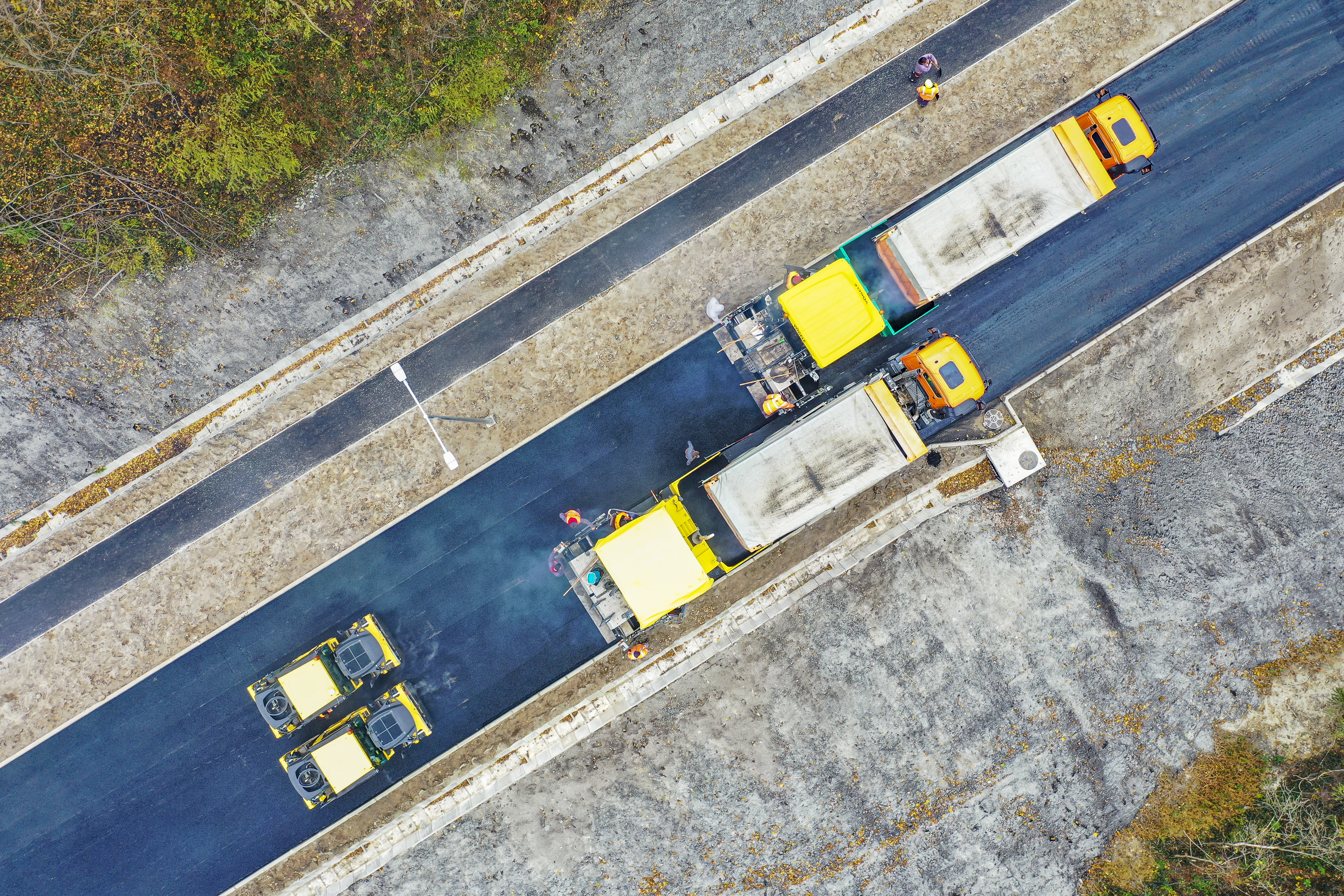

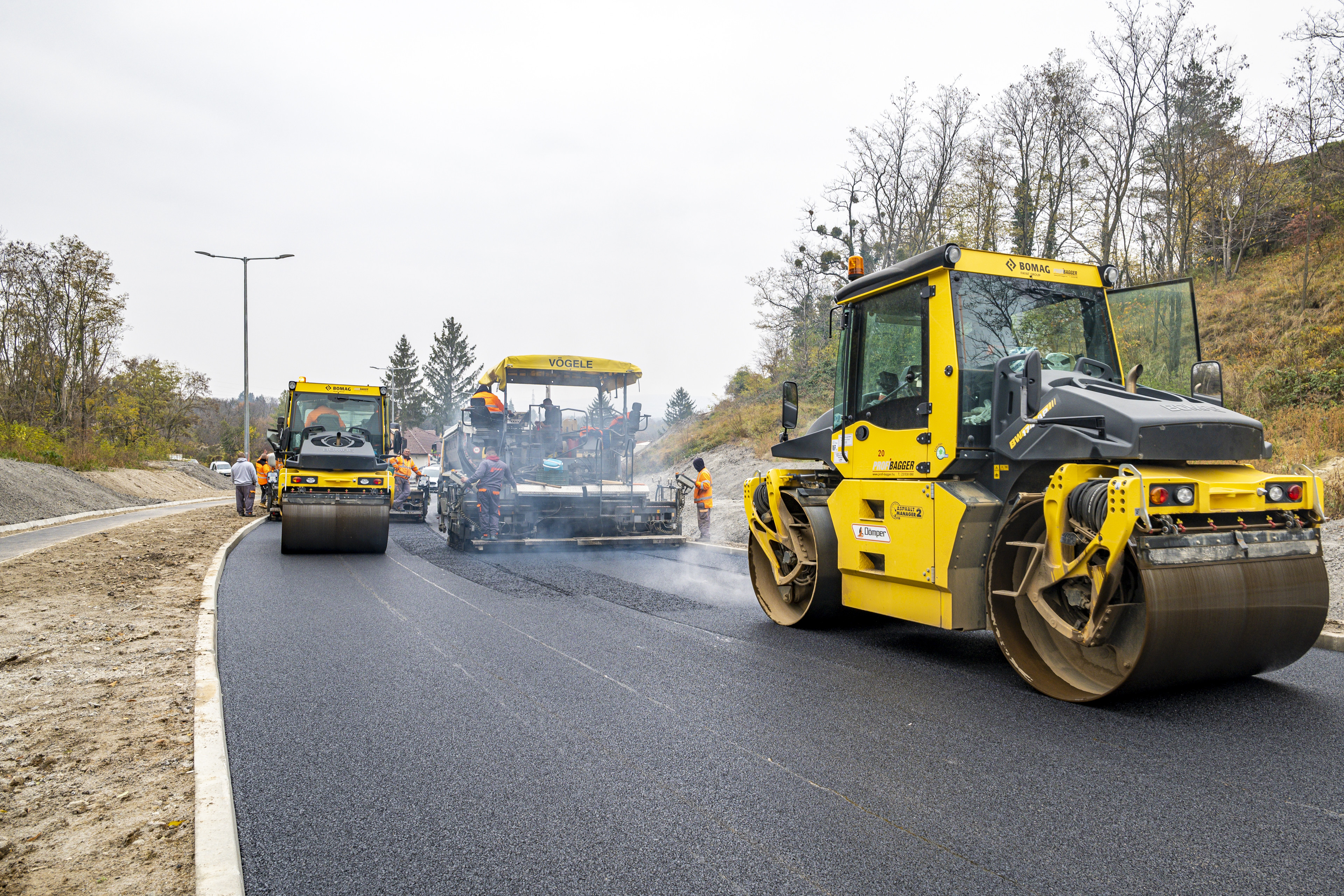

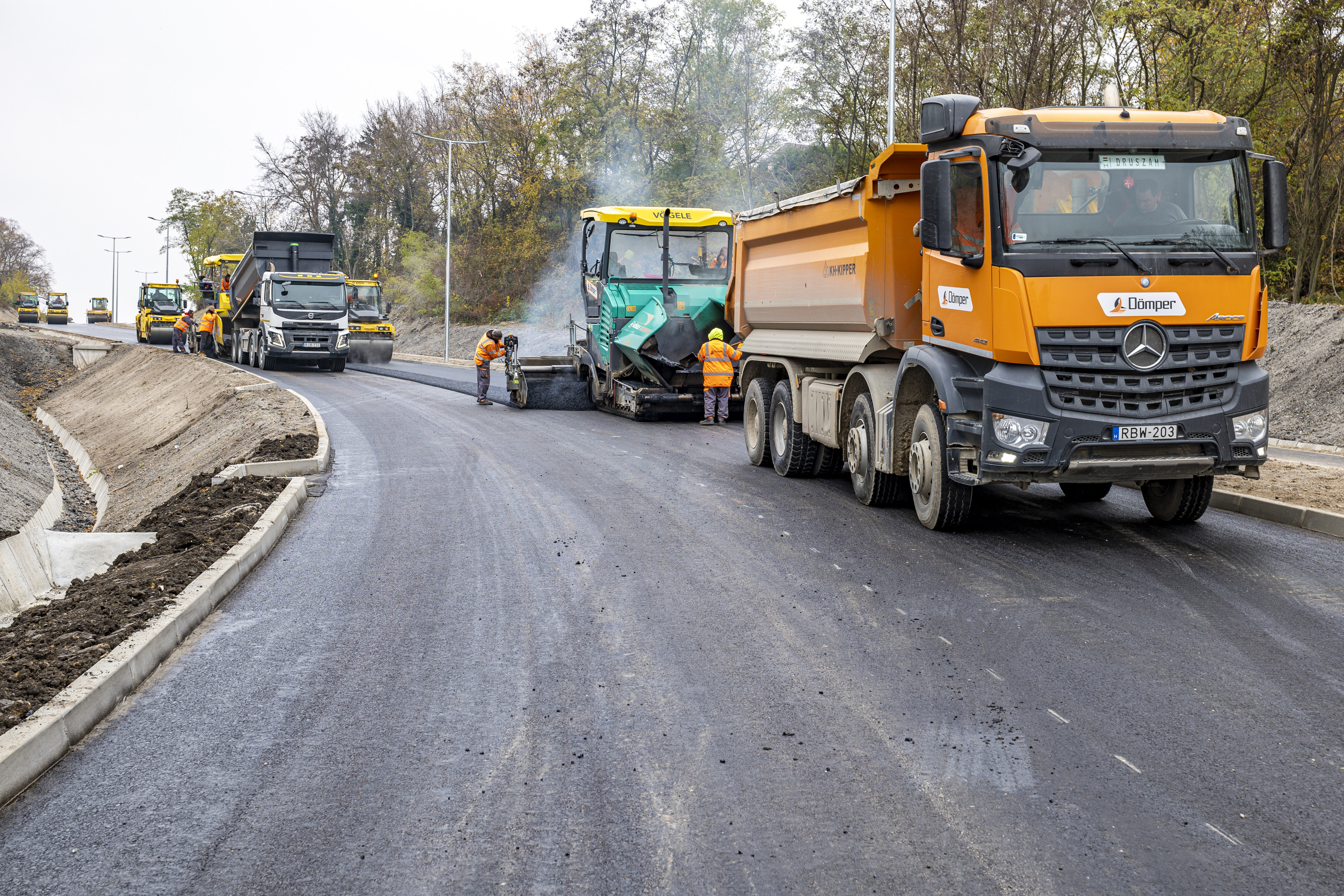

A DS Konzorcium tájékoztatása szerint november közepén az aszfalt kopóréteg behúzásával a kivitelező befejezte az útburkolat építését a Mély úton. Ugyanakkor a burkolati jelek festését és a forgalomtechnika kiépítését is megoldották a kivitelezők.

Mindemellett elkészült a padkák humuszrétege is, ahol a kertészek már füvesítettek és az átadásig növényeket is ültetnek, illetve lesz, ahol öntöző hálózatot is telepítenek.

A Mély út csomópontjaiban a térkövezési munkák szintén befejeződtek, a jelzőlámpák és a közvilágítás végső szerelési munkái vannak hátra. Valamint zárásként a támfalak üzemi járdáira a korlátok is felkerülnek. A decemberi ünnepélyes átadás előtt a DS Konzorcium az M85 Balf csomópont és Fertőrákos csomópont közötti szakaszáról eltávolítja a jelenleg használatban lévő ideiglenes forgalomtechnikai eszközöket és letakarítja a burkolatot, így a közlekedők teljesen új állapotban vehetik birtokba a gyorsforgalmi út új szakaszát.

Fotók: DS Konzorcium

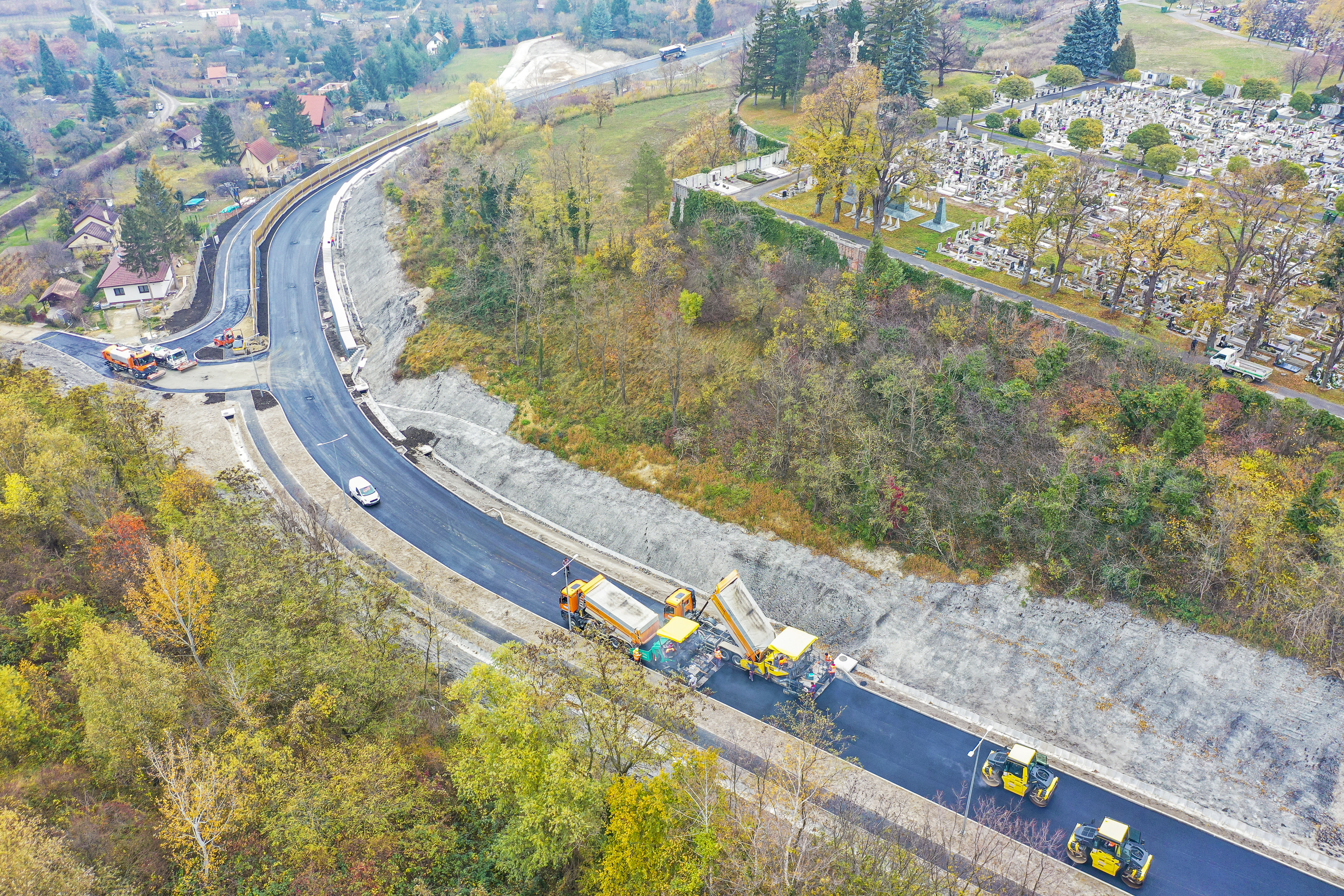

Időközben a Pozsonyi út burkolatának és szegélyének a felújítása is befejeződött az előzetes tervekhez képest 120 méterrel hosszabb szakaszon, egészen a Nezsideri utcáig – teljesítve ezzel Sopron Megyei Jogú Város vezetésének kiegészítő műszaki igényét.

A Pozsonyi út felújítása és a Mély út megépítése azért volt fontos, mert az M85 Fertőrákosi csomópontig történő átadásával ezen a szakaszon megnövekszik majd az országhatár felé irányuló és az onnan érkező forgalom, amit a temetőnél található úgynevezett körzős körforgalom nem tudott volna torlódások nélkül elvezetni.

Az V. szakaszon is nagy erőkkel zajlik a munkavégzés

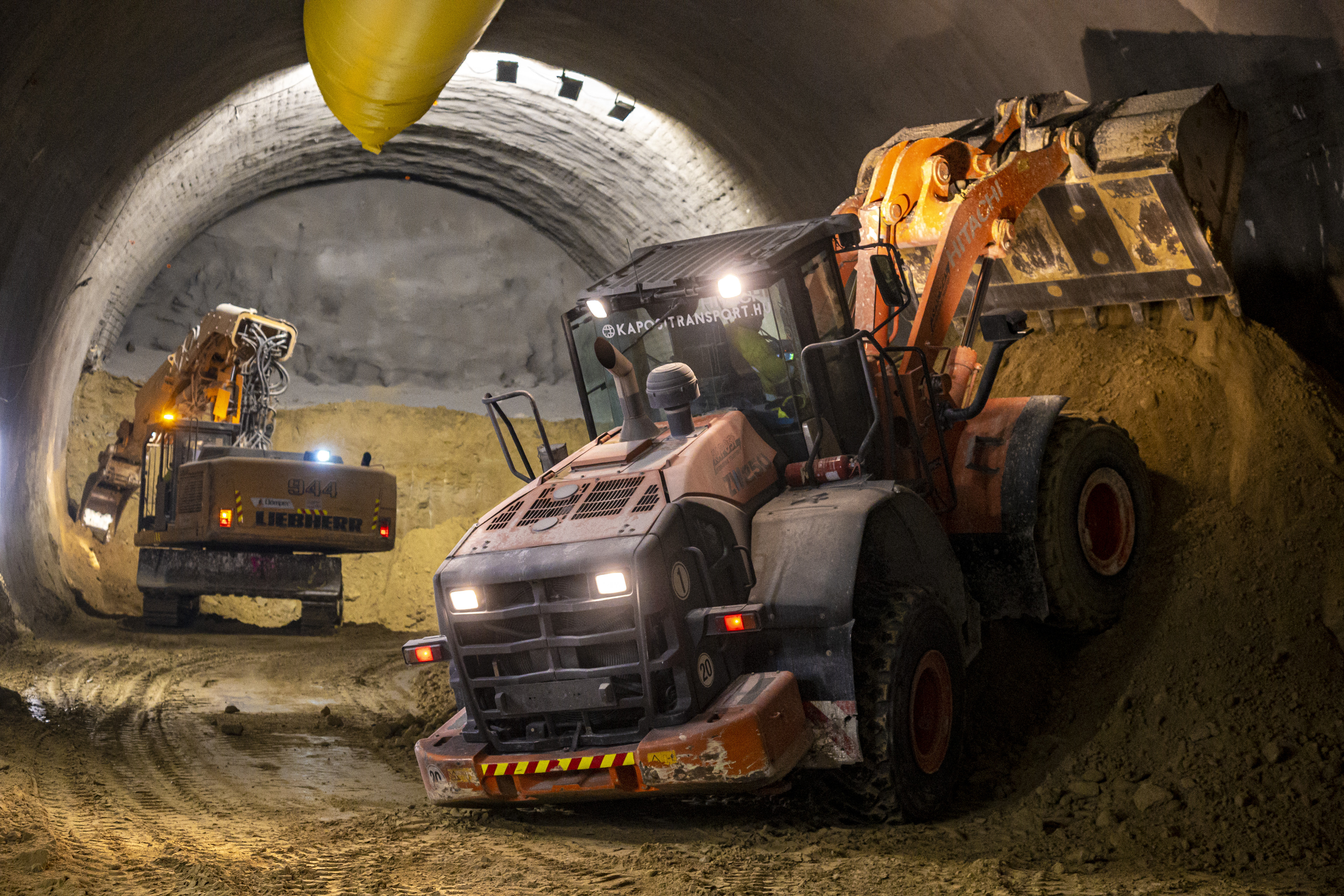

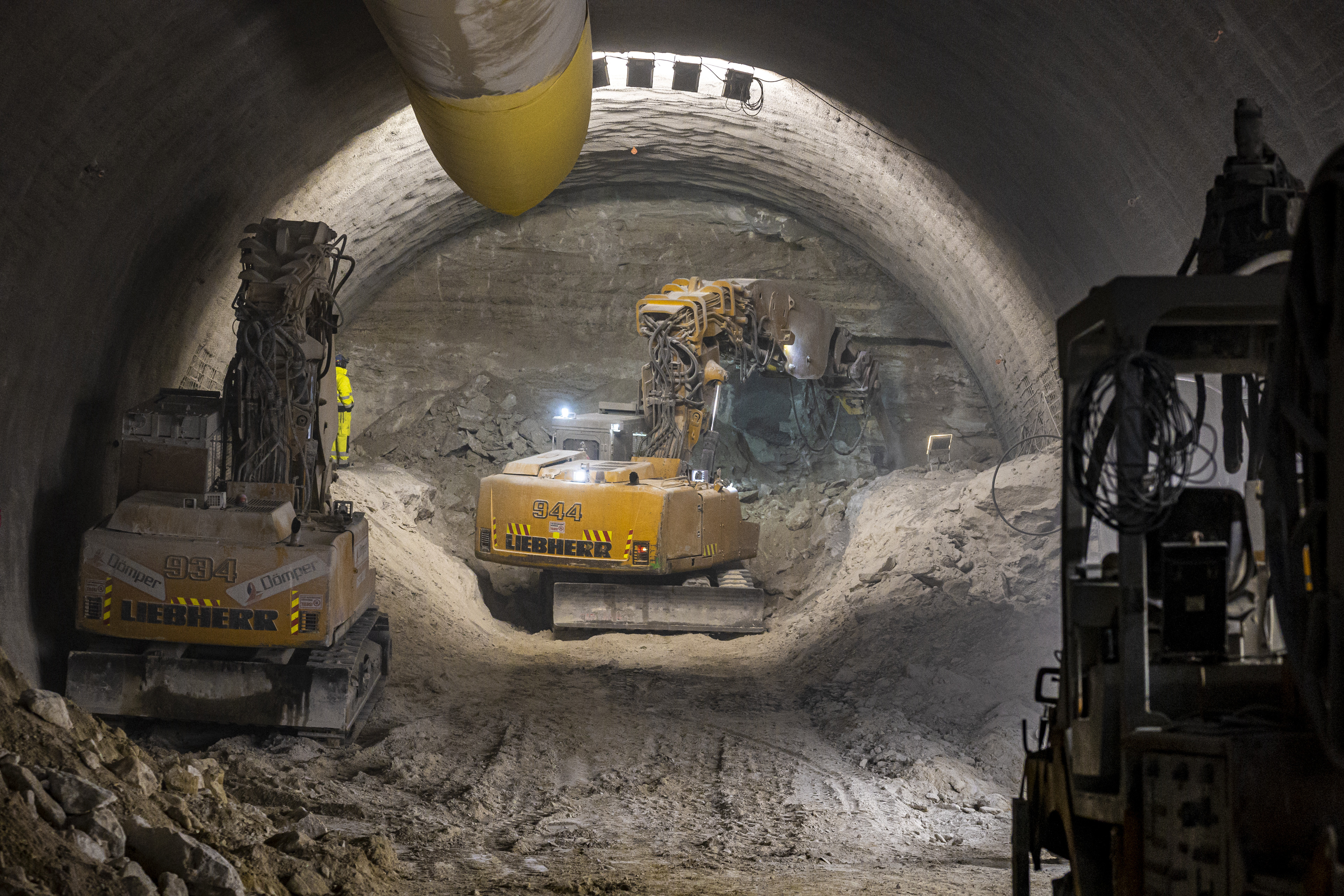

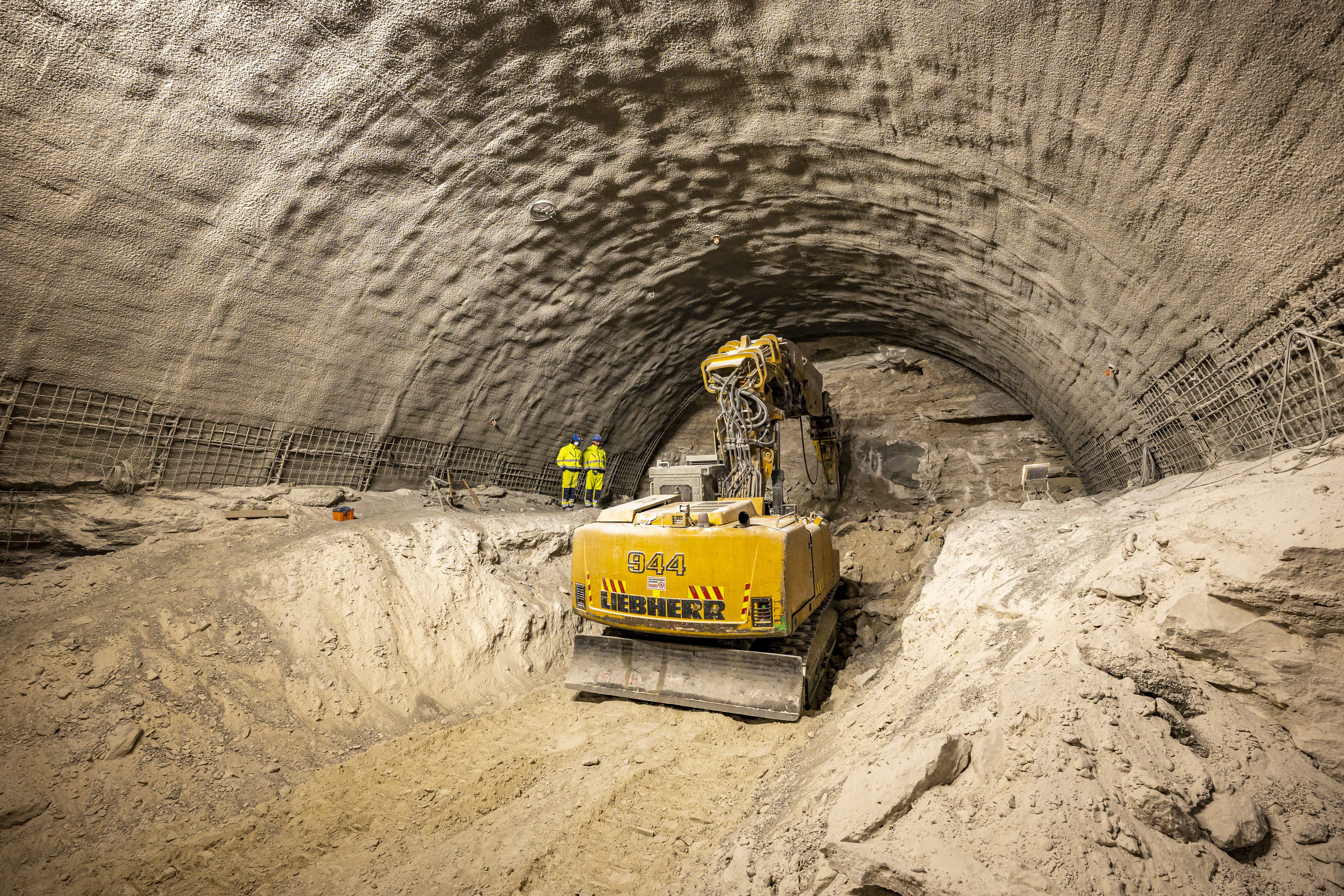

A Bécsi dombi alagút építési munkái is jól haladnak, a bal járat fejtése már meghaladta az 500 métert, a jobb járatban pedig a 220 méterhez közelít az alagútépítő SDD Konzorcium, vagyis a Dömper és a Subterra-Raab, kiegészülve a Pannon-Doprastav Kft.-vel.

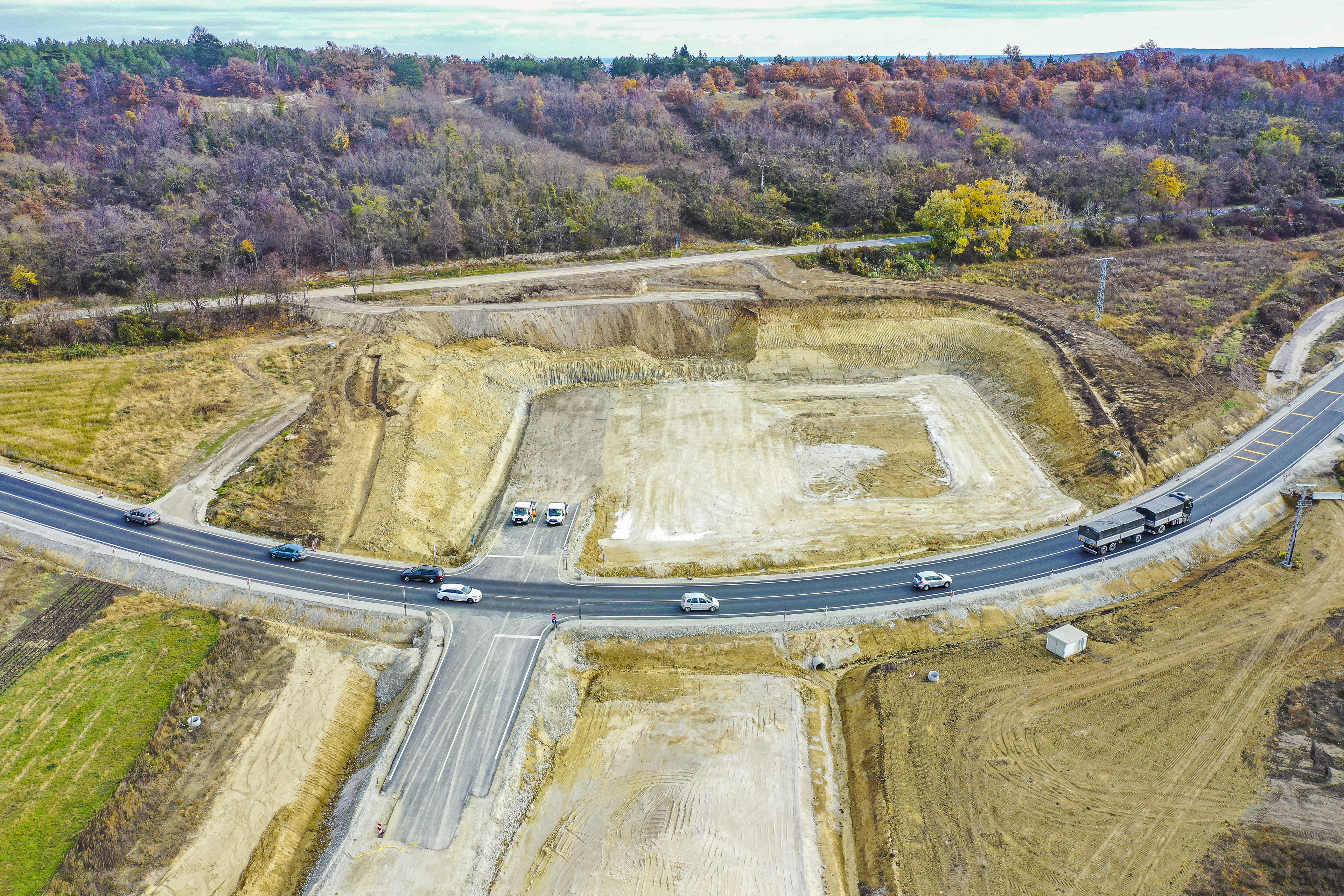

A bal járatban továbbra is laza, homokos szerkezetű anyagot kell kifejteni, míg a jobb járatban a kemény kőpadból várhatóan már csak kevés van hátra. Mindkét járatban a dupla acélháló és lőttbetonos biztosítás mellett acél előtűző nyársakat is használnak kiegészítő biztosításként. Az alagút országhatár felőli, azaz nyugati oldalán zajlik az alagút-portál bevágásának készítése, és mivel ez a bevágás nagyon megközelíti a 84. sz. főutat, ezért az SDD Konzorcium az építés idejére egy mintegy 1 kilométer hosszú, a főúttal egyenrangú ideiglenes terelőutat készített, amelyen már hetek óta halad a forgalom.

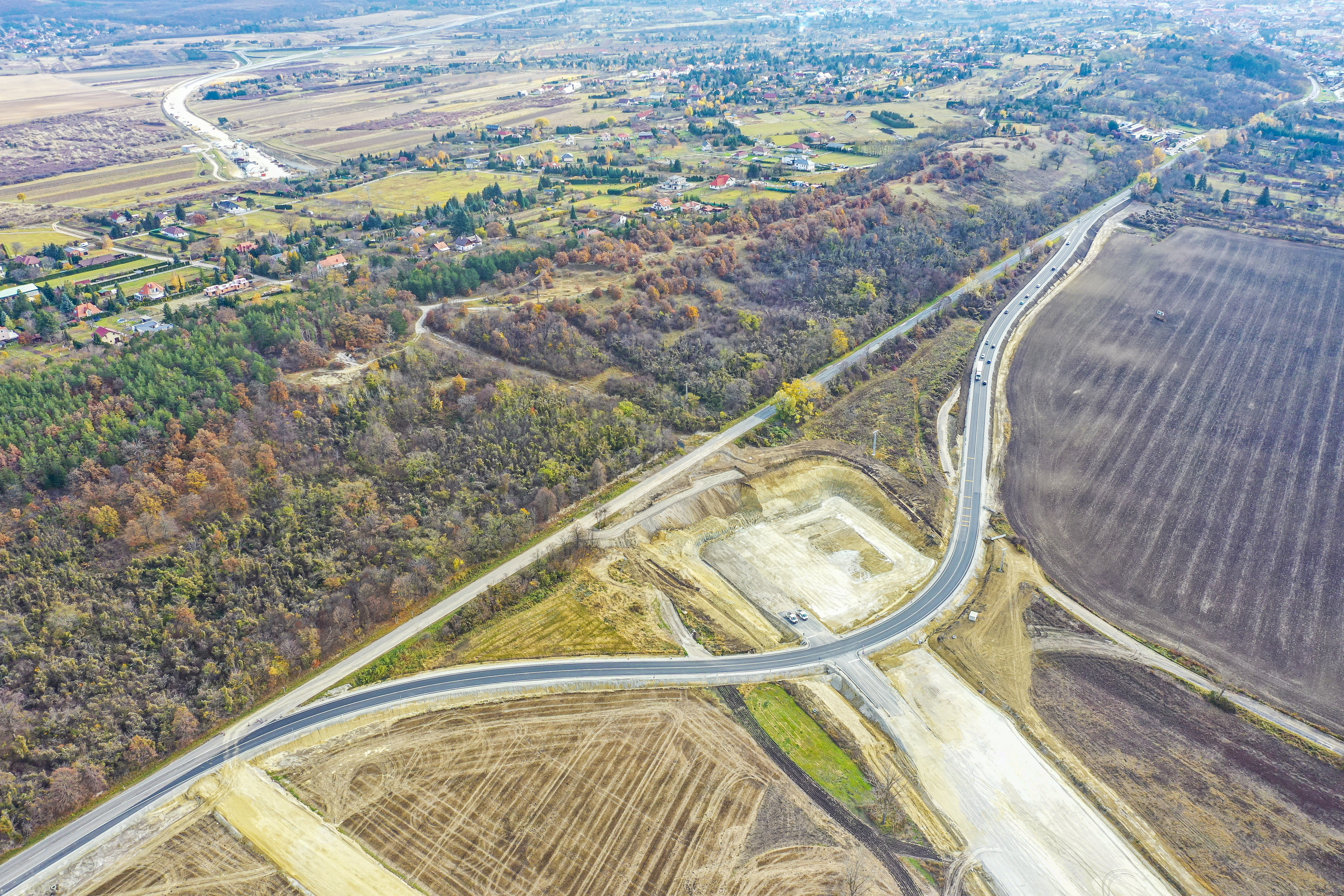

Az M85 V. szakaszának és az ÉNY-i elkerülő út földmunkái a végéhez közelednek, mindkét részen töltést és fagyvédő réteget építenek. Ugyanakkor folyik az árkok és a rézsűk kialakítása, továbbá keresztszivárgókat, valamint hossz- és keresztcsatornákat építenek. Több műtárgynál is elindultak a munkák, ahol a cölöpözés előkészítése, illetve maga a cölöpözés zajlik.
